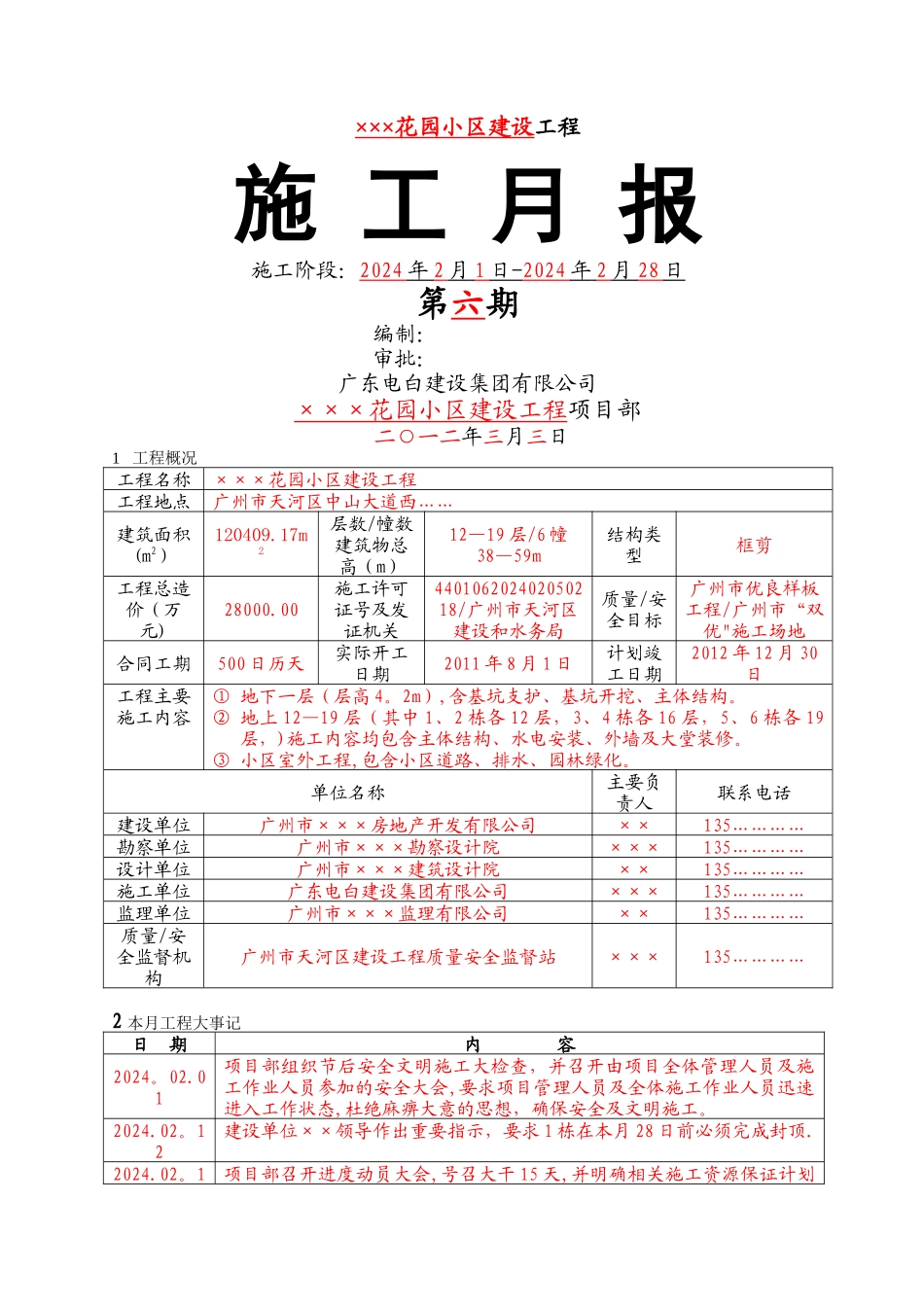

××× 花园小区建设 工程施 工 月 报施工阶段:2024 年 2 月 1 日 - 2024 年 2 月 28 日 第六期编制:审批:广东电白建设集团有限公司××× 花园小区建设工程 项目部二○一二年三月三日1 工程概况工程名称×××花园小区建设工程工程地点广州市天河区中山大道西……建筑面积(m2)120409.17m2层数/幢数建筑物总高(m)12—19 层/6 幢38—59m结构类型框剪工程总造价(万元)28000.00施工许可证号及发证机关440106202402050218/广州市天河区建设和水务局质量/安全目标广州市优良样板工程/广州市“双优"施工场地合同工期500 日历天实际开工日期2011 年 8 月 1 日计划竣工日期2012 年 12 月 30日工程主要施工内容① 地下一层(层高 4。2m),含基坑支护、基坑开挖、主体结构。② 地上 12—19 层(其中 1、2 栋各 12 层,3、4 栋各 16 层,5、6 栋各 19层,)施工内容均包含主体结构、水电安装、外墙及大堂装修。③ 小区室外工程,包含小区道路、排水、园林绿化。单位名称主要负责人联系电话建设单位广州市×××房地产开发有限公司××135…………勘察单位广州市×××勘察设计院×××135…………设计单位广州市×××建筑设计院××135…………施工单位广东电白建设集团有限公司×××135…………监理单位广州市×××监理有限公司××135…………质量/安全监督机构广州市天河区建设工程质量安全监督站×××135…………2 本月工程大事记日 期内 容2024。02.01项目部组织节后安全文明施工大检查,并召开由项目全体管理人员及施工作业人员参加的安全大会,要求项目管理人员及全体施工作业人员迅速进入工作状态,杜绝麻痹大意的思想,确保安全及文明施工。2024.02。12建设单位××领导作出重要指示,要求 1 栋在本月 28 日前必须完成封顶.2024.02。1项目部召开进度动员大会,号召大干 15 天,并明确相关施工资源保证计划3及奖罚措施,确保 1 栋按建设单位的要求完成封顶.2024。02。20广州市天河区建设工程质量安全监督站对本项目进检查,要求在赶施工进度的同时必须确保工程施工质量及安全、文明施工。2024.02。25广州市“双优"评选工作组对项目进行第二次检查,检查意见为通过,但对临时施工用电不够法律规范的方面提出了整改意见.2024。02。28在项目部全体人员的努力下,1 栋顺利完成封顶。(如重要会议、领导指示、相关部门检查情况、节点工期完成情况、收到的设计变更情况施工许可证办理、开...
