工程施工进度报表项目名称2024 年主城区老旧住宅区改造工程 明仁小区工程概算190561
00 元开工时间2024
18竣工时间2024
20施工单位河南华安建设有限公司统计单位通辽市建筑规划设计讨论院监理单位通辽市大明建设工程监理有限责任公司工程进度: 2024
18 日,我单位开始进入施工现场,按图纸及甲方要求开始对明仁小区进行施工改造
1、2024 年 9 月 18 日-—2024 年 10 月 1 日,小区外墙涂料及楼梯间粉刷全部完成
2、2024 年 9 月 25 日--2024 年 9 月 28 日,小区屋面防水全部完成
3、2024 年 10 月 2 日——2024 年 10 月 10 日,小区水漏管更换完成
4、2024 年 10 月 25 日——2024 年 10 月 28 日,小区防盗门更换完成
5、2024 年 10 月 25 日——2024 年 11 月 1 日,小区公益广告牌路灯及垃圾箱全部完成

建设单位代表签字盖章监理单位代表签字盖章施工单位代表签字盖章填报时间:2024 年 1 月 23 日 填表人:工程施工进度报表项目名称2024 年主城区老旧住宅区改造工程 东方小区工程概算4963627
00 元开工时间2024
18竣工时间2024
20施工单位河南华安建设有限公司统计单位通辽市建筑规划设计讨论院监理单位通辽市大明建设工程监理有限责任公司工程进度: 2024
18 日,我单位开始进入施工现场,按图纸及甲方要求开始对东方小区进行施工改造
1、2024 年 9 月 18 日——2024 年 10 月 20 日,整个小区外墙涂料及楼梯间粉刷全部完成
2、2024 年 9 月 18 日——2024 年 10 月 24 日,整个小区屋面防水全部完成100%

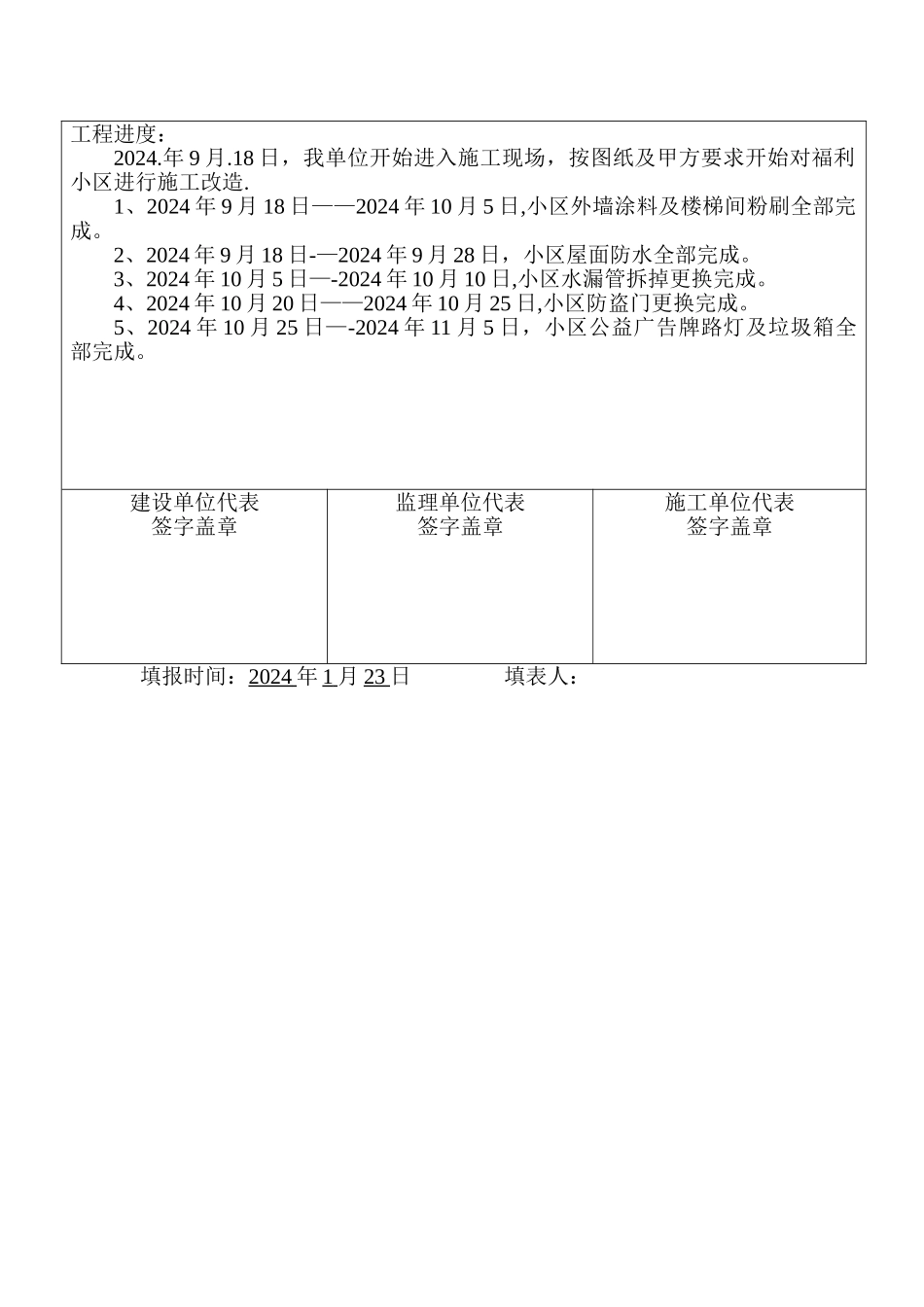

3、2024 年 10 月 20 日—-20
