天星华府 11# 、 12# 、 14# 工 程施工进度款申请表施工单位:年 月 日工程款支付申请表工程名称: 致: (建设单位)(监理单位)我方已按合同完成了工程

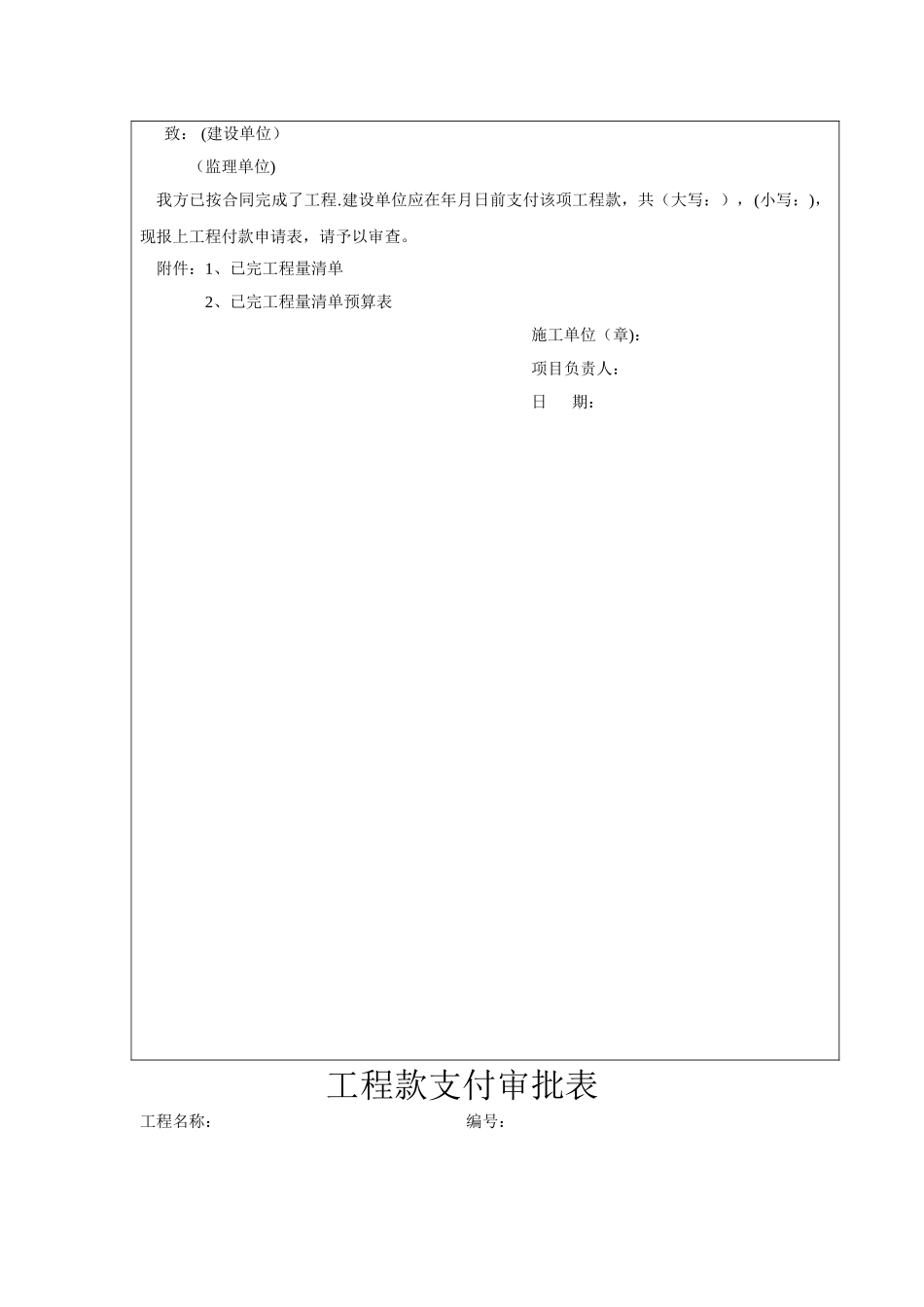

建设单位应在年月日前支付该项工程款,共(大写:),(小写:),现报上工程付款申请表,请予以审查

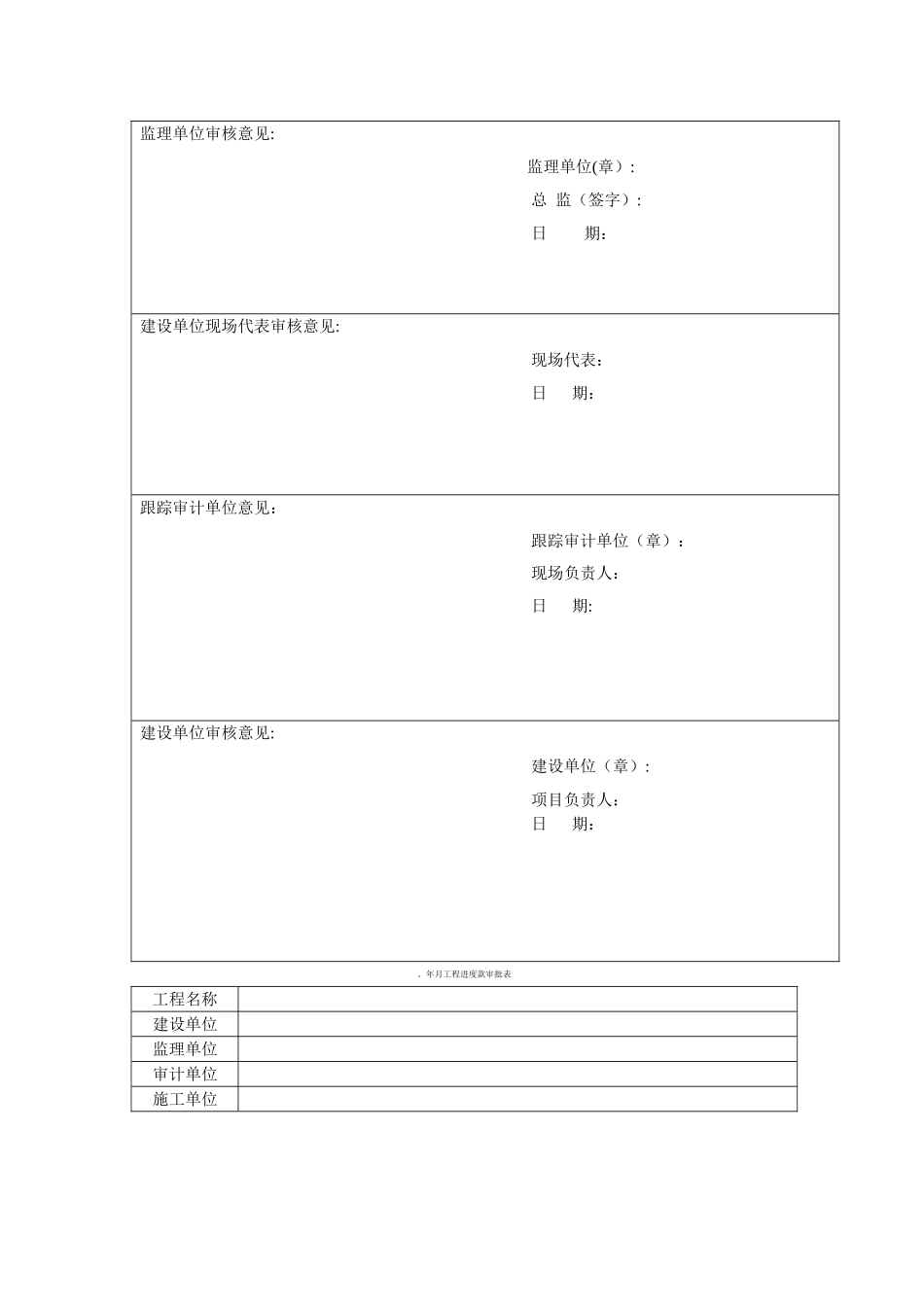

附件:1、已完工程量清单2、已完工程量清单预算表施工单位(章):项目负责人: 日 期: 工程款支付审批表工程名称: 编号:监理单位审核意见: 监理单位(章):总 监(签字):日 期:建设单位现场代表审核意见:现场代表: 日 期: 跟踪审计单位意见: 跟踪审计单位(章):现场负责人: 日 期: 建设单位审核意见:建设单位(章):项目负责人: 日 期:
年月工程进度款审批表工程名称建设单位监理单位审计单位施工单位1、本期施工单位申报进度款:大写,(小写)
2、本期监理单位审核进度款:大写,(小写)
3、本期跟踪审计单位审核进度款:大写,(小写)
4、本期应扣工程款:款项:
大写,(小写)
5、本期实际支付工程进度表:大写,(小写)
6、累计支付工程进度款:(含本月进度款):大写,(小写)
建设单位:(公章)审核意见:项目负责人:日 期:工 程 量 进 度 报 表工程名称: 统计时段: 年月日至年月日施工单位:序号项目名称单位单价合 同工程量合同价截止上月末累计完成施工单位本月申报完成监理单位审核完成建设单位审核完成完成比例备注工程量金额工程量金额工程量金额工程量金额备注:项目名称、单位、单价、合同工程量、合同价均按招标时合同清单内容填写
说明 ;1 本表一式四份, 2 第一次交进度报表时将投标报价清单复印件交监理单位
