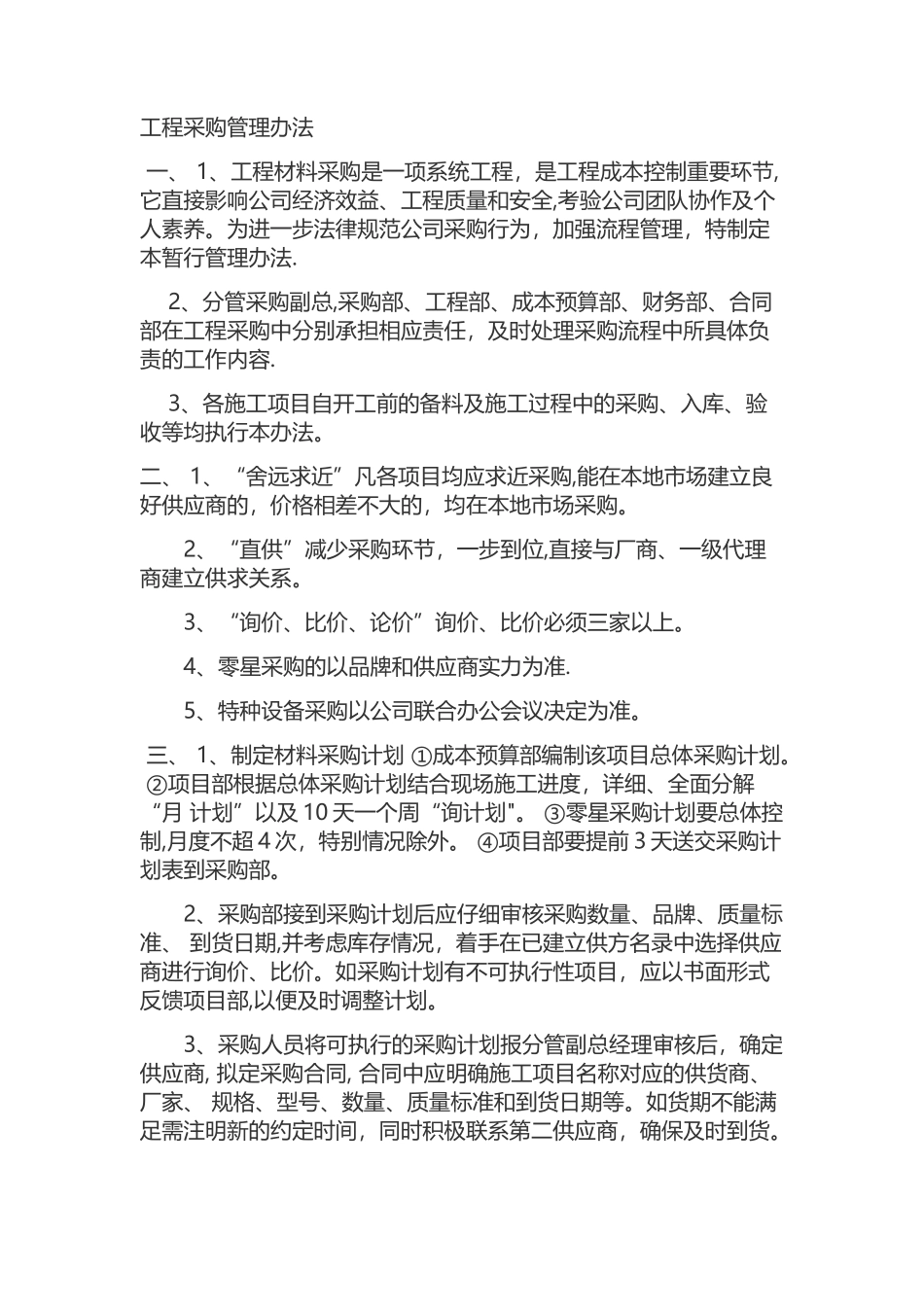

工程采购管理办法 一、 1、工程材料采购是一项系统工程,是工程成本控制重要环节,它直接影响公司经济效益、工程质量和安全,考验公司团队协作及个人素养
为进一步法律规范公司采购行为,加强流程管理,特制定本暂行管理办法
2、分管采购副总,采购部、工程部、成本预算部、财务部、合同部在工程采购中分别承担相应责任,及时处理采购流程中所具体负责的工作内容
3、各施工项目自开工前的备料及施工过程中的采购、入库、验收等均执行本办法
二、 1、“舍远求近”凡各项目均应求近采购,能在本地市场建立良好供应商的,价格相差不大的,均在本地市场采购
2、“直供”减少采购环节,一步到位,直接与厂商、一级代理商建立供求关系
3、“询价、比价、论价”询价、比价必须三家以上
4、零星采购的以品牌和供应商实力为准
5、特种设备采购以公司联合办公会议决定为准
三、 1、制定材料采购计划 ①成本预算部编制该项目总体采购计划
②项目部根据总体采购计划结合现场施工进度,详细、全面分解“月 计划”以及 10 天一个周“询计划"
③零星采购计划要总体控制,月度不超 4 次,特别情况除外
④项目部要提前 3 天送交采购计划表到采购部
2、采购部接到采购计划后应仔细审核采购数量、品牌、质量标准、 到货日期,并考虑库存情况,着手在已建立供方名录中选择供应商进行询价、比价
如采购计划有不可执行性项目,应以书面形式反馈项目部,以便及时调整计划
3、采购人员将可执行的采购计划报分管副总经理审核后,确定供应商, 拟定采购合同, 合同中应明确施工项目名称对应的供货商、 厂家、 规格、型号、数量、质量标准和到货日期等
如货期不能满足需注明新的约定时间,同时积极联系第二供应商,确保及时到货

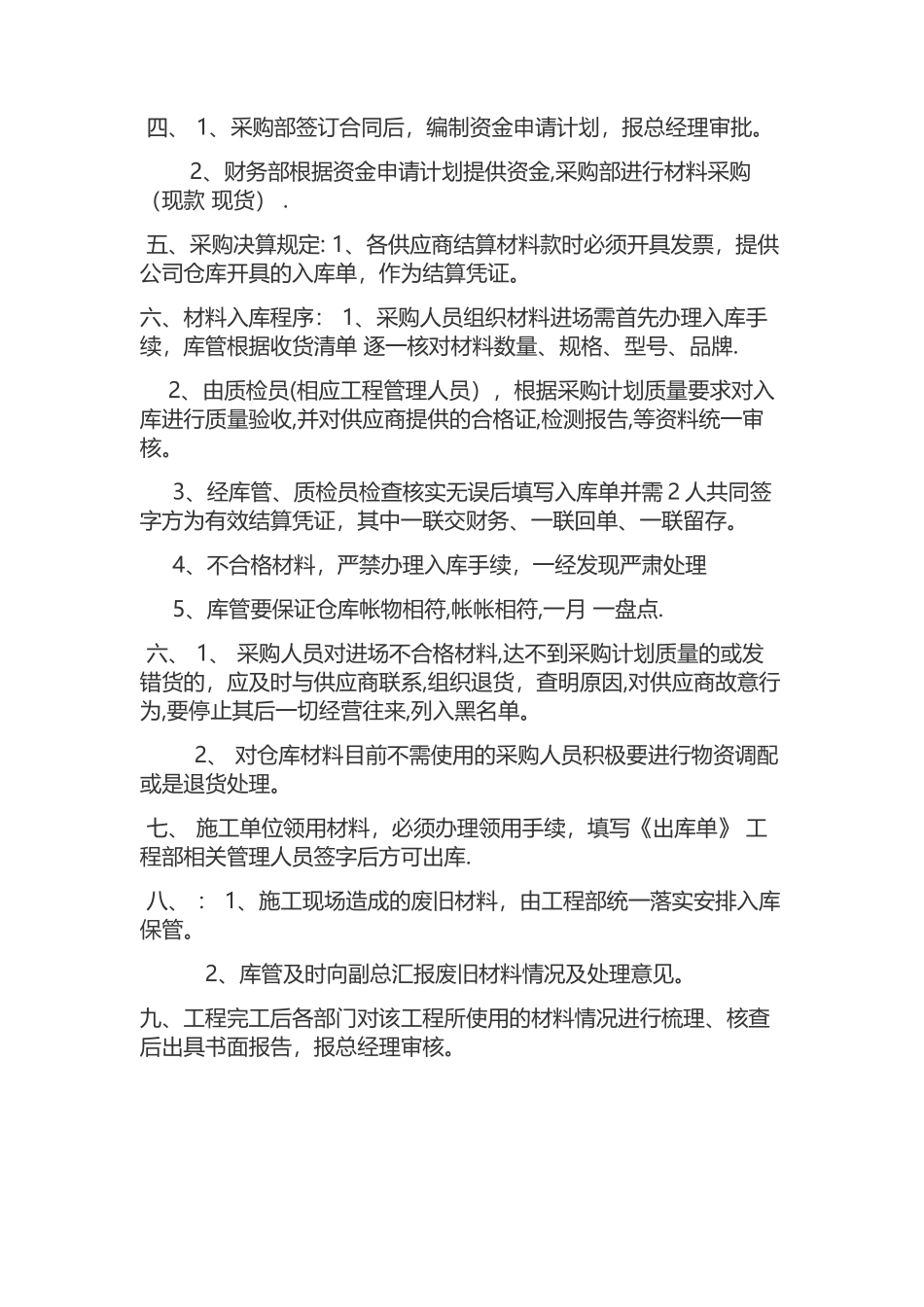

四、 1、采购部签订合同后,编制资金申请计划,报总经理审批
2、财务部根据资金申请计划提供资金,采购部进行材料采购(现款 现货
