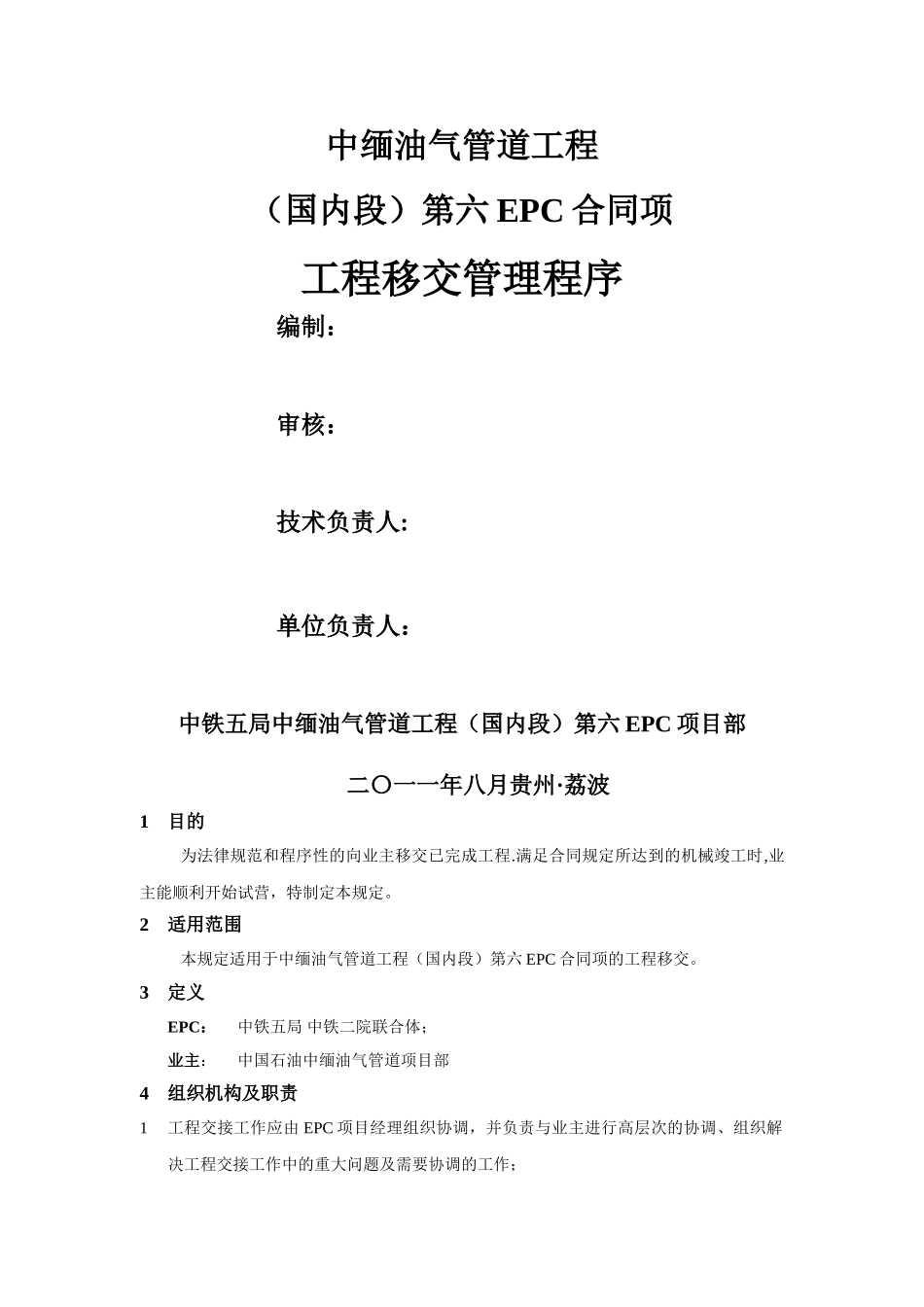

中缅油气管道工程(国内段)第六 EPC 合同项工程移交管理程序编制:审核:技术负责人:单位负责人:中铁五局中缅油气管道工程(国内段)第六 EPC 项目部二〇一一年八月贵州·荔波1目的为法律规范和程序性的向业主移交已完成工程
满足合同规定所达到的机械竣工时,业主能顺利开始试营,特制定本规定
2适用范围本规定适用于中缅油气管道工程(国内段)第六 EPC 合同项的工程移交
3定义EPC:中铁五局 中铁二院联合体;业主:中国石油中缅油气管道项目部4组织机构及职责1工程交接工作应由 EPC 项目经理组织协调,并负责与业主进行高层次的协调、组织解决工程交接工作中的重大问题及需要协调的工作;2EPC 施工经理负责工程交接的具体组织、协调工作,组织解决交接中产生的有关施工的问题;5交接程序:5
1 项目部在施工场地清理完成后,由项目经理牵头组织有关人员对工程收尾情况进行全面检查验收,确认工程具备移交条件后,向企业提出移交申请
2 企业组织有关人员对工程进行移交前检查验收,确认工程已全面满足合同要求,具备移交条件后,会同项目部向业主正式移交工程,办理工程移交手续
3 工程移交后,工程按合同履行交工后服务义务,由企业与业主协商交工后服务的组织形式,既可以在工程现场保留部分项目部人员,也可在原项目部撤离的情况下 ,由企业安排其它人员承担工程移交后服务
4 在项目部办理工程移交的同时,应按合同的规定办理工程竣工结算
项目部按《项目策划书》及《项目实施计划》确定竣工结算策略,编制竣工结算资料及有关方案,经企业审核批准后按合同规定的期限及途径报给建设方或合同指定的结算办理单位
6工程资料归档及移交6

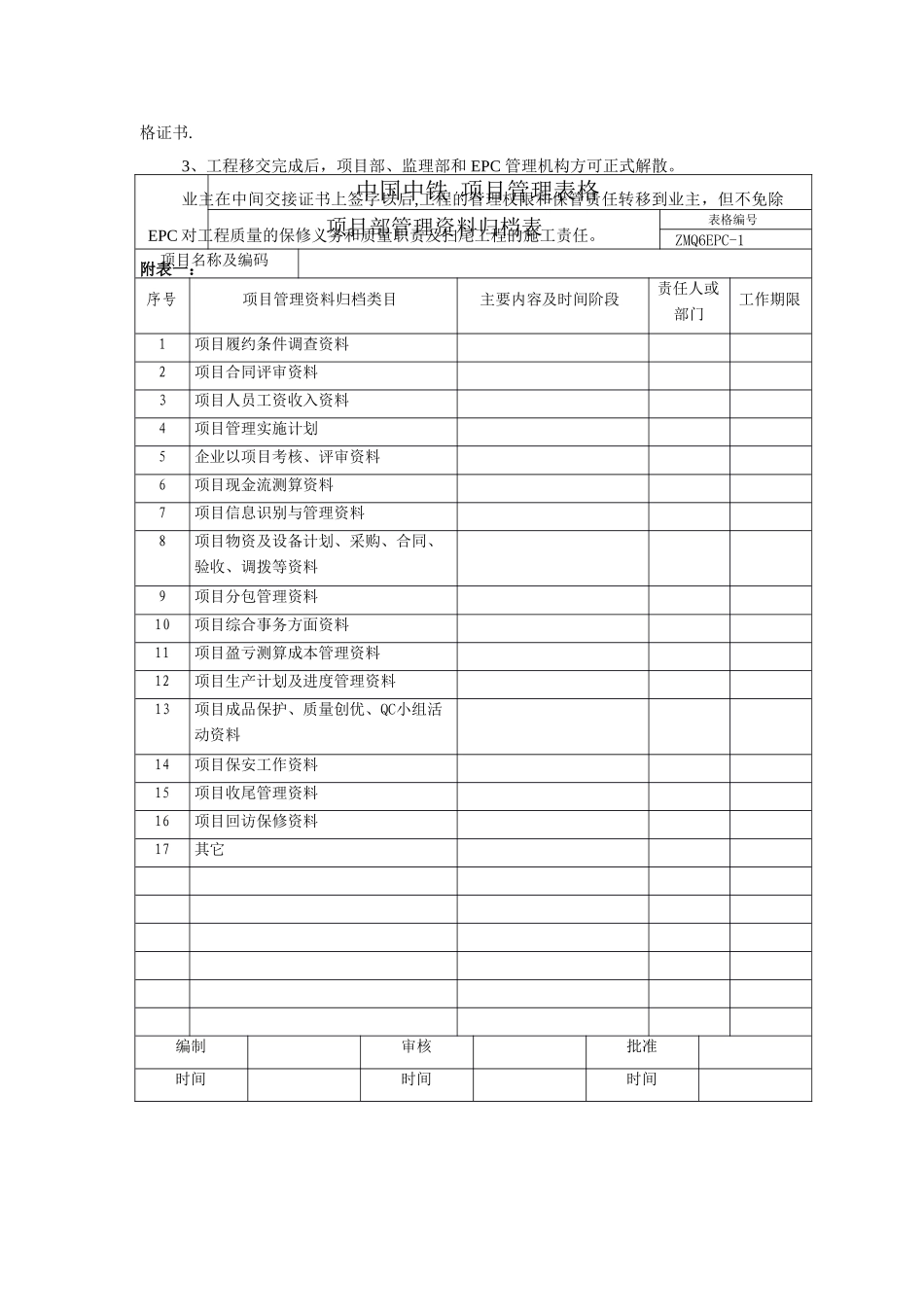

1 项目部归档资料包括《工程技术资料》及《项目部管理资料》两部分
《工程技术资料》归档按国家及地方建设行政管理部门有关工程档案管理规定进行
《项目部管理资料》由企业规定资料的范围及具体类别
