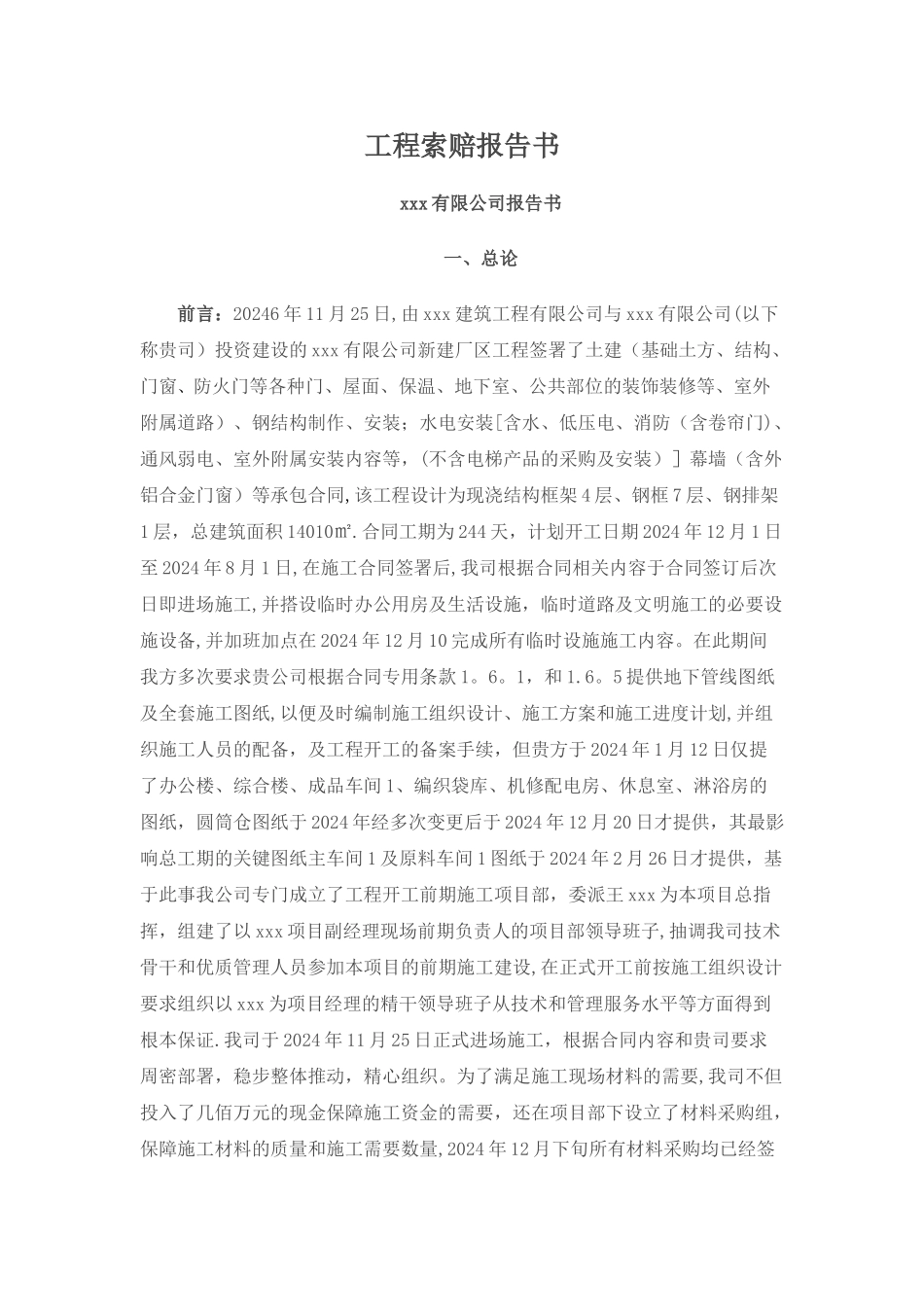

工程索赔报告书xxx 有限公司报告书一、总论前言:20246 年 11 月 25 日,由 xxx 建筑工程有限公司与 xxx 有限公司(以下称贵司)投资建设的 xxx 有限公司新建厂区工程签署了土建(基础土方、结构、门窗、防火门等各种门、屋面、保温、地下室、公共部位的装饰装修等、室外附属道路)、钢结构制作、安装;水电安装[含水、低压电、消防(含卷帘门)、通风弱电、室外附属安装内容等,(不含电梯产品的采购及安装)]幕墙(含外铝合金门窗)等承包合同,该工程设计为现浇结构框架 4 层、钢框 7 层、钢排架1 层,总建筑面积 14010㎡
合同工期为 244 天,计划开工日期 2024 年 12 月 1 日至 2024 年 8 月 1 日,在施工合同签署后,我司根据合同相关内容于合同签订后次日即进场施工,并搭设临时办公用房及生活设施,临时道路及文明施工的必要设施设备,并加班加点在 2024 年 12 月 10 完成所有临时设施施工内容

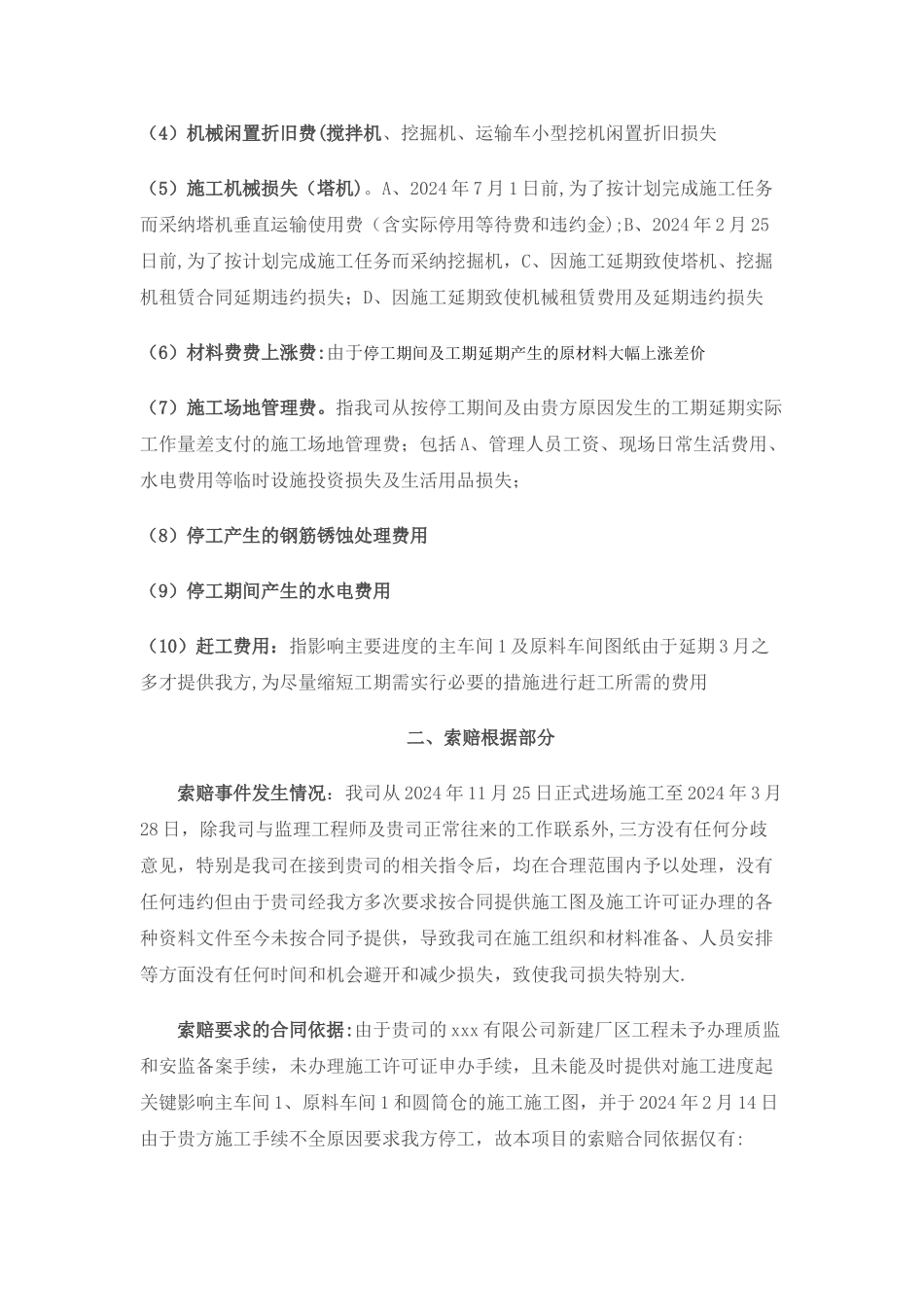

在此期间我方多次要求贵公司根据合同专用条款 1
5 提供地下管线图纸及全套施工图纸,以便及时编制施工组织设计、施工方案和施工进度计划,并组织施工人员的配备,及工程开工的备案手续,但贵方于 2024 年 1 月 12 日仅提了办公楼、综合楼、成品车间 1、编织袋库、机修配电房、休息室、淋浴房的图纸,圆筒仓图纸于 2024 年经多次变更后于 2024 年 12 月 20 日才提供,其最影响总工期的关键图纸主车间 1 及原料车间 1 图纸于 2024 年 2 月 26 日才提供,基于此事我公司专门成立了工程开工前期施工项目部,委派王 xxx 为本项目总指挥,组建了以 xxx 项目副经理现场前期负责人的项目部领导班子,抽调我司技术骨干和优质管理人员参加本项目的前期施工建设,在正式开工前按施工组织设计要求组织以 xxx 为项目经理的精干领导
