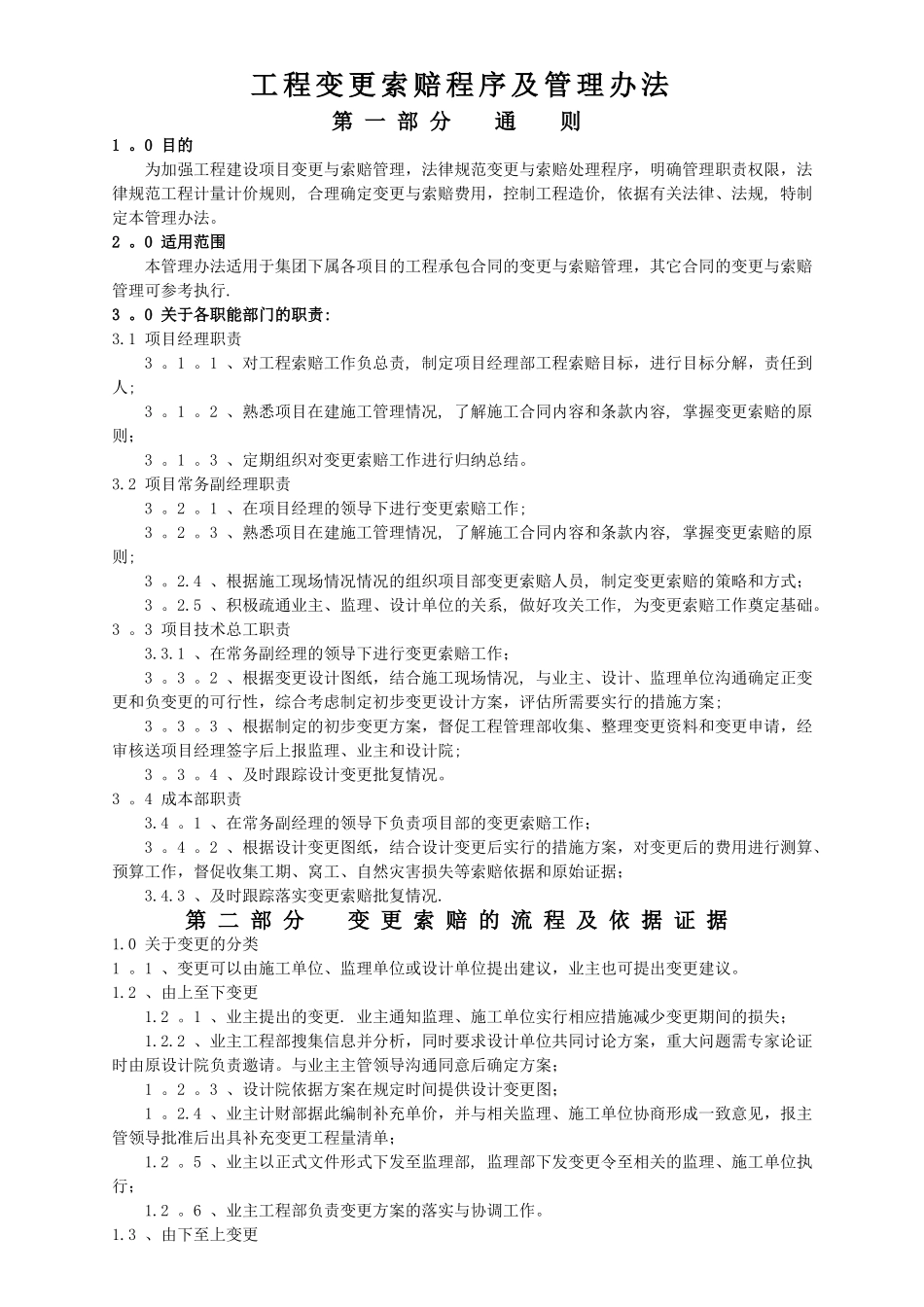

工 程 变 更 索 赔 程 序 及 管 理 办 法第 一 部 分 通 则1
0 目的为加强工程建设项目变更与索赔管理,法律规范变更与索赔处理程序,明确管理职责权限,法律规范工程计量计价规则, 合理确定变更与索赔费用,控制工程造价, 依据有关法律、法规, 特制定本管理办法
0 适用范围本管理办法适用于集团下属各项目的工程承包合同的变更与索赔管理,其它合同的变更与索赔管理可参考执行
0 关于各职能部门的职责:3
1 项目经理职责3
1 、对工程索赔工作负总责, 制定项目经理部工程索赔目标,进行目标分解,责任到人;3
2 、熟悉项目在建施工管理情况, 了解施工合同内容和条款内容, 掌握变更索赔的原则;3
3 、定期组织对变更索赔工作进行归纳总结
2 项目常务副经理职责3
1 、在项目经理的领导下进行变更索赔工作;3
3 、熟悉项目在建施工管理情况, 了解施工合同内容和条款内容, 掌握变更索赔的原则;3
4 、根据施工现场情况情况的组织项目部变更索赔人员, 制定变更索赔的策略和方式;3
5 、积极疏通业主、监理、设计单位的关系, 做好攻关工作, 为变更索赔工作奠定基础
3 项目技术总工职责3
1 、在常务副经理的领导下进行变更索赔工作;3
2 、根据变更设计图纸,结合施工现场情况, 与业主、设计、监理单位沟通确定正变更和负变更的可行性,综合考虑制定初步变更设计方案,评估所需要实行的措施方案;3
3 、根据制定的初步变更方案,督促工程管理部收集、整理变更资料和变更申请,经审核送项目经理签字后上报监理、业主和设计院;3
4 、及时跟踪设计变更批复情况
4 成本部职责3
1 、在常务副经理的领导下负责项目部的变更索赔工作;3
2 、根据设计变更图纸,结合设计变更后实
