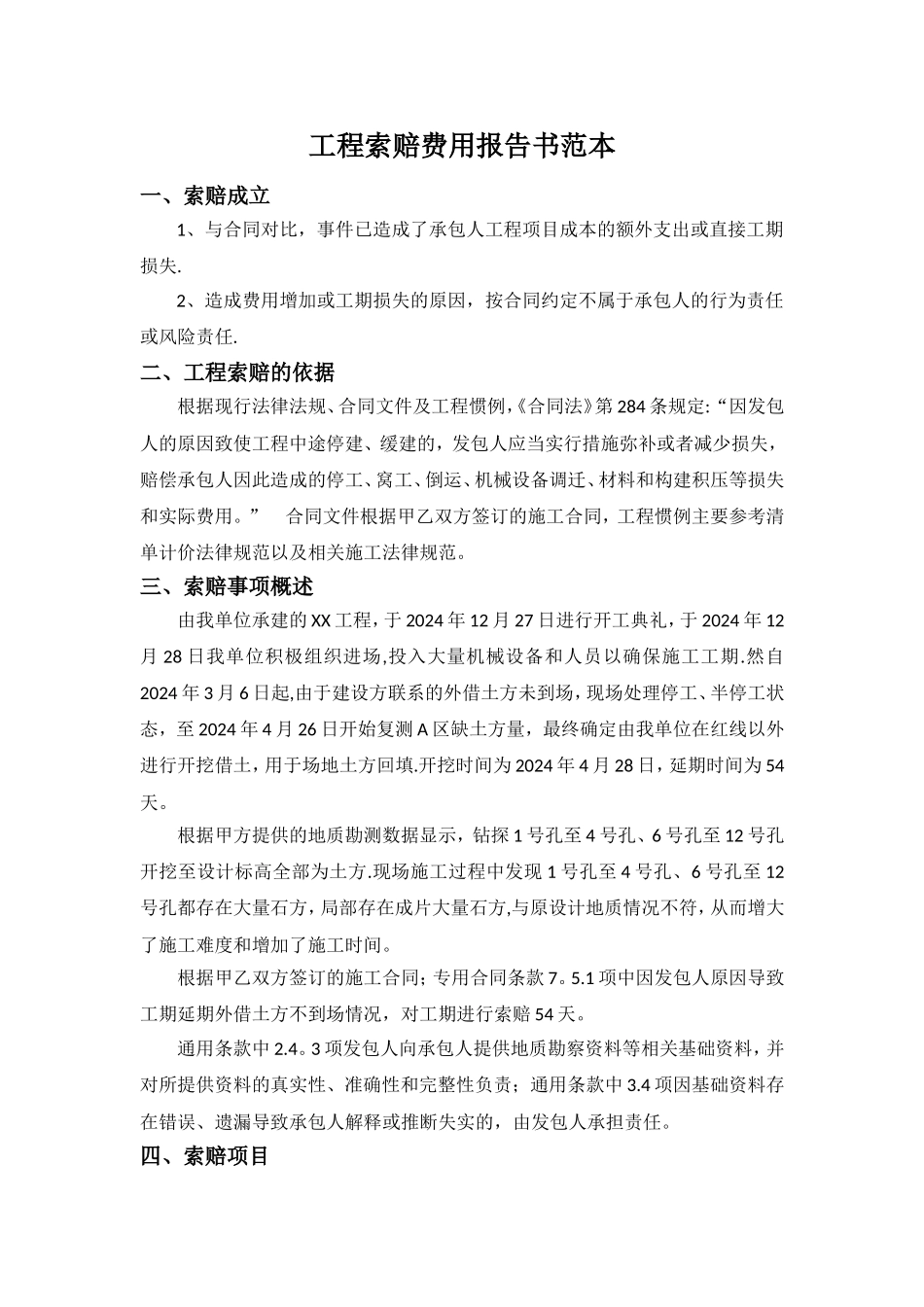

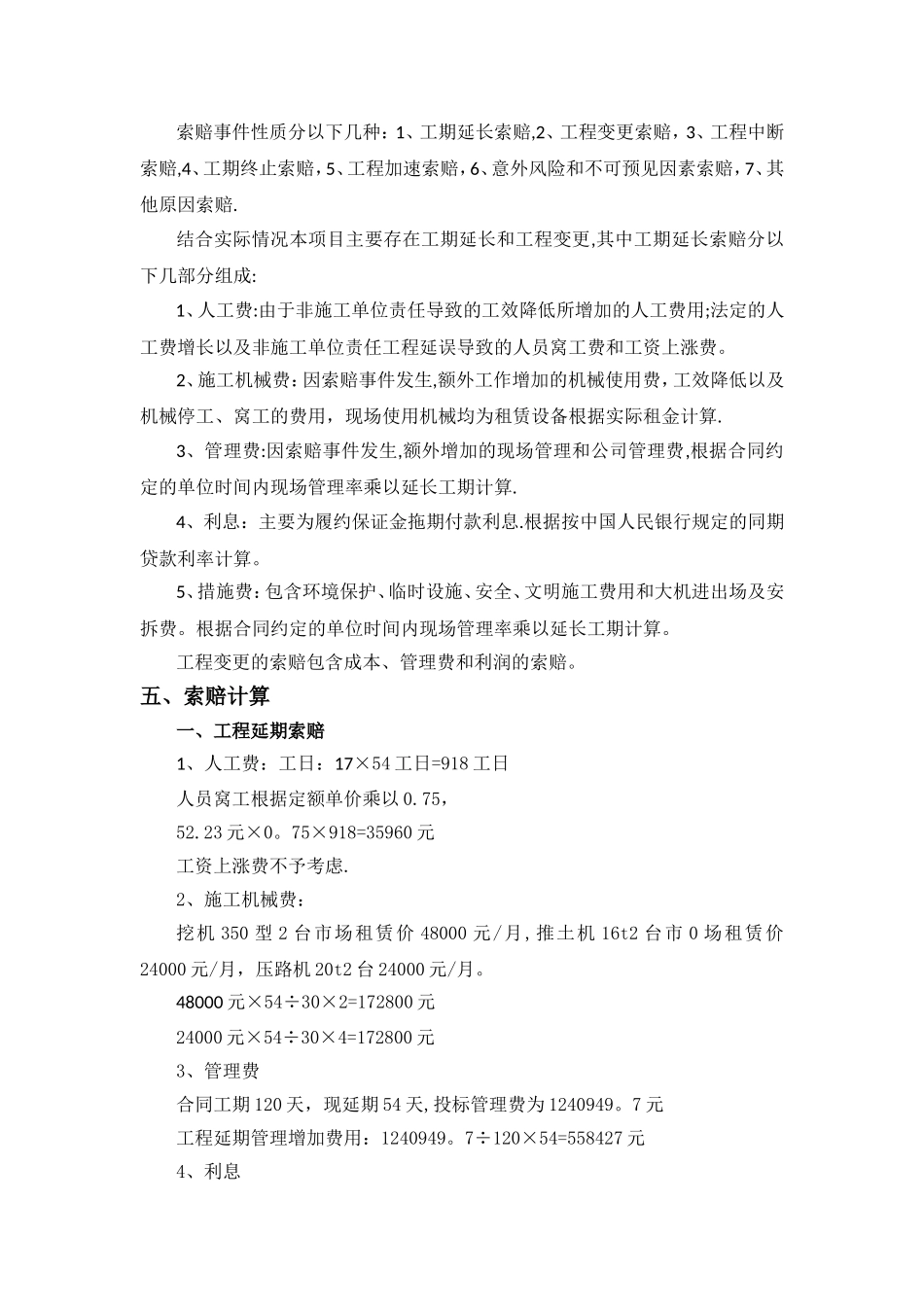

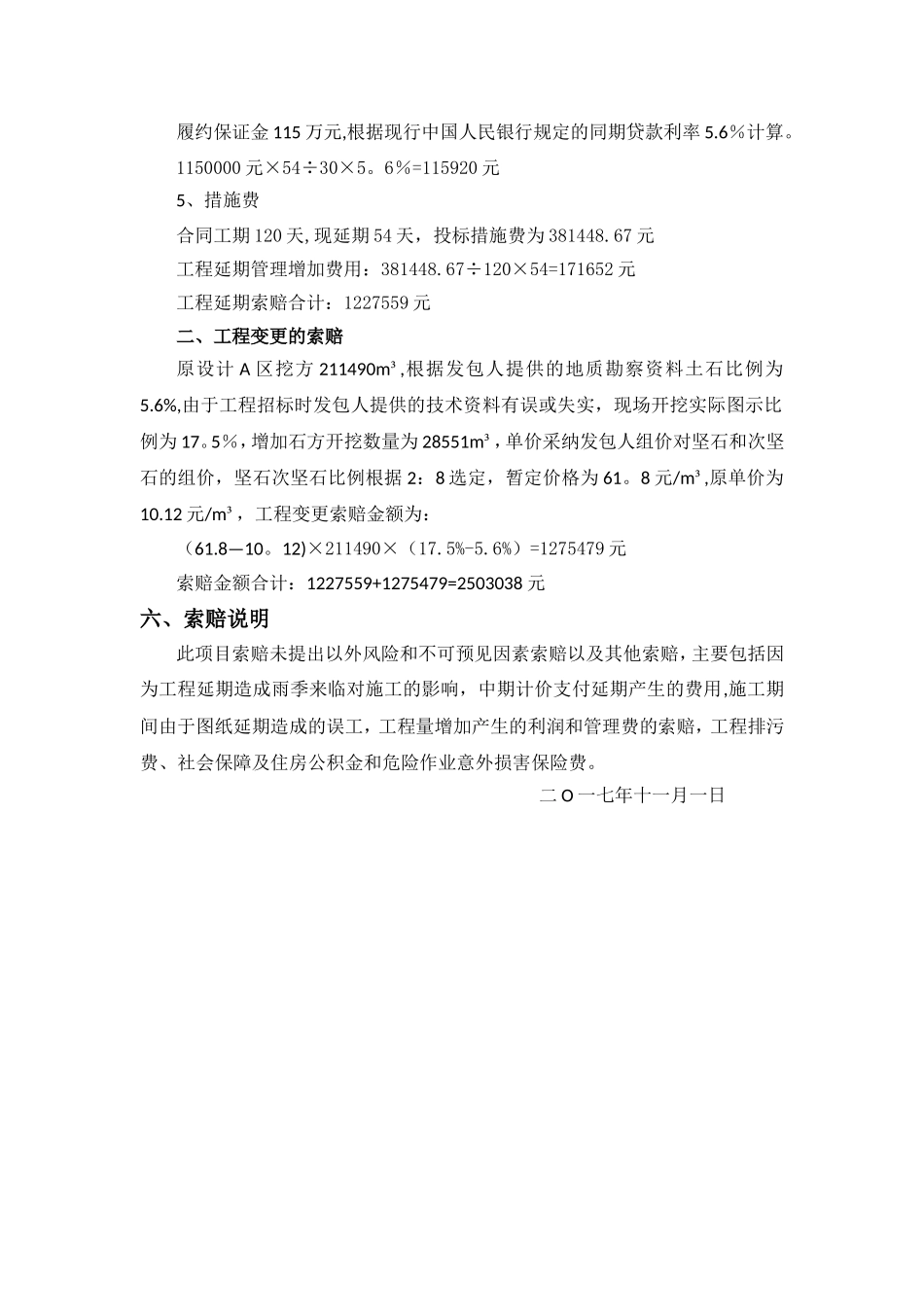

工程索赔费用报告书范本一、索赔成立1、与合同对比,事件已造成了承包人工程项目成本的额外支出或直接工期损失.2、造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任.二、工程索赔的依据根据现行法律法规、合同文件及工程惯例,《合同法》第 284 条规定:“因发包人的原因致使工程中途停建、缓建的,发包人应当实行措施弥补或者减少损失,赔偿承包人因此造成的停工、窝工、倒运、机械设备调迁、材料和构建积压等损失和实际费用。” 合同文件根据甲乙双方签订的施工合同,工程惯例主要参考清单计价法律规范以及相关施工法律规范。三、索赔事项概述由我单位承建的 XX 工程,于 2024 年 12 月 27 日进行开工典礼,于 2024 年 12月 28 日我单位积极组织进场,投入大量机械设备和人员以确保施工工期.然自2024 年 3 月 6 日起,由于建设方联系的外借土方未到场,现场处理停工、半停工状态,至 2024 年 4 月 26 日开始复测 A 区缺土方量,最终确定由我单位在红线以外进行开挖借土,用于场地土方回填.开挖时间为 2024 年 4 月 28 日,延期时间为 54天。根据甲方提供的地质勘测数据显示,钻探 1 号孔至 4 号孔、6 号孔至 12 号孔开挖至设计标高全部为土方.现场施工过程中发现 1 号孔至 4 号孔、6 号孔至 12号孔都存在大量石方,局部存在成片大量石方,与原设计地质情况不符,从而增大了施工难度和增加了施工时间。根据甲乙双方签订的施工合同;专用合同条款 7。5.1 项中因发包人原因导致工期延期外借土方不到场情况,对工期进行索赔 54 天。通用条款中 2.4。3 项发包人向承包人提供地质勘察资料等相关基础资料,并对所提供资料的真实性、准确性和完整性负责;通用条款中 3.4 项因基础资料存在错误、遗漏导致承包人解释或推断失实的,由发包人承担责任。四、索赔项目索赔事件性质分以下几种:1、工期延长索赔,2、工程变更索赔,3、工程中断索赔,4、工期终止索赔,5、工程加速索赔,6、意外风险和不可预见因素索赔,7、其他原因索赔.结合实际情况本项目主要存在工期延长和工程变更,其中工期延长索赔分以下几部分组成:1、人工费:由于非施工单位责任导致的工效降低所增加的人工费用;法定的人工费增长以及非施工单位责任工程延误导致的人员窝工费和工资上涨费。2、施工机械费:因索赔事件发生,额外工作增加的机械使用费,工效降低以及机械停工、窝工的费用,现场使用机械均为租赁...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程索赔费用报告书范本

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
