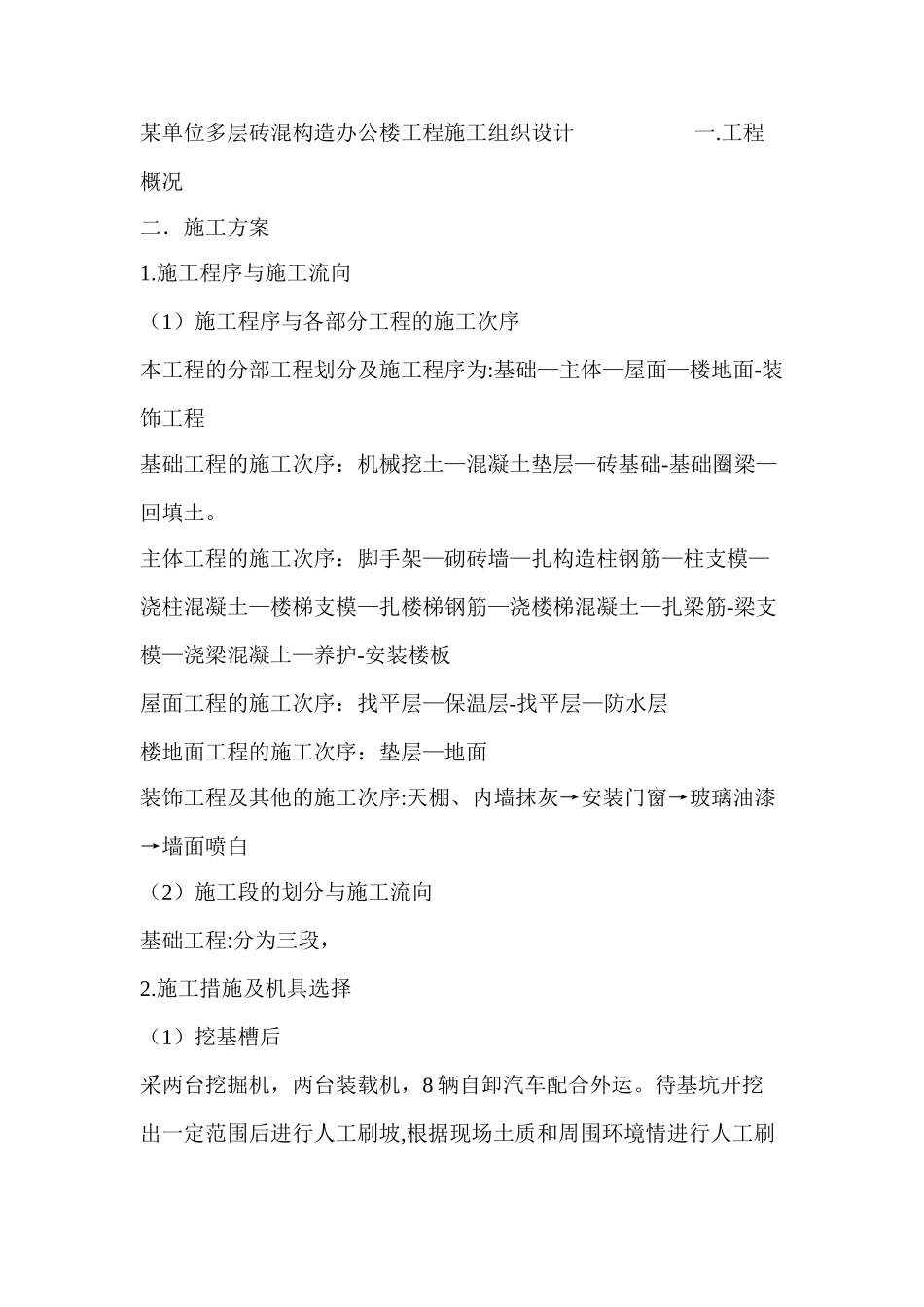

某单位多层砖混构造办公楼工程施工组织设计 一
工程概况二.施工方案1
施工程序与施工流向(1)施工程序与各部分工程的施工次序本工程的分部工程划分及施工程序为:基础—主体—屋面—楼地面-装饰工程基础工程的施工次序:机械挖土—混凝土垫层—砖基础-基础圈梁—回填土
主体工程的施工次序:脚手架—砌砖墙—扎构造柱钢筋—柱支模—浇柱混凝土—楼梯支模—扎楼梯钢筋—浇楼梯混凝土—扎梁筋-梁支模—浇梁混凝土—养护-安装楼板屋面工程的施工次序:找平层—保温层-找平层—防水层楼地面工程的施工次序:垫层—地面装饰工程及其他的施工次序:天棚、内墙抹灰→安装门窗→玻璃油漆→墙面喷白(2)施工段的划分与施工流向基础工程:分为三段,2
施工措施及机具选择(1)挖基槽后采两台挖掘机,两台装载机,8 辆自卸汽车配合外运

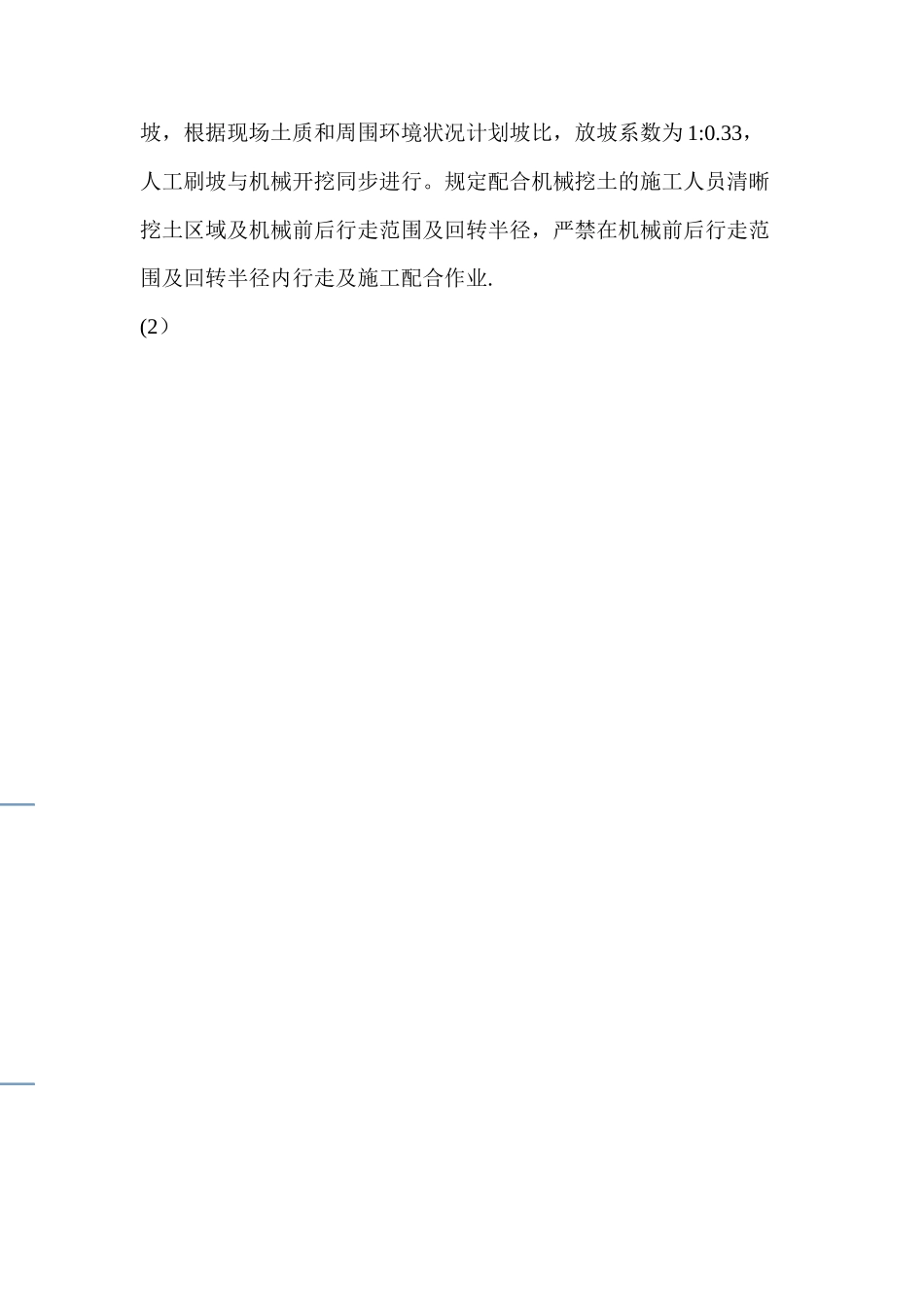

待基坑开挖出一定范围后进行人工刷坡,根据现场土质和周围环境情进行人工刷坡,根据现场土质和周围环境状况计划坡比,放坡系数为 1:0
33,人工刷坡与机械开挖同步进行
规定配合机械挖土的施工人员清晰挖土区域及机械前后行走范围及回转半径,严禁在机械前后行走范围及回转半径内行走及施工配合作业
