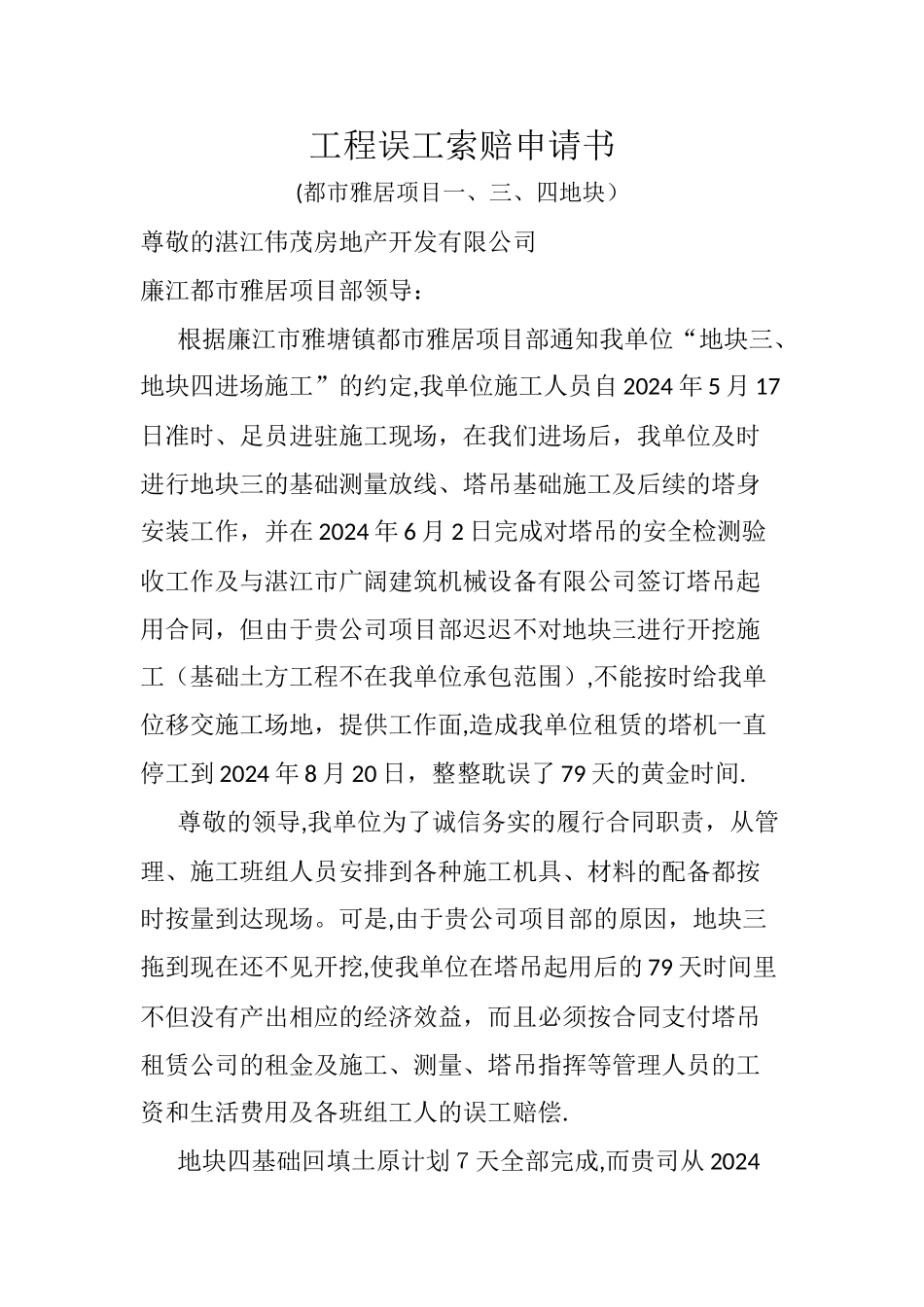

工程误工索赔申请书(都市雅居项目一、三、四地块)尊敬的湛江伟茂房地产开发有限公司廉江都市雅居项目部领导:根据廉江市雅塘镇都市雅居项目部通知我单位“地块三、地块四进场施工”的约定,我单位施工人员自 2024 年 5 月 17日准时、足员进驻施工现场,在我们进场后,我单位及时进行地块三的基础测量放线、塔吊基础施工及后续的塔身安装工作,并在 2024 年 6 月 2 日完成对塔吊的安全检测验收工作及与湛江市广阔建筑机械设备有限公司签订塔吊起用合同,但由于贵公司项目部迟迟不对地块三进行开挖施工(基础土方工程不在我单位承包范围),不能按时给我单位移交施工场地,提供工作面,造成我单位租赁的塔机一直停工到 2024 年 8 月 20 日,整整耽误了 79 天的黄金时间
尊敬的领导,我单位为了诚信务实的履行合同职责,从管理、施工班组人员安排到各种施工机具、材料的配备都按时按量到达现场
可是,由于贵公司项目部的原因,地块三拖到现在还不见开挖,使我单位在塔吊起用后的 79 天时间里不但没有产出相应的经济效益,而且必须按合同支付塔吊租赁公司的租金及施工、测量、塔吊指挥等管理人员的工资和生活费用及各班组工人的误工赔偿
地块四基础回填土原计划7天全部完成,而贵司从 2024年7月 3 日开始至 2024 年 8 月 11 日结束,整整用了 40 天时间才大致完成(北面排栅脚一直拖至 8 月 27 才完成垫层浇筑),不计算排栅脚垫层延误时间,都已经超出计划时间34 天,当时地块三、四已安排好木工 17 个,铁工 24 个,给我单位造成很大的经济损失,根据我单位进场前同木工班、铁工班的承诺:每位发放来回路费 500 元,超过两天没有工开需补贴每人每天 250 元的误工损失
地块一基坑回填按原计划 7 天完成,但从 2024 年8月23日开始填至今日还未完成,估计全部回填完需到 9 月4日,超出计划天数
