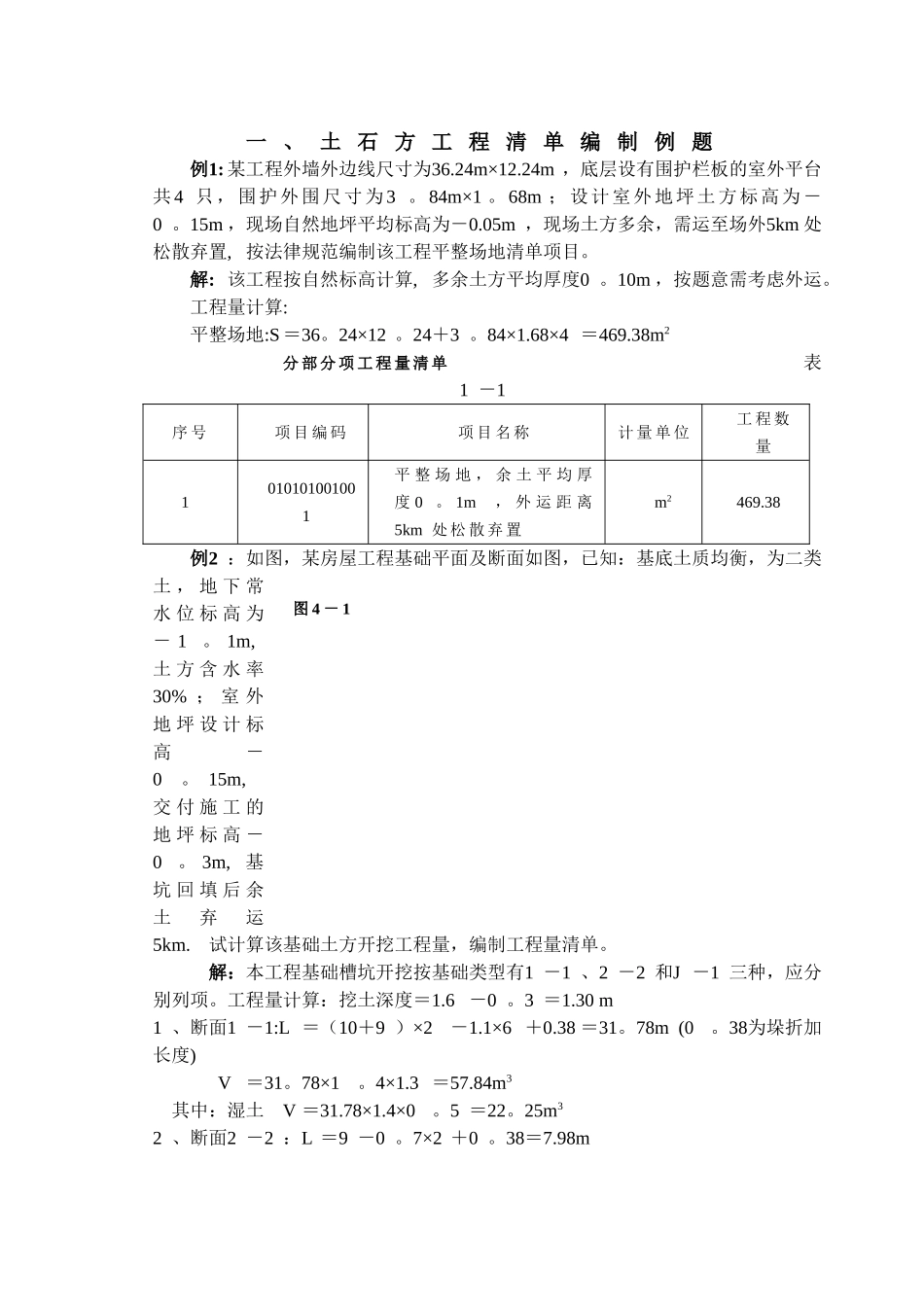

一 、 土 石 方 工 程 清 单 编 制 例 题例1: 某工程外墙外边线尺寸为36.24m×12.24m ,底层设有围护栏板的室外平台共4 只,围护外围尺寸为3 。84m×1 。68m ;设计室外地坪土方标高为-0 。15m ,现场自然地坪平均标高为-0.05m ,现场土方多余,需运至场外5km 处松散弃置, 按法律规范编制该工程平整场地清单项目。解: 该工程按自然标高计算, 多余土方平均厚度0 。10m ,按题意需考虑外运。工程量计算:平整场地:S =36。24×12 。24+3 。84×1.68×4 =469.38m2 分 部 分 项 工 程 量 清 单 表1 -1序 号项 目 编 码项 目 名 称计 量 单 位工 程 数量1010101001001平 整 场 地 , 余 土 平 均 厚度 0 。 1m, 外 运 距 离5km 处 松 散 弃 置m2469.38例2 :如图,某房屋工程基础平面及断面如图,已知:基底土质均衡,为二类土 , 地 下 常水 位 标 高 为 - 1。 1m,土 方 含 水 率30% ; 室 外地 坪 设 计 标高-0。 15m,交 付 施 工 的地 坪 标 高 -0。 3m,基坑 回 填 后 余土弃运5km.试计算该基础土方开挖工程量,编制工程量清单。 解:本工程基础槽坑开挖按基础类型有1 -1 、2 -2 和J -1 三种,应分别列项。工程量计算:挖土深度=1.6 -0 。3 =1.30 m1 、断面1 -1:L =(10+9 )×2-1.1×6 +0.38 =31。78m (0。38为垛折加长度) V =31。78×1。4×1.3 =57.84m3 其中:湿土 V =31.78×1.4×0。5 =22。25m32 、断面2 -2 :L =9 -0 。7×2 +0 。38=7.98m图 4 - 1 V =7.98×1.6×1 。3 =16。60m3 其中: 湿土 V =7 。98×1.6×0。5 =6 。38m33 、J -1 : V =2 。2×2 。2×1 。3×3 =18。88m3 其中:湿土 V =2 。2×2 。2×0 。5×3 =7 。26m3根据工程量清单格式,编制该基础土方开挖工程量清单如下表:分 部 分 项 工 程 量 清 单 表1 -2序 号项 目 编 码项 目 名 称计 量 单 位工 程 数量1010101003001挖 1 - 1 有 梁 式 钢 筋 砼 基槽 二 类 土 方 , 基 底 垫 层 宽度 1。 4m, 开 挖 深 度1。 3m, 湿 土 深 度0。 5m, 土 方 含 水 率30% , 弃 土 运 距 5kmm357 。 842010101003002挖 2 - 2 有 梁 式 钢 筋 砼 基槽 二 类 土 方 ...
