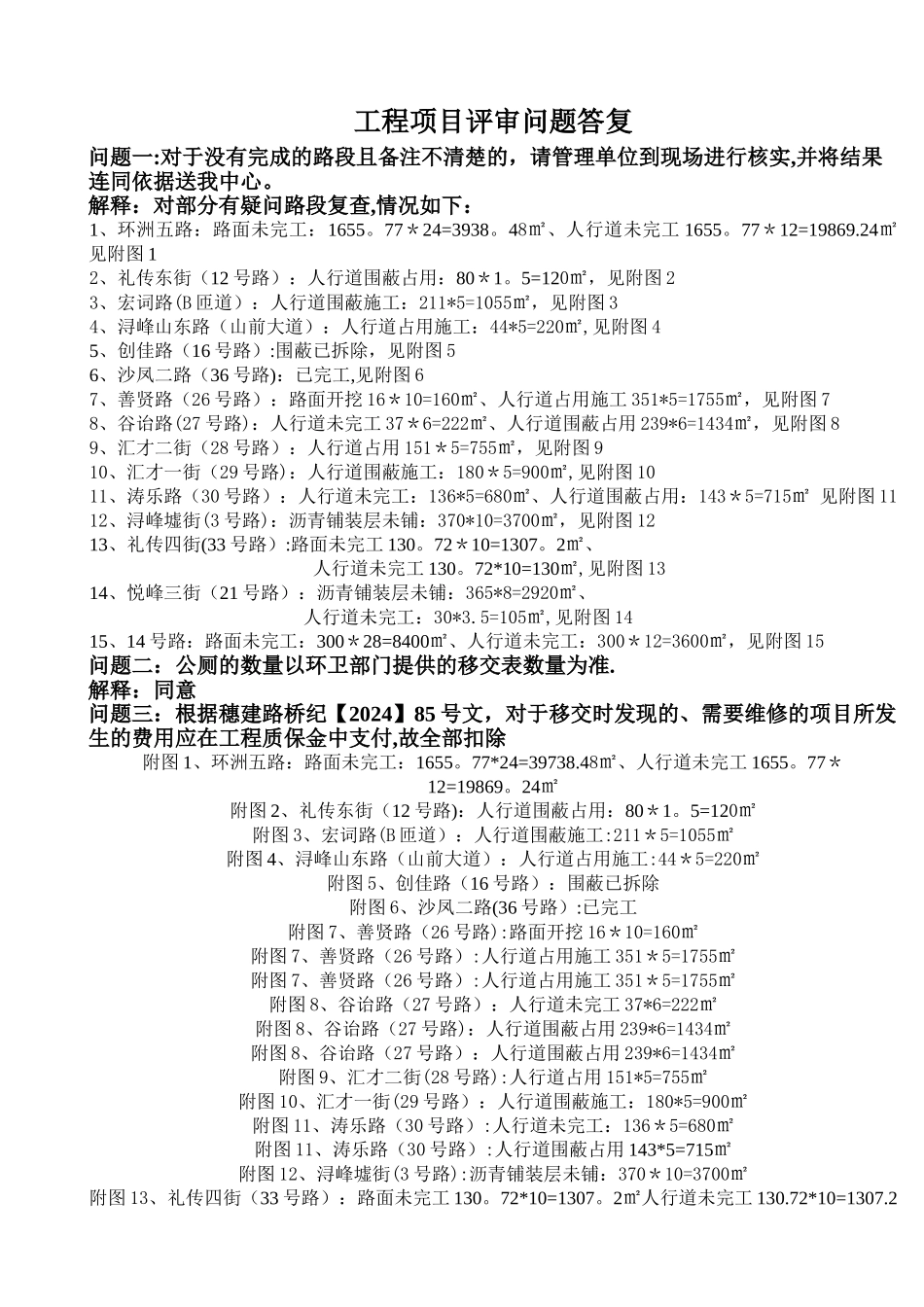

工程项目评审问题答复问题一:对于没有完成的路段且备注不清楚的,请管理单位到现场进行核实,并将结果连同依据送我中心
解释:对部分有疑问路段复查,情况如下:1、环洲五路:路面未完工:1655
77*24=3938
48㎡、人行道未完工 1655
77*12=19869
24㎡见附图 12、礼传东街(12 号路):人行道围蔽占用:80*1
5=120㎡,见附图 23、宏词路(B 匝道):人行道围蔽施工:211*5=1055㎡,见附图 34、浔峰山东路(山前大道):人行道占用施工:44*5=220㎡,见附图 45、创佳路(16 号路):围蔽已拆除,见附图 56、沙凤二路(36 号路):已完工,见附图 67、善贤路(26 号路):路面开挖 16*10=160㎡、人行道占用施工 351*5=1755㎡,见附图 78、谷诒路(27 号路):人行道未完工 37*6=222㎡、人行道围蔽占用 239*6=1434㎡,见附图 89、汇才二街(28 号路):人行道占用 151*5=755㎡,见附图 910、汇才一街(29 号路):人行道围蔽施工:180*5=900㎡,见附图 1011、涛乐路(30 号路):人行道未完工:136*5=680㎡、人行道围蔽占用:143*5=715㎡ 见附图 1112、浔峰墟街(3 号路):沥青铺装层未铺:370*10=3700㎡,见附图 1213、礼传四街(33 号路):路面未完工 130
72*10=1307
2㎡、人行道未完工 130
72*10=130㎡,见附图 1314、悦峰三街(21 号路):沥青铺装层未铺:365*8=2920㎡、人行道未完工:30*3
5=105㎡,见附图 1415、14 号路:路面未完工:300*28=8400㎡、人行道未完工:300*12=3600㎡,见附图 15问题二:公厕的数量以环卫部门提供的移交表数量为准
