电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

工程项目部绩效考核指标

工程项目部绩效考核指标_第1页
1/17
工程项目部绩效考核指标_第2页
2/17
工程项目部绩效考核指标_第3页
3/17

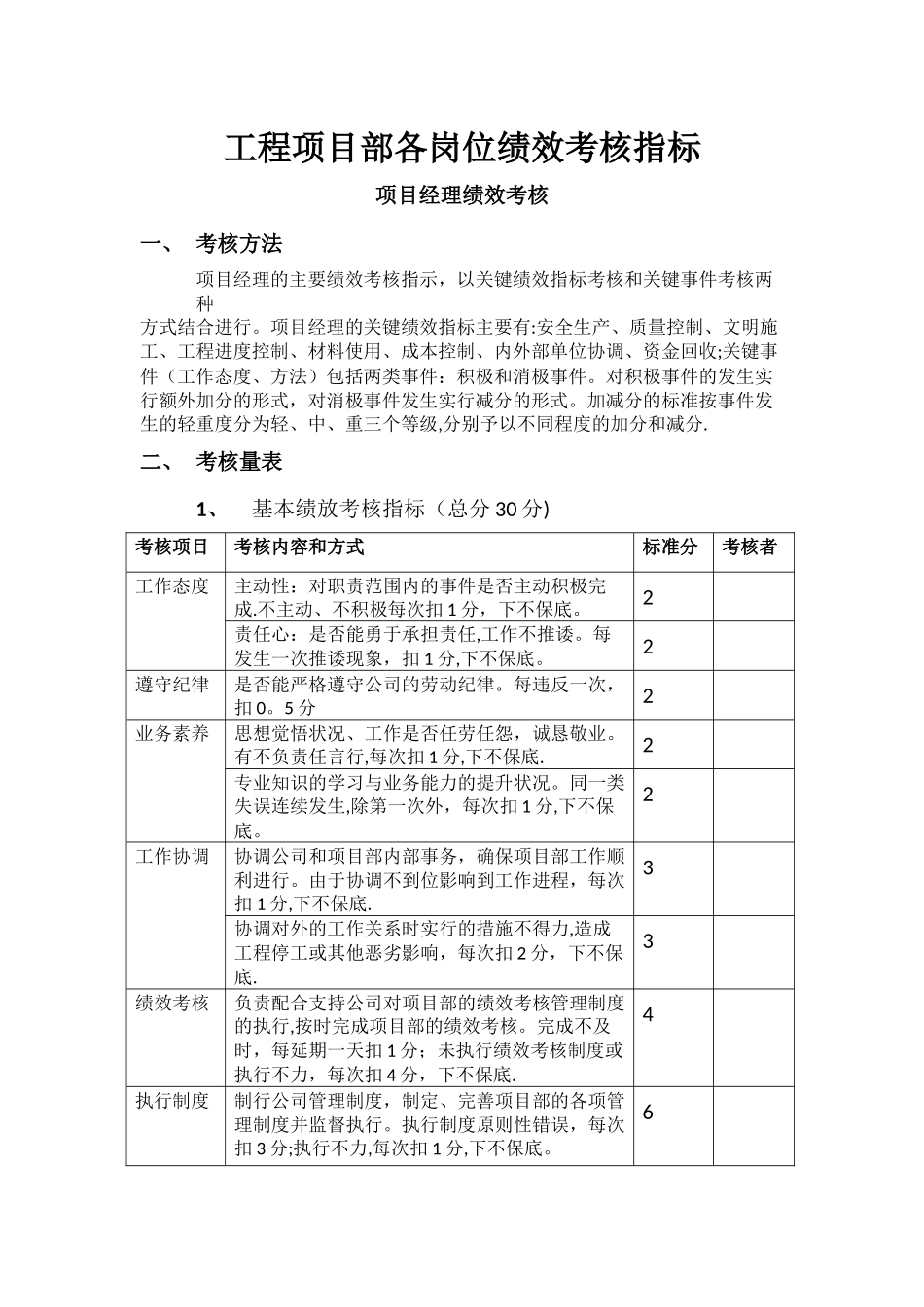

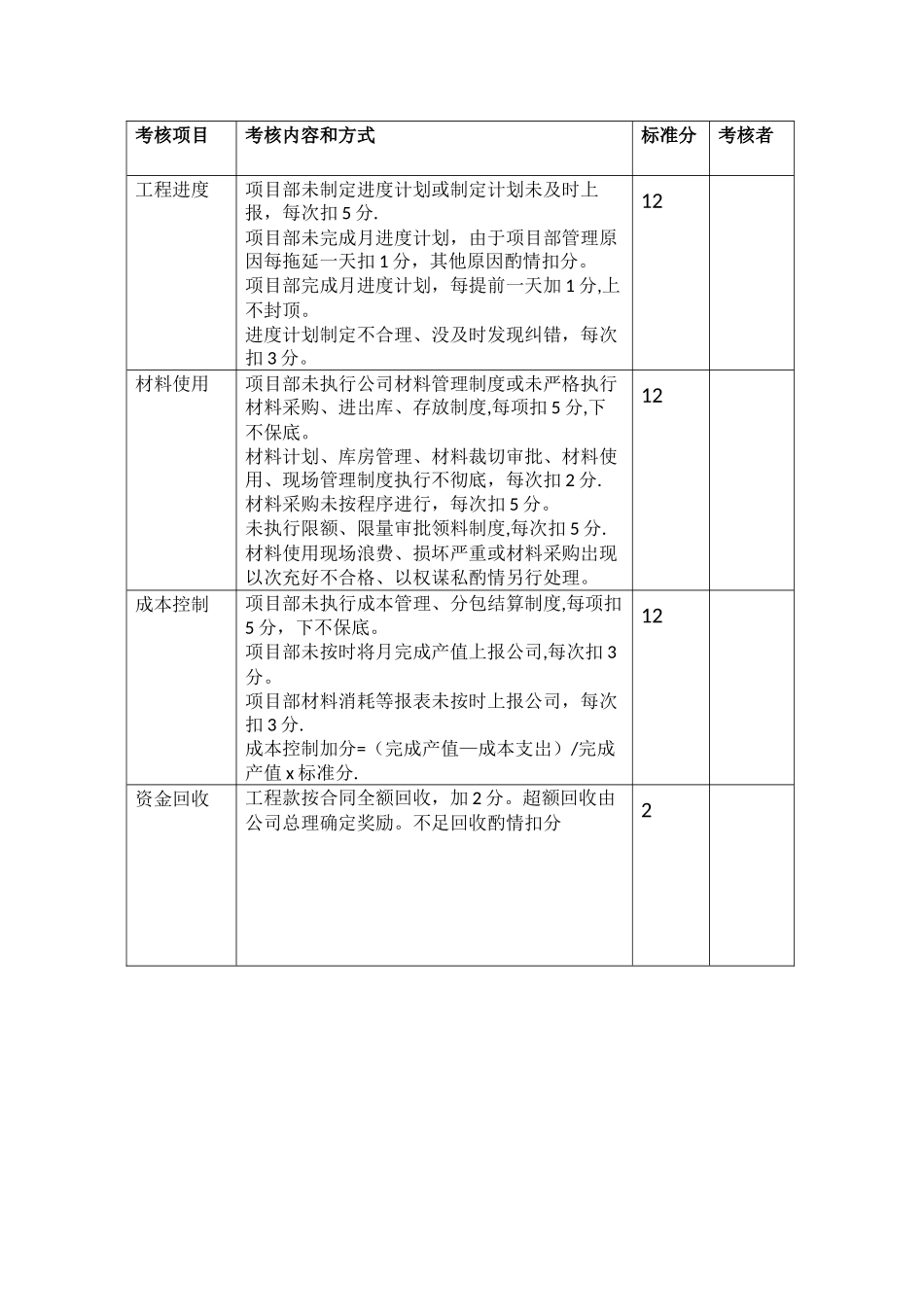

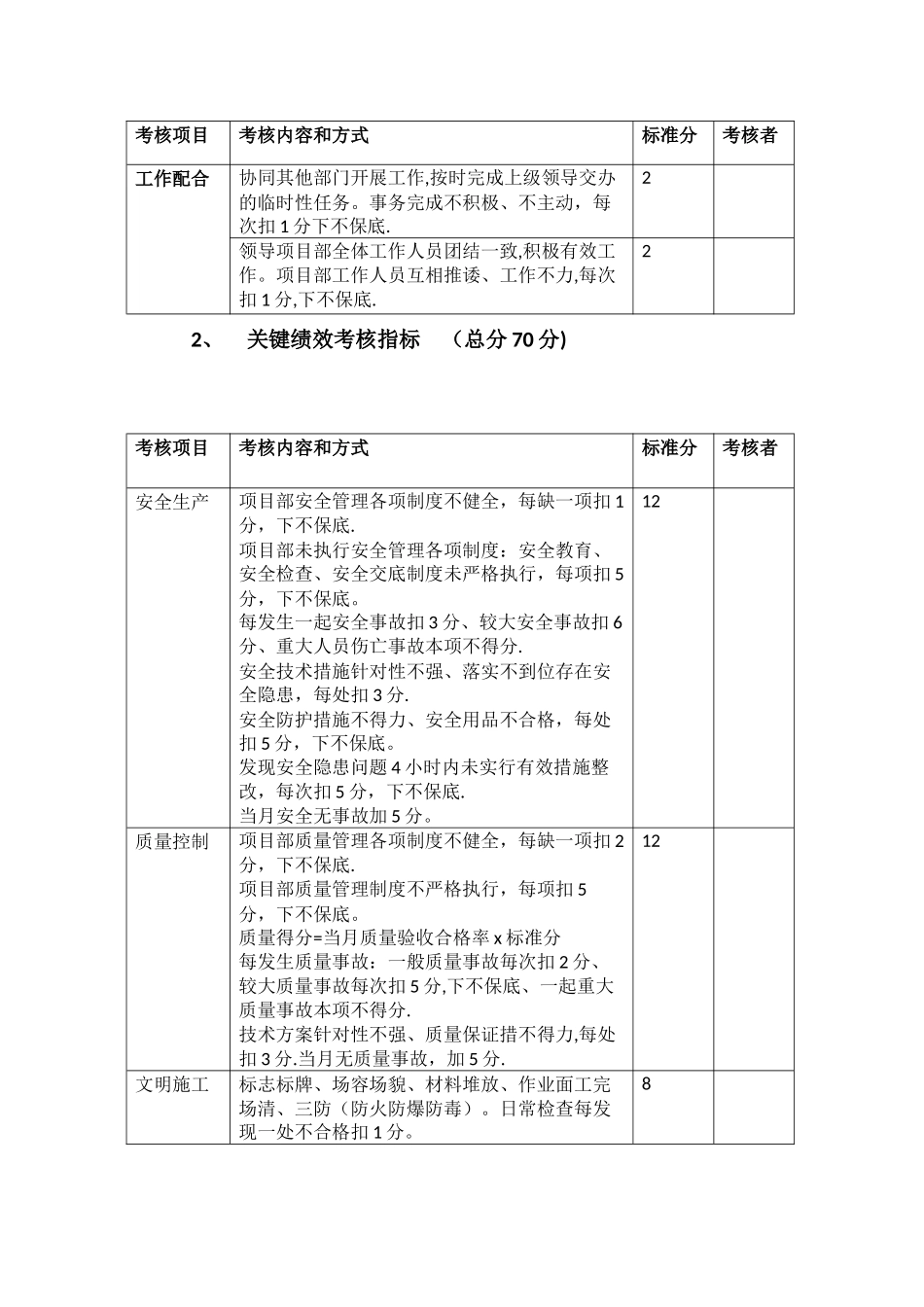

工程项目部各岗位绩效考核指标项目经理绩效考核一、 考核方法项目经理的主要绩效考核指示,以关键绩效指标考核和关键事件考核两种方式结合进行。项目经理的关键绩效指标主要有:安全生产、质量控制、文明施工、工程进度控制、材料使用、成本控制、内外部单位协调、资金回收;关键事件(工作态度、方法)包括两类事件:积极和消极事件。对积极事件的发生实行额外加分的形式,对消极事件发生实行减分的形式。加减分的标准按事件发生的轻重度分为轻、中、重三个等级,分别予以不同程度的加分和减分.二、 考核量表1、基本绩放考核指标(总分 30 分)考核项目考核内容和方式标准分考核者工作态度主动性:对职责范围内的事件是否主动积极完成.不主动、不积极每次扣 1 分,下不保底。2责任心:是否能勇于承担责任,工作不推诿。每发生一次推诿现象,扣 1 分,下不保底。2遵守纪律是否能严格遵守公司的劳动纪律。每违反一次,扣 0。5 分2业务素养思想觉悟状况、工作是否任劳任怨,诚恳敬业。有不负责任言行,每次扣 1 分,下不保底.2专业知识的学习与业务能力的提升状况。同一类失误连续发生,除第一次外,每次扣 1 分,下不保底。2工作协调协调公司和项目部内部事务,确保项目部工作顺利进行。由于协调不到位影响到工作进程,每次扣 1 分,下不保底.3协调对外的工作关系时实行的措施不得力,造成工程停工或其他恶劣影响,每次扣 2 分,下不保底.3绩效考核负责配合支持公司对项目部的绩效考核管理制度的执行,按时完成项目部的绩效考核。完成不及时,每延期一天扣 1 分;未执行绩效考核制度或执行不力,每次扣 4 分,下不保底.4执行制度制行公司管理制度,制定、完善项目部的各项管理制度并监督执行。执行制度原则性错误,每次扣 3 分;执行不力,每次扣 1 分,下不保底。6考核项目考核内容和方式标准分考核者工作配合协同其他部门开展工作,按时完成上级领导交办的临时性任务。事务完成不积极、不主动,每次扣 1 分下不保底.2领导项目部全体工作人员团结一致,积极有效工作。项目部工作人员互相推诿、工作不力,每次扣 1 分,下不保底.22、关键绩效考核指标 (总分 70 分)考核项目考核内容和方式标准分考核者安全生产项目部安全管理各项制度不健全,每缺一项扣 1分,下不保底.项目部未执行安全管理各项制度:安全教育、安全检查、安全交底制度未严格执行,每项扣 5分,下不保底。每发生一起安全事故扣 3 分、较大安全事故扣 6分、重大人...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程项目部绩效考核指标

一二三四传媒+ 关注
实名认证
内容提供者

大量资料供您选择,没有合适的可以联系小二。

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
