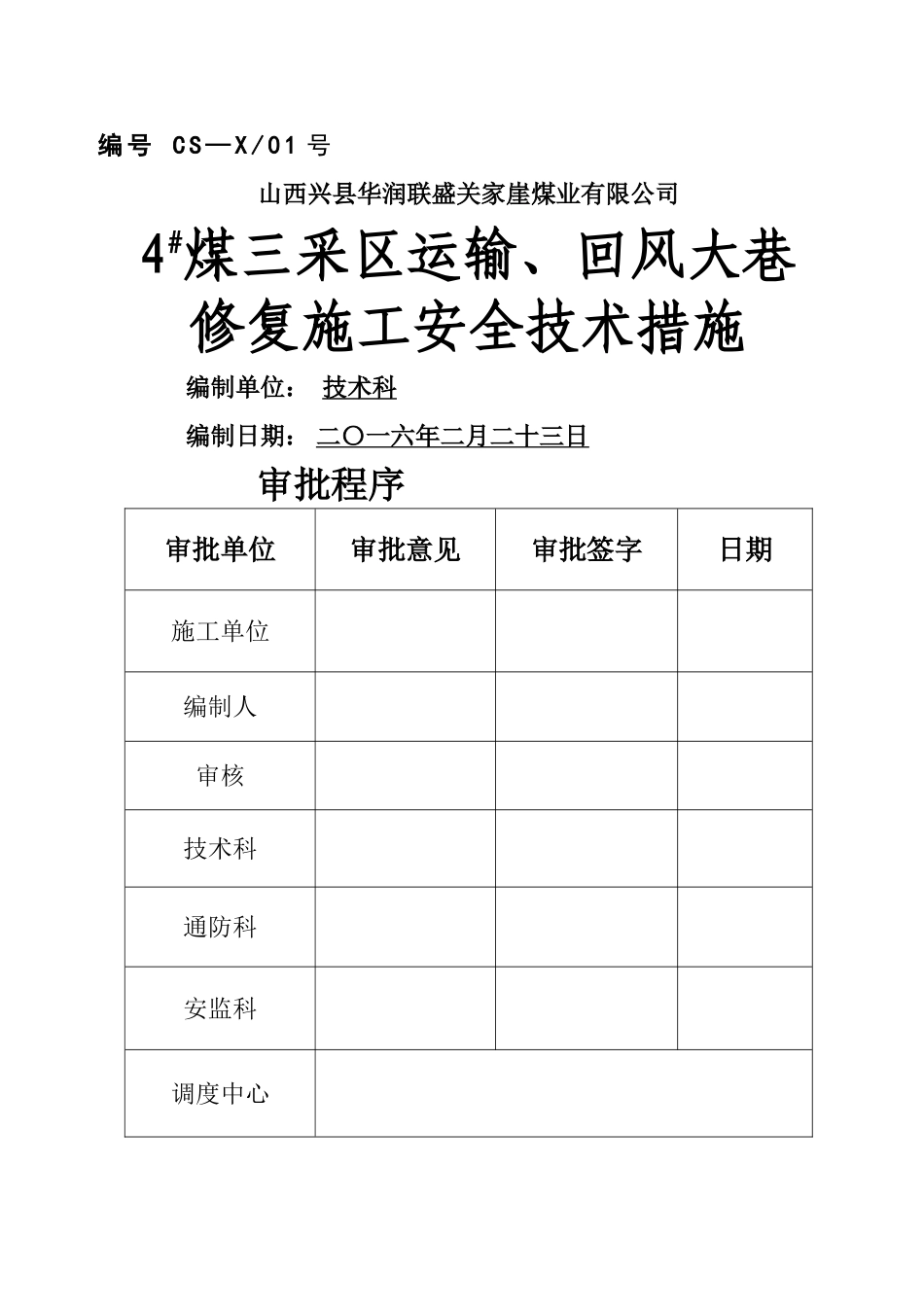

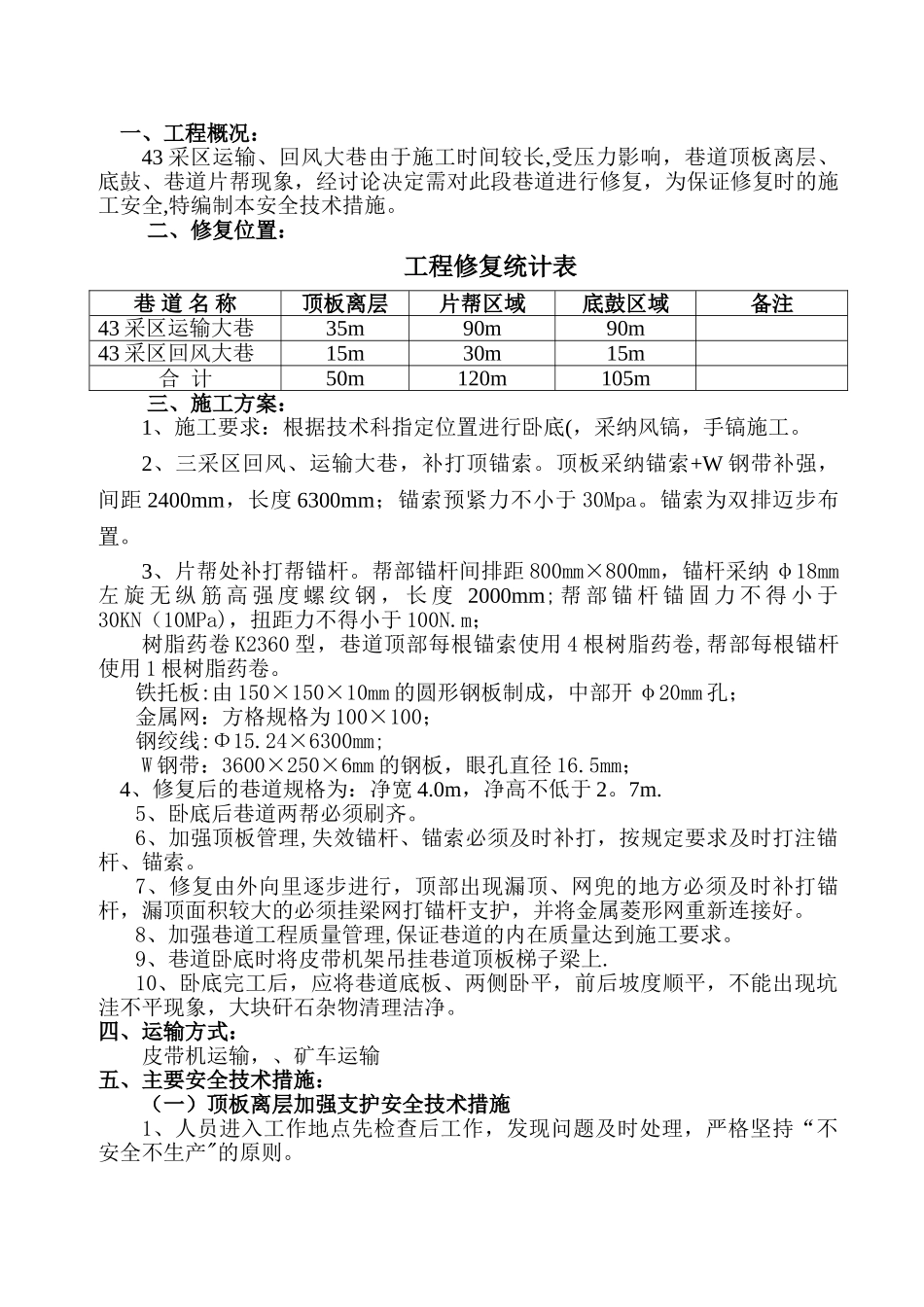

编 号 C S — X / 0 1 号山西兴县华润联盛关家崖煤业有限公司4#煤三采区运输、回风大巷修复施工安全技术措施编制单位: 技术科编制日期: 二〇一六年二月二十三日 审批程序审批单位审批意见审批签字日期施工单位编制人审核技术科通防科安监科调度中心技 术 矿 长 一、工程概况:43 采区运输、回风大巷由于施工时间较长,受压力影响,巷道顶板离层、底鼔、巷道片帮现象,经讨论决定需对此段巷道进行修复,为保证修复时的施工安全,特编制本安全技术措施
二、修复位置:工程修复统计表巷 道 名 称顶板离层片帮区域底鼓区域备注43 采区运输大巷35m90m90m43 采区回风大巷15m30m15m合 计50m120m105m 三、施工方案:1、施工要求:根据技术科指定位置进行卧底(,采纳风镐,手镐施工
2、三采区回风、运输大巷,补打顶锚索
顶板采纳锚索+W 钢带补强,间距 2400mm,长度 6300mm;锚索预紧力不小于 30Mpa
锚索为双排迈步布置
3、片帮处补打帮锚杆
帮部锚杆间排距 800mm×800mm,锚杆采纳 φ18mm左 旋 无 纵 筋 高 强 度 螺 纹 钢 , 长 度 2000mm; 帮 部 锚 杆 锚 固 力 不 得 小 于30KN(10MPa),扭距力不得小于 100N
m;树脂药卷 K2360 型,巷道顶部每根锚索使用 4 根树脂药卷,帮部每根锚杆使用 1 根树脂药卷
铁托板:由 150×150×10mm 的圆形钢板制成,中部开 φ20mm 孔;金属网:方格规格为 100×100;钢绞线:Φ15
24×6300mm;W 钢带:3600×250×6mm 的钢板,眼孔直径 16
5mm; 4、修复后的巷道规格为:净宽 4
0m,净高不低于 2
5、卧底后巷道两帮必须刷齐
6、加强顶板管理,失效锚杆、锚索必须及时补打,按规定要求及时打注锚杆、锚索
