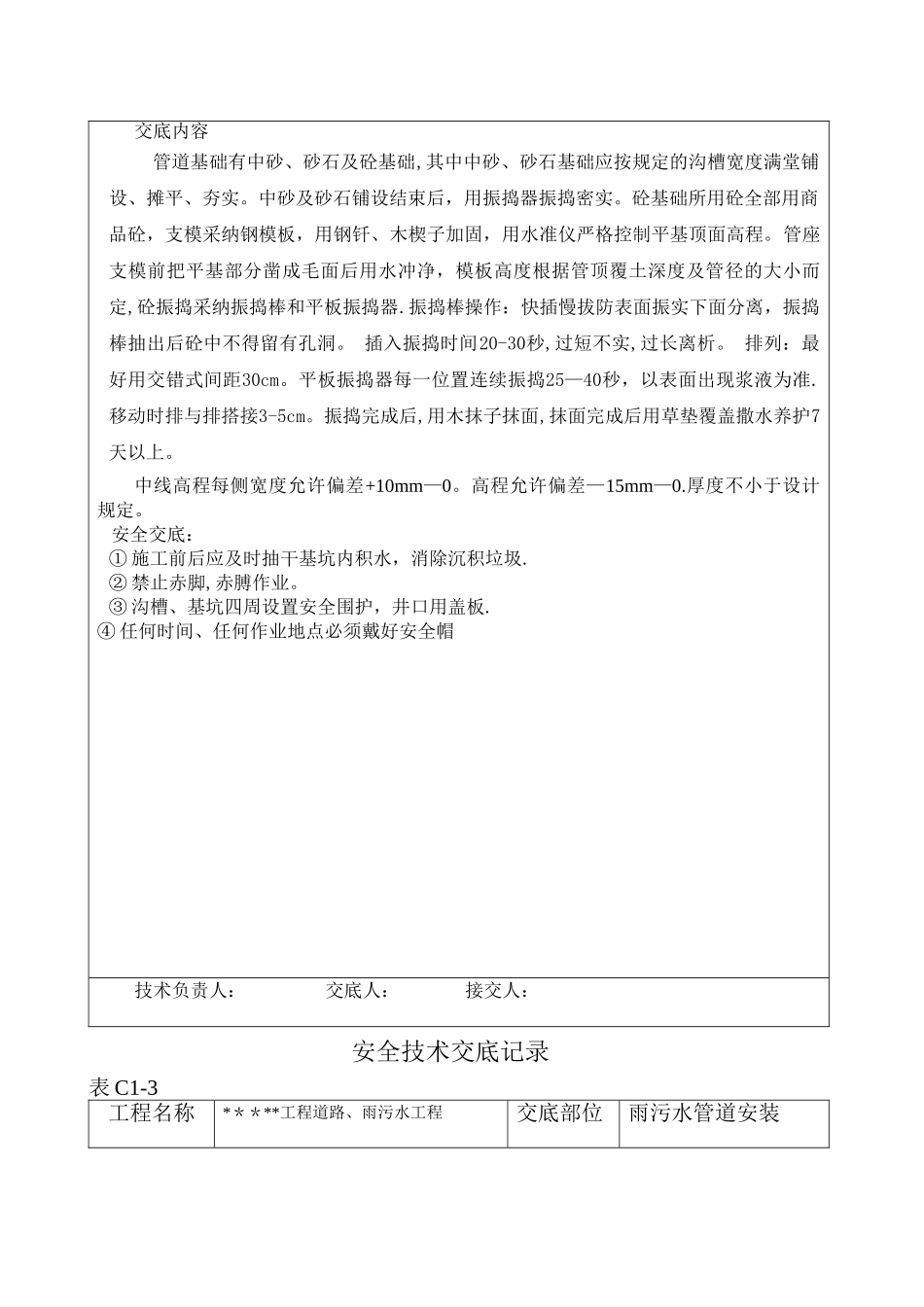

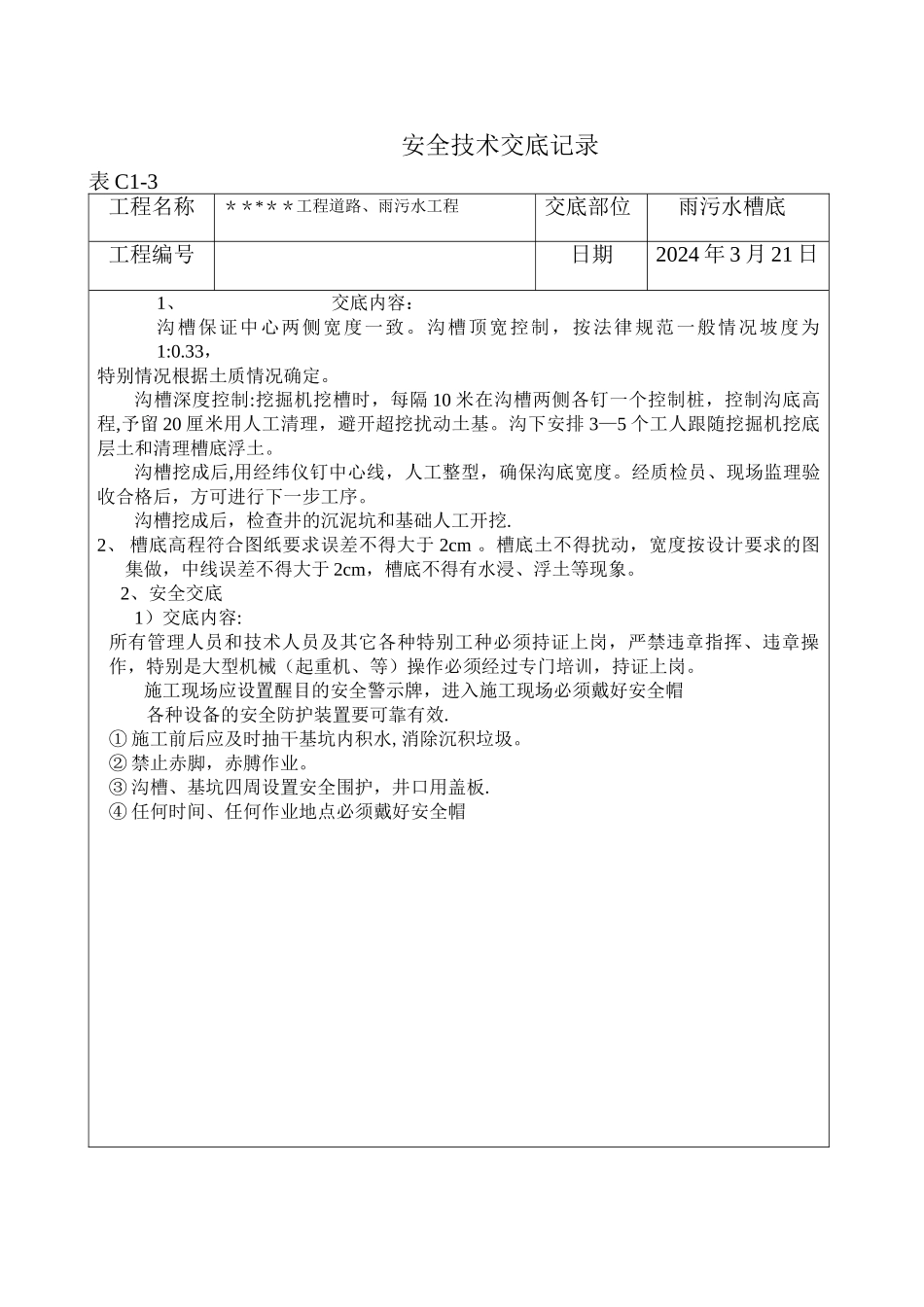

安全技术交底记录 表 C1-3工程名称*****工程道路、雨污水工程交底部位雨污水槽底工程编号日期2024 年 3 月 21 日1、交底内容:沟槽保证中心两侧宽度一致。沟槽顶宽控制,按法律规范一般情况坡度为1:0.33,特别情况根据土质情况确定。沟槽深度控制:挖掘机挖槽时,每隔 10 米在沟槽两侧各钉一个控制桩,控制沟底高程,予留 20 厘米用人工清理,避开超挖扰动土基。沟下安排 3—5 个工人跟随挖掘机挖底层土和清理槽底浮土。沟槽挖成后,用经纬仪钉中心线,人工整型,确保沟底宽度。经质检员、现场监理验收合格后,方可进行下一步工序。沟槽挖成后,检查井的沉泥坑和基础人工开挖.2、 槽底高程符合图纸要求误差不得大于 2cm 。槽底土不得扰动,宽度按设计要求的图集做,中线误差不得大于 2cm,槽底不得有水浸、浮土等现象。 2、安全交底1)交底内容:所有管理人员和技术人员及其它各种特别工种必须持证上岗,严禁违章指挥、违章操作,特别是大型机械(起重机、等)操作必须经过专门培训,持证上岗。施工现场应设置醒目的安全警示牌,进入施工现场必须戴好安全帽各种设备的安全防护装置要可靠有效.① 施工前后应及时抽干基坑内积水,消除沉积垃圾。② 禁止赤脚,赤膊作业。③ 沟槽、基坑四周设置安全围护,井口用盖板.④ 任何时间、任何作业地点必须戴好安全帽技术负责人: 交底人: 接交人:安全技术交底记录表 C1-3工程名称*****工程道路、雨污水工程交底部位雨污水管基工程编号日期2024 年 3 月 23 日交底内容管道基础有中砂、砂石及砼基础,其中中砂、砂石基础应按规定的沟槽宽度满堂铺设、摊平、夯实。中砂及砂石铺设结束后,用振捣器振捣密实。砼基础所用砼全部用商品砼,支模采纳钢模板,用钢钎、木楔子加固,用水准仪严格控制平基顶面高程。管座支模前把平基部分凿成毛面后用水冲净,模板高度根据管顶覆土深度及管径的大小而定,砼振捣采纳振捣棒和平板振捣器.振捣棒操作:快插慢拔防表面振实下面分离,振捣棒抽出后砼中不得留有孔洞。 插入振捣时间20-30秒,过短不实,过长离析。 排列:最好用交错式间距30cm。平板振捣器每一位置连续振捣25—40秒,以表面出现浆液为准.移动时排与排搭接3-5cm。振捣完成后,用木抹子抹面,抹面完成后用草垫覆盖撒水养护7天以上。中线高程每侧宽度允许偏差+10mm—0。高程允许偏差—15mm—0.厚度不小于设计规定。 安全交底:① 施工前后应及时抽干基坑内积水,消除沉积垃圾.② 禁...
