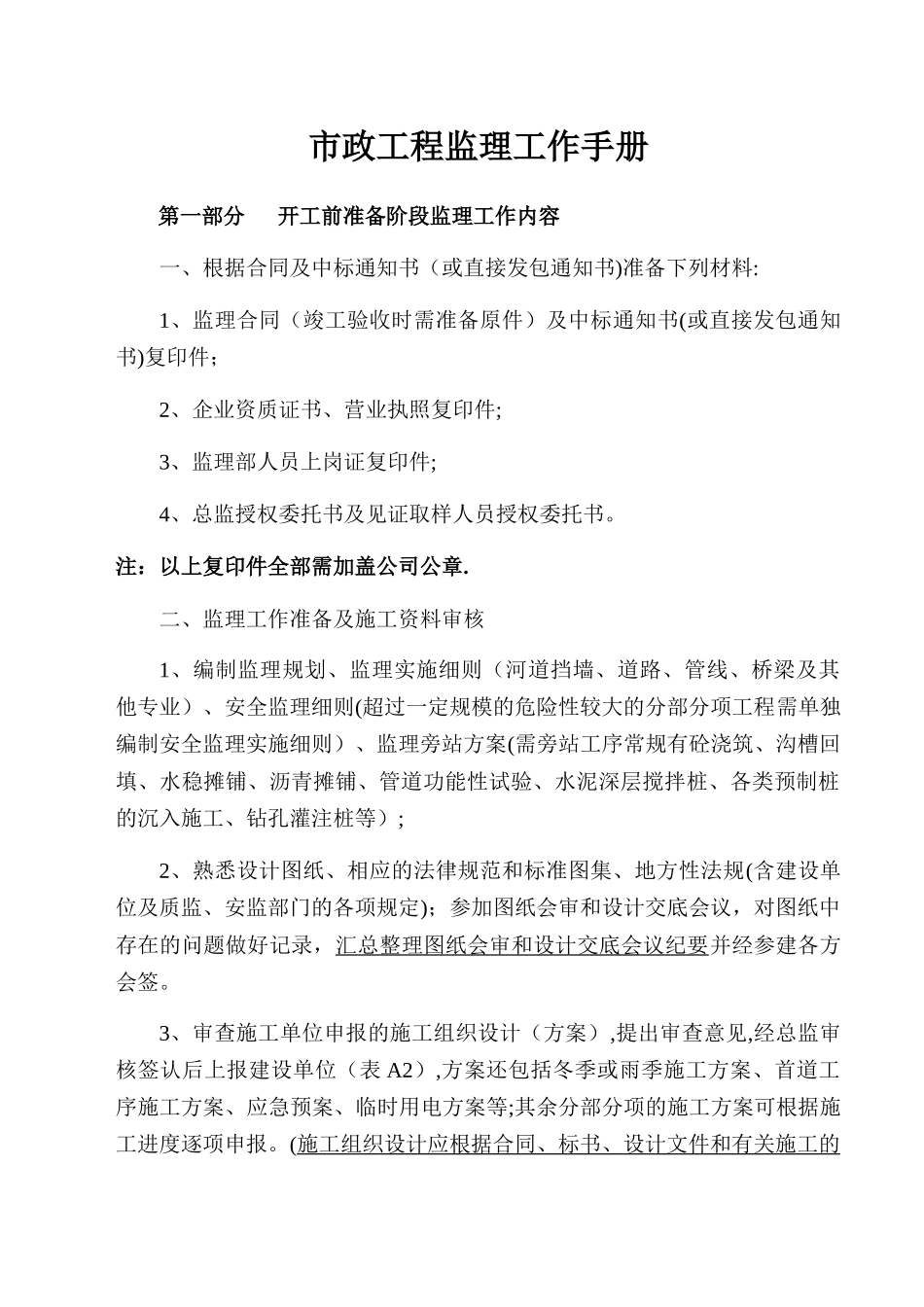

市政工程监理工作手册第一部分 开工前准备阶段监理工作内容一、根据合同及中标通知书(或直接发包通知书)准备下列材料:1、监理合同(竣工验收时需准备原件)及中标通知书(或直接发包通知书)复印件;2、企业资质证书、营业执照复印件;3、监理部人员上岗证复印件;4、总监授权委托书及见证取样人员授权委托书
注:以上复印件全部需加盖公司公章
二、监理工作准备及施工资料审核1、编制监理规划、监理实施细则(河道挡墙、道路、管线、桥梁及其他专业)、安全监理细则(超过一定规模的危险性较大的分部分项工程需单独编制安全监理实施细则)、监理旁站方案(需旁站工序常规有砼浇筑、沟槽回填、水稳摊铺、沥青摊铺、管道功能性试验、水泥深层搅拌桩、各类预制桩的沉入施工、钻孔灌注桩等);2、熟悉设计图纸、相应的法律规范和标准图集、地方性法规(含建设单位及质监、安监部门的各项规定);参加图纸会审和设计交底会议,对图纸中存在的问题做好记录,汇总整理图纸会审和设计交底会议纪要并经参建各方会签
3、审查施工单位申报的施工组织设计(方案),提出审查意见,经总监审核签认后上报建设单位(表 A2),方案还包括冬季或雨季施工方案、首道工序施工方案、应急预案、临时用电方案等;其余分部分项的施工方案可根据施工进度逐项申报
(施工组织设计应根据合同、标书、设计文件和有关施工的法规、标准、法律规范、规程及现场实际条件编制
内容应包括:工程概况规 模特点、施工平面布置图、施工部署、施工方案、保证质量和安全的保障体系与技术措施、必要的专项施工设计、以及环境保护、交通疏导等
深基坑专家论证方案:工程概况、开挖工艺、排水方案、围护方案、稳定边坡及防护桩垂直开挖后防护方案、安全保证措施(安全保障体系、施工机械安全措施、施工人员及施工现场安全措施 ) ) 4、审批施工单位提呈的开工报审表
审批前,下列材料必须已经审查通过
工程施工组织设计、首道工序
