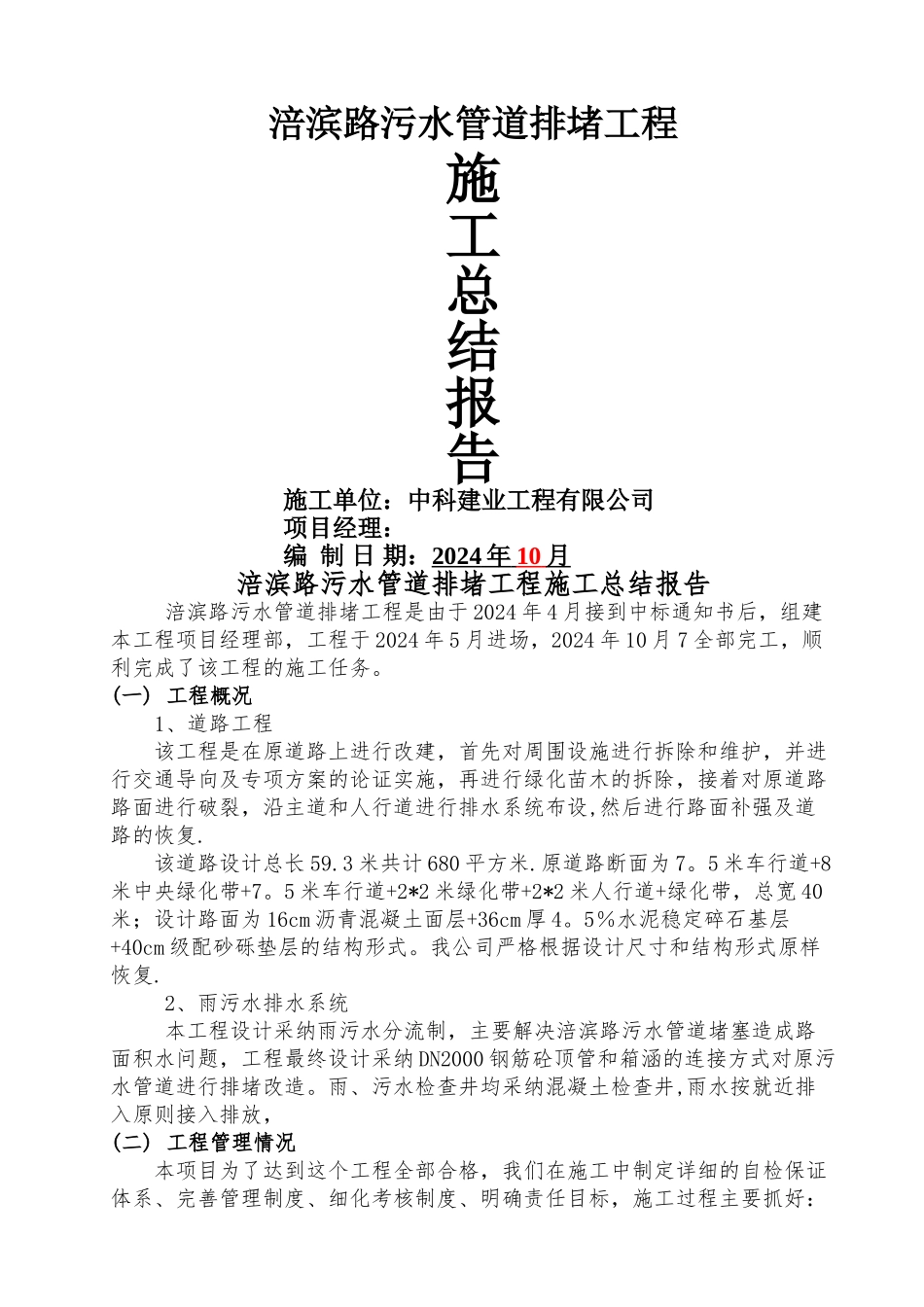

涪滨路污水管道排堵工程 施工总结报告施工单位:中科建业工程有限公司项目经理:编 制 日 期:2024 年 10 月 涪滨路污水管道排堵工程施工总结报告涪滨路污水管道排堵工程是由于 2024 年 4 月接到中标通知书后,组建本工程项目经理部,工程于 2024 年 5 月进场,2024 年 10 月 7 全部完工,顺利完成了该工程的施工任务
(一) 工程概况1、道路工程该工程是在原道路上进行改建,首先对周围设施进行拆除和维护,并进行交通导向及专项方案的论证实施,再进行绿化苗木的拆除,接着对原道路路面进行破裂,沿主道和人行道进行排水系统布设,然后进行路面补强及道路的恢复
该道路设计总长 59
3 米共计 680 平方米
原道路断面为 7
5 米车行道+8米中央绿化带+7
5 米车行道+2*2 米绿化带+2*2 米人行道+绿化带,总宽 40米;设计路面为 16cm 沥青混凝土面层+36cm 厚 4
5%水泥稳定碎石基层+40cm 级配砂砾垫层的结构形式
我公司严格根据设计尺寸和结构形式原样恢复

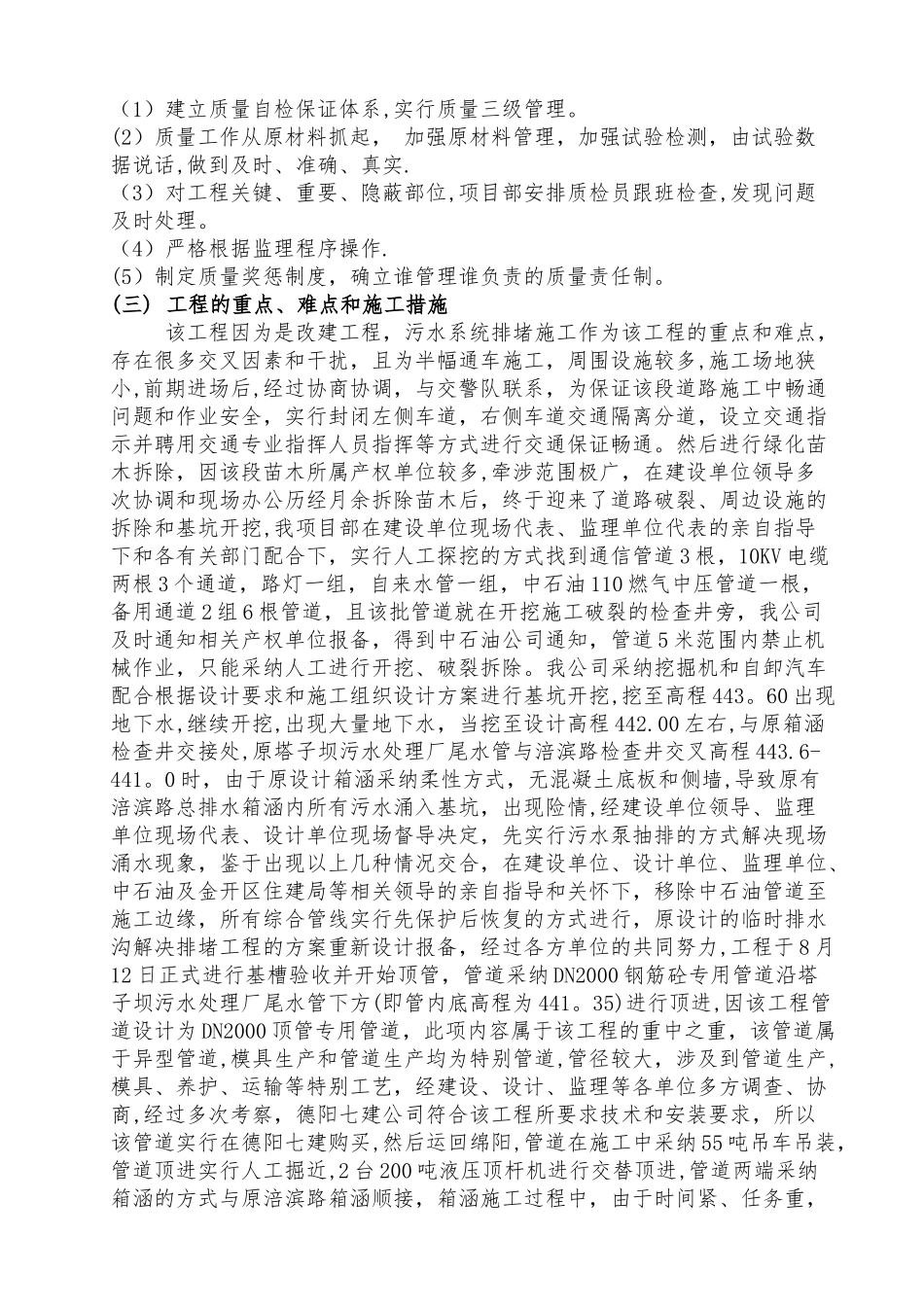

2、雨污水排水系统本工程设计采纳雨污水分流制,主要解决涪滨路污水管道堵塞造成路面积水问题,工程最终设计采纳 DN2000 钢筋砼顶管和箱涵的连接方式对原污水管道进行排堵改造
雨、污水检查井均采纳混凝土检查井,雨水按就近排入原则接入排放,(二) 工程管理情况本项目为了达到这个工程全部合格,我们在施工中制定详细的自检保证体系、完善管理制度、细化考核制度、明确责任目标,施工过程主要抓好:(1)建立质量自检保证体系,实行质量三级管理
(2)质量工作从原材料抓起, 加强原材料管理,加强试验检测,由试验数据说话,做到及时、准确、真实
(3)对工程关键、重要、隐蔽部位,项目部安排质检员跟班检查,发现问题及时处理
(4)严格根据监理程序操作
(5)制定质量奖惩制度,确立谁管理谁负责的质量责任制

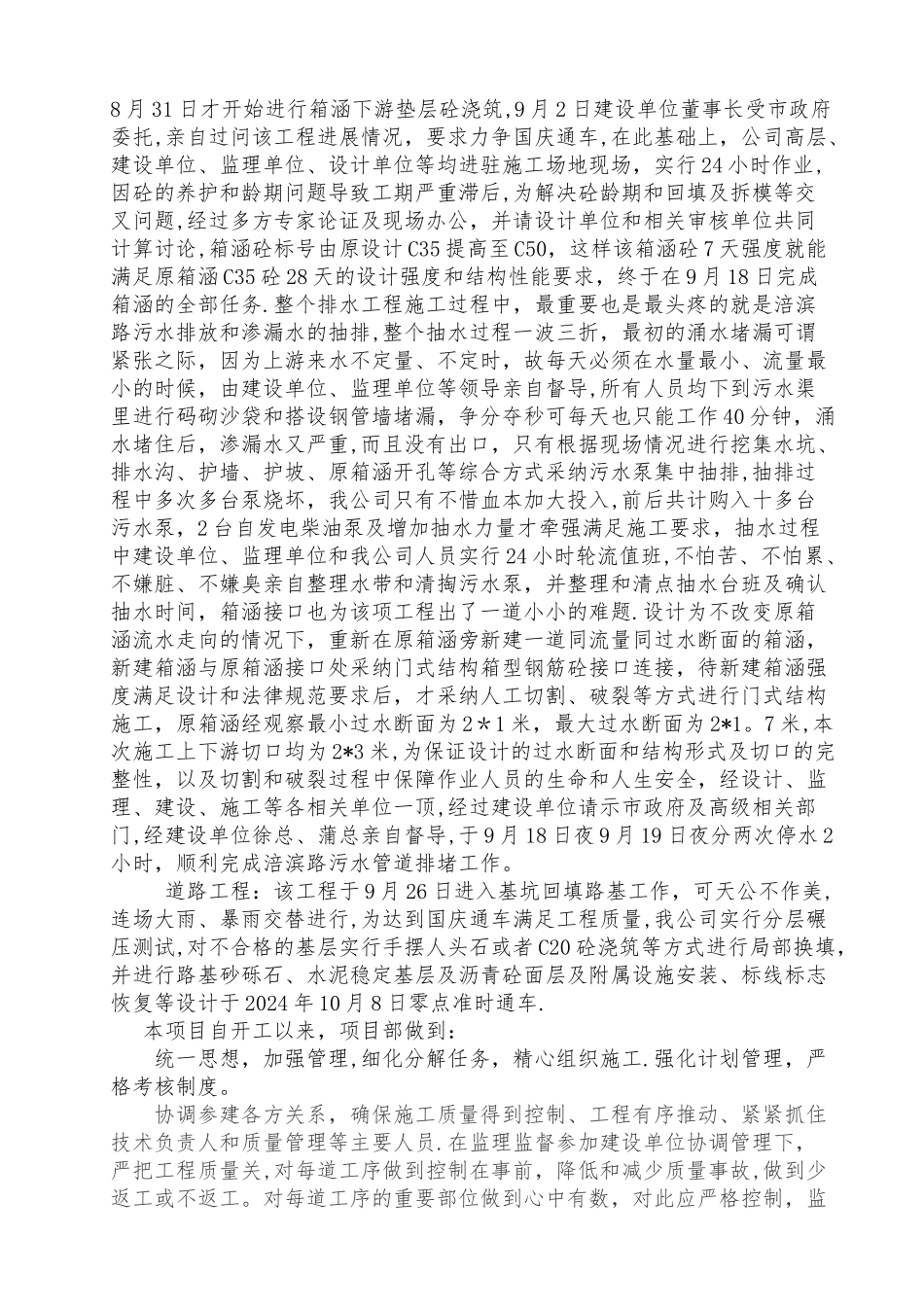

(三) 工程
