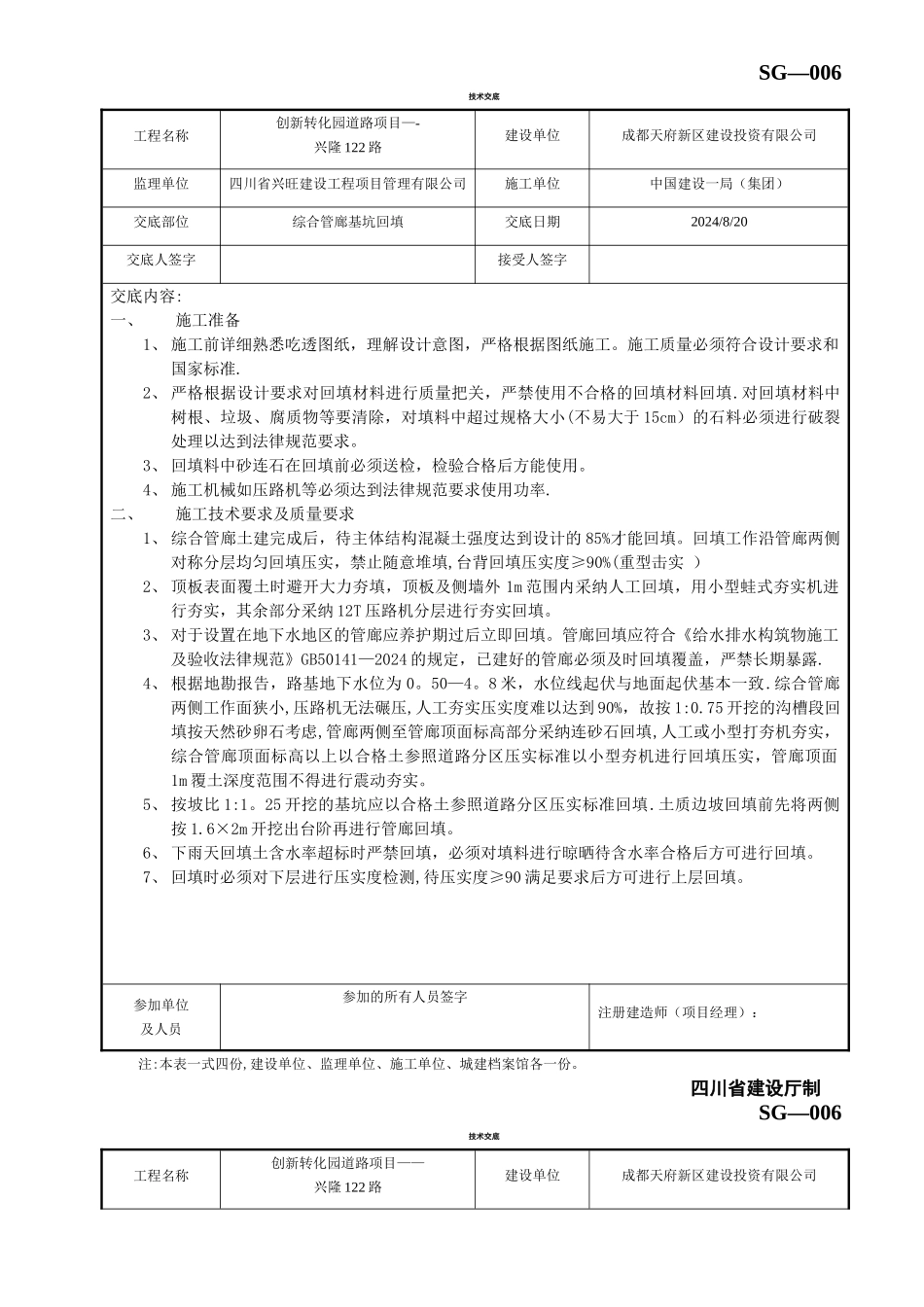

SG—006技术交底工程名称创新转化园道路项目—-兴隆 122 路建设单位成都天府新区建设投资有限公司监理单位四川省兴旺建设工程项目管理有限公司施工单位中国建设一局(集团)交底部位综合管廊基坑回填交底日期2024/8/20交底人签字接受人签字交底内容:一、施工准备1、 施工前详细熟悉吃透图纸,理解设计意图,严格根据图纸施工
施工质量必须符合设计要求和国家标准
2、 严格根据设计要求对回填材料进行质量把关,严禁使用不合格的回填材料回填
对回填材料中树根、垃圾、腐质物等要清除,对填料中超过规格大小(不易大于 15cm)的石料必须进行破裂处理以达到法律规范要求
3、 回填料中砂连石在回填前必须送检,检验合格后方能使用
4、 施工机械如压路机等必须达到法律规范要求使用功率
二、施工技术要求及质量要求1、 综合管廊土建完成后,待主体结构混凝土强度达到设计的 85%才能回填

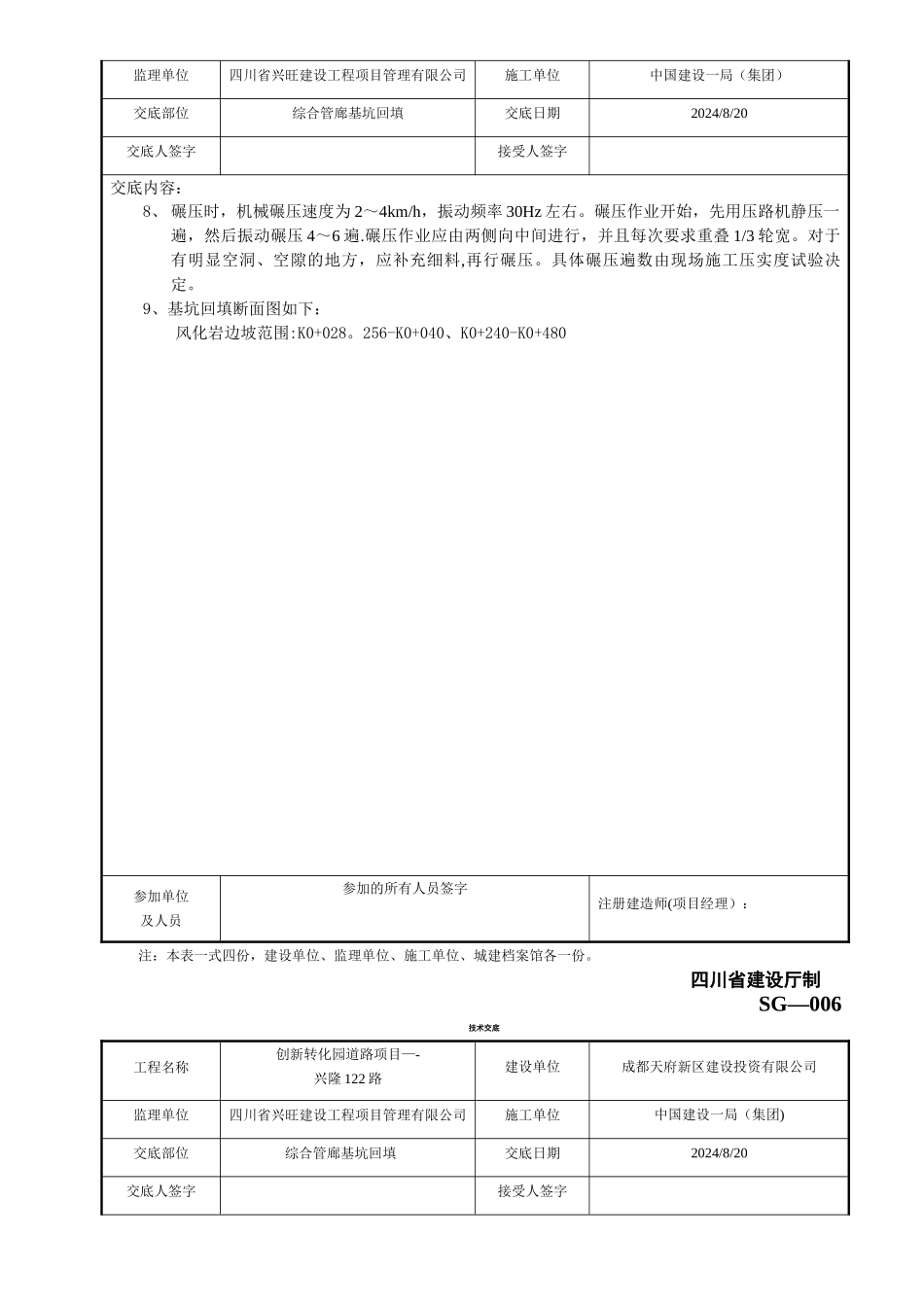

回填工作沿管廊两侧对称分层均匀回填压实,禁止随意堆填,台背回填压实度≥90%(重型击实 )2、 顶板表面覆土时避开大力夯填,顶板及侧墙外 1m 范围内采纳人工回填,用小型蛙式夯实机进行夯实,其余部分采纳 12T 压路机分层进行夯实回填
3、 对于设置在地下水地区的管廊应养护期过后立即回填
管廊回填应符合《给水排水构筑物施工及验收法律规范》GB50141—2024 的规定,已建好的管廊必须及时回填覆盖,严禁长期暴露
4、 根据地勘报告,路基地下水位为 0
8 米,水位线起伏与地面起伏基本一致
综合管廊两侧工作面狭小,压路机无法碾压,人工夯实压实度难以达到 90%,故按 1:0
75 开挖的沟槽段回填按天然砂卵石考虑,管廊两侧至管廊顶面标高部分采纳连砂石回填,人工或小型打夯机夯实,综合管廊顶面标高以上以合格土参照道路分区压实标准以小型夯机进行回填压实,管廊顶面1m 覆土深度范围不得进行震动夯实
5、 按坡比
