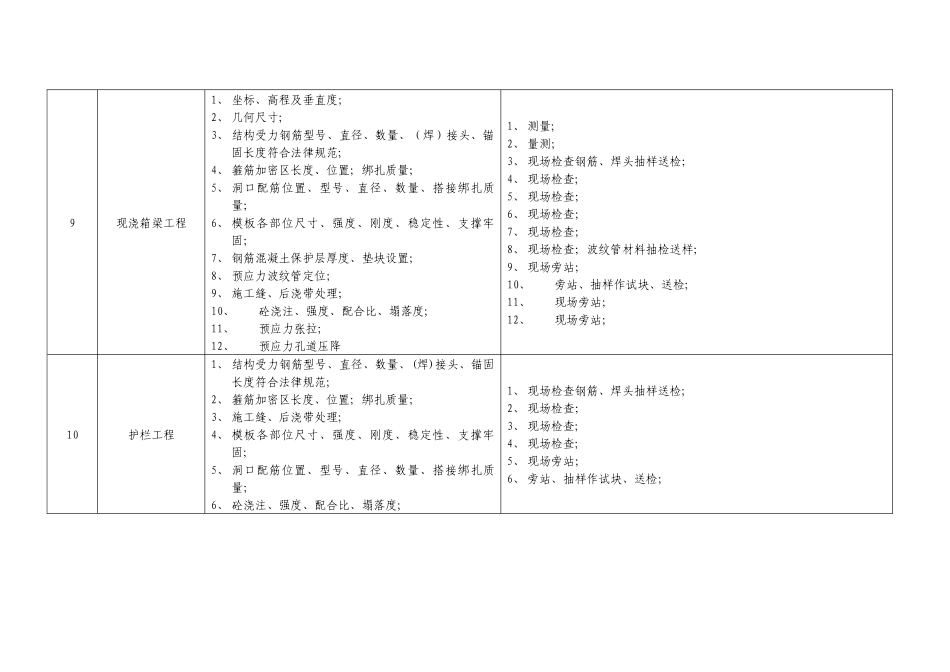

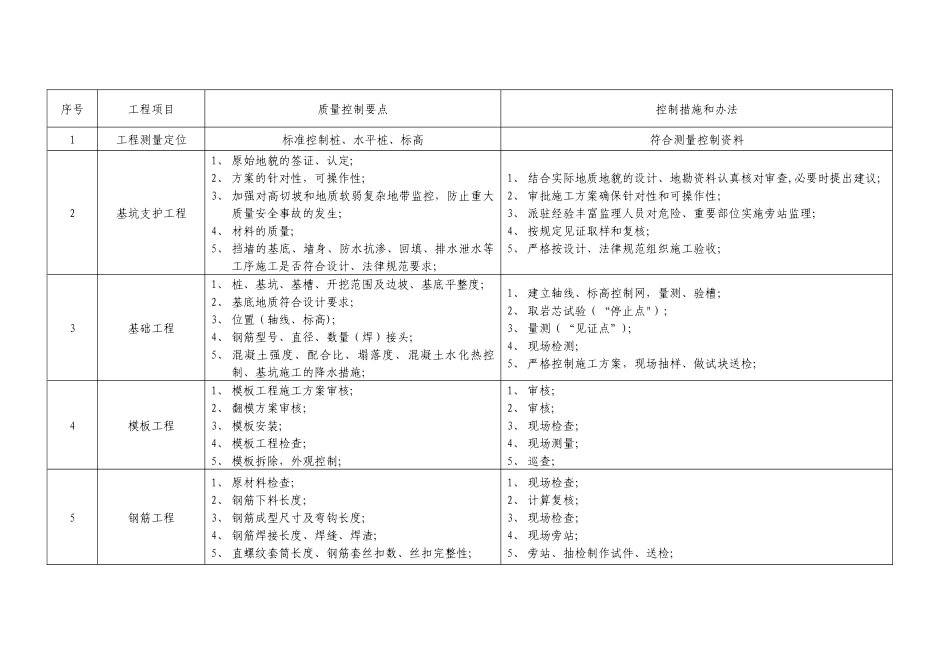

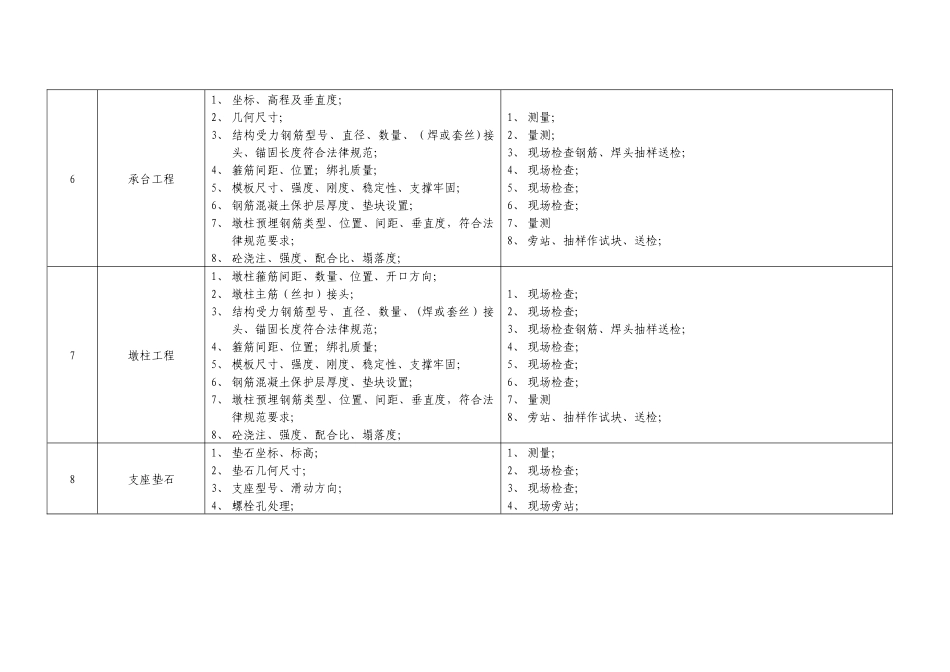

序号工程项目质量控制要点控制措施和办法1工程测量定位标准控制桩、水平桩、标高符合测量控制资料2基坑支护工程1、 原始地貌的签证、认定;2、 方案的针对性,可操作性;3、 加强对高切坡和地质软弱复杂地带监控,防止重大质量安全事故的发生;4、 材料的质量;5、 挡墙的基底、墙身、防水抗渗、回填、排水泄水等工序施工是否符合设计、法律规范要求;1、 结合实际地质地貌的设计、地勘资料认真核对审查,必要时提出建议;2、 审批施工方案确保针对性和可操作性;3、 派驻经验丰富监理人员对危险、重要部位实施旁站监理;4、 按规定见证取样和复核;5、 严格按设计、法律规范组织施工验收;3基础工程1、 桩、基坑、基槽、开挖范围及边坡、基底平整度;2、 基底地质符合设计要求;3、 位置(轴线、标高);4、 钢筋型号、直径、数量(焊)接头;5、 混凝土强度、配合比、塌落度、混凝土水化热控制、基坑施工的降水措施;1、 建立轴线、标高控制网,量测、验槽;2、 取岩芯试验(“停止点");3、 量测(“见证点”);4、 现场检测;5、 严格控制施工方案,现场抽样、做试块送检;4模板工程1、 模板工程施工方案审核;2、 翻模方案审核;3、 模板安装;4、 模板工程检查;5、 模板拆除,外观控制;1、 审核;2、 审核;3、 现场检查;4、 现场测量;5、 巡查;5钢筋工程1、 原材料检查;2、 钢筋下料长度;3、 钢筋成型尺寸及弯钩长度;4、 钢筋焊接长度、焊缝、焊渣;5、 直螺纹套筒长度、钢筋套丝扣数、丝扣完整性;1、 现场检查;2、 计算复核;3、 现场检查;4、 现场旁站;5、 旁站、抽检制作试件、送检;6承台工程1、 坐标、高程及垂直度;2、 几何尺寸;3、 结构受力钢筋型号、直径、数量、(焊或套丝)接头、锚固长度符合法律规范;4、 箍筋间距、位置;绑扎质量;5、 模板尺寸、强度、刚度、稳定性、支撑牢固;6、 钢筋混凝土保护层厚度、垫块设置;7、 墩柱预埋钢筋类型、位置、间距、垂直度,符合法律规范要求;8、 砼浇注、强度、配合比、塌落度;1、 测量;2、 量测;3、 现场检查钢筋、焊头抽样送检;4、 现场检查;5、 现场检查;6、 现场检查;7、 量测8、 旁站、抽样作试块、送检;7墩柱工程1、 墩柱箍筋间距、数量、位置、开口方向;2、 墩柱主筋(丝扣)接头;3、 结构受力钢筋型号、直径、数量、(焊或套丝)接头、锚固长度符合法律规范;4、 箍筋间距、位置;绑扎质量;5、 模板尺寸、...
