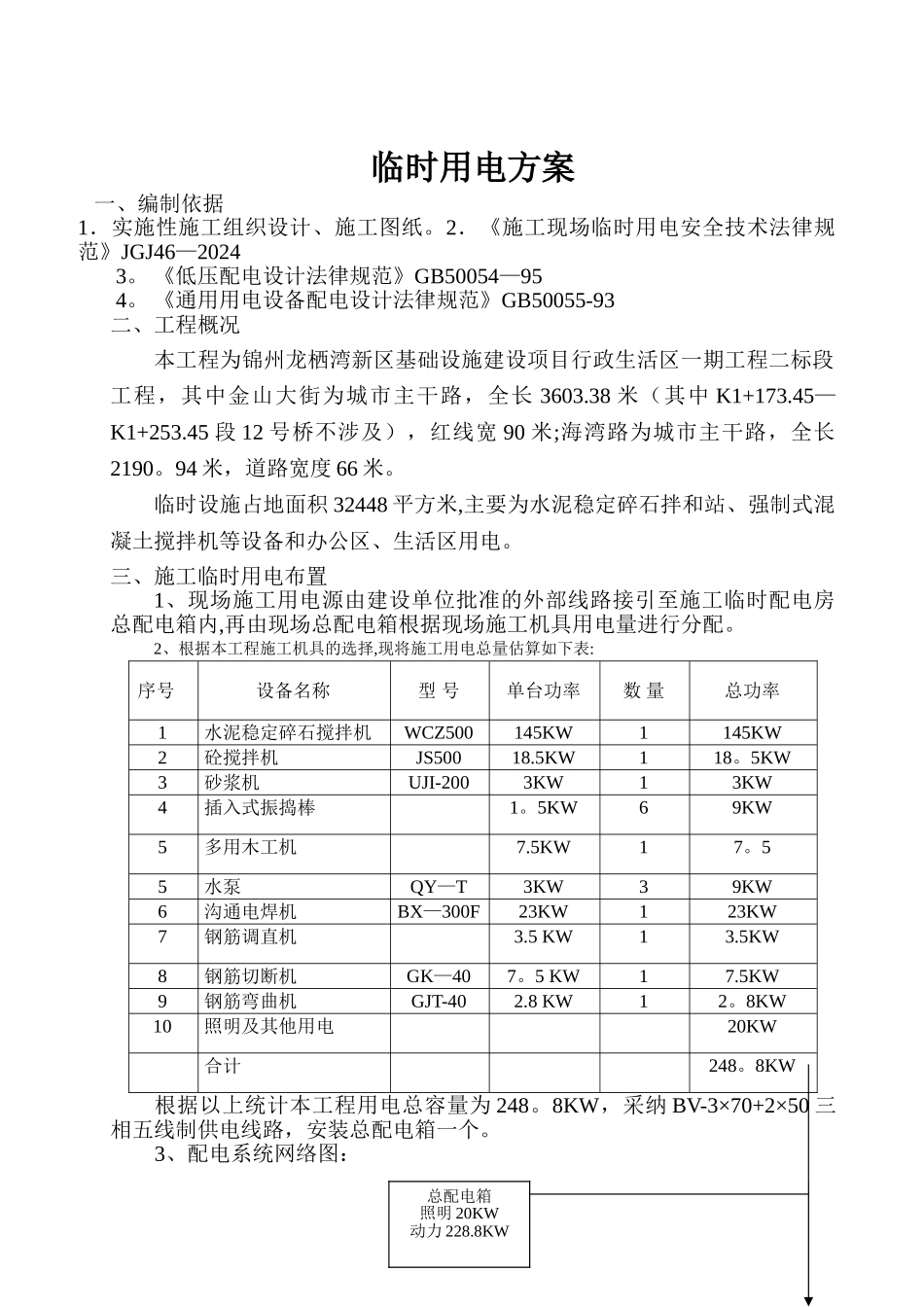

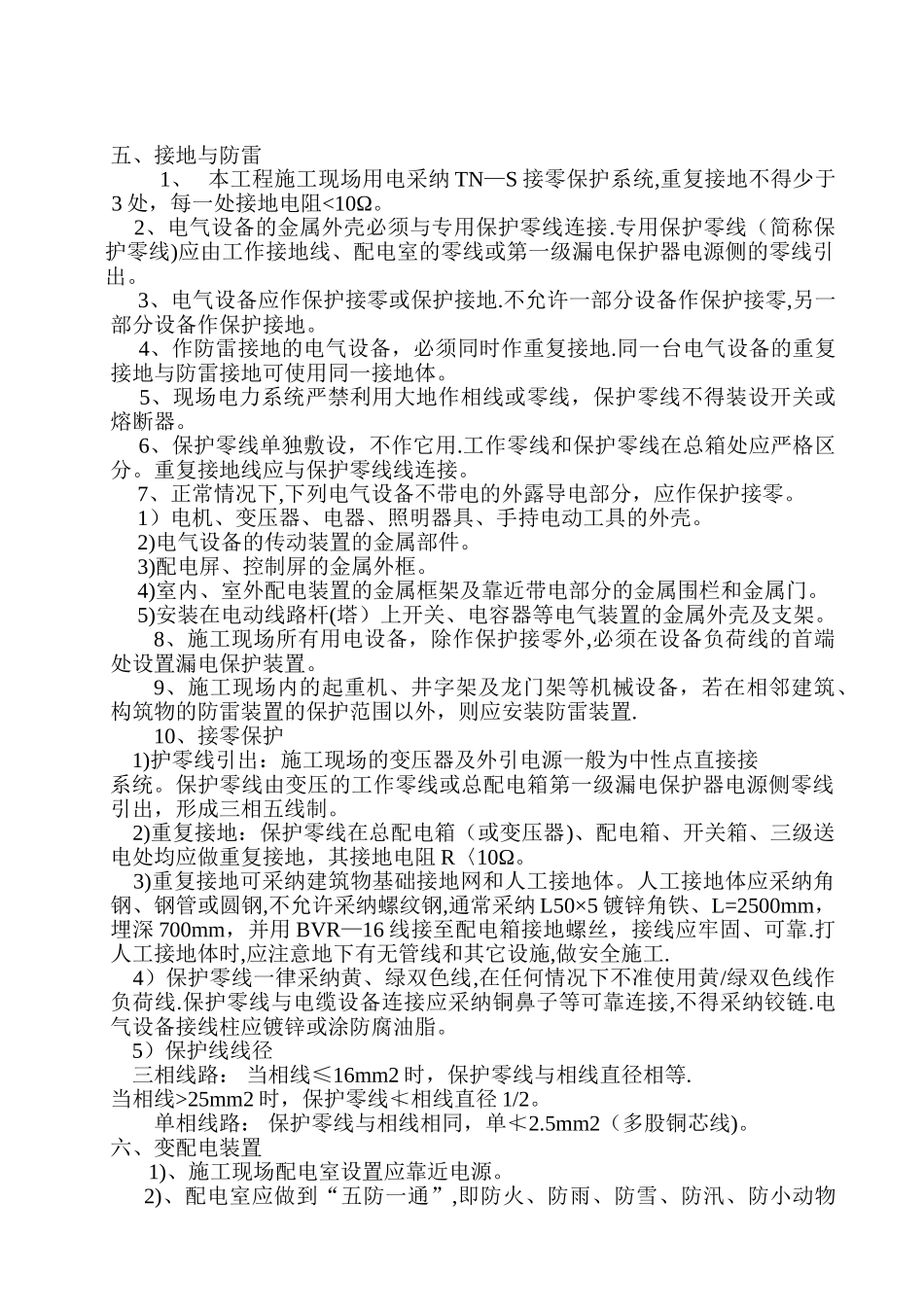

临时用电方案 一、编制依据1.实施性施工组织设计、施工图纸。2.《施工现场临时用电安全技术法律规范》JGJ46—2024 3。 《低压配电设计法律规范》GB50054—95 4。 《通用用电设备配电设计法律规范》GB50055-93二、工程概况本工程为锦州龙栖湾新区基础设施建设项目行政生活区一期工程二标段工程,其中金山大街为城市主干路,全长 3603.38 米(其中 K1+173.45—K1+253.45 段 12 号桥不涉及),红线宽 90 米;海湾路为城市主干路,全长2190。94 米,道路宽度 66 米。临时设施占地面积 32448 平方米,主要为水泥稳定碎石拌和站、强制式混凝土搅拌机等设备和办公区、生活区用电。三、施工临时用电布置1、现场施工用电源由建设单位批准的外部线路接引至施工临时配电房总配电箱内,再由现场总配电箱根据现场施工机具用电量进行分配。2、根据本工程施工机具的选择,现将施工用电总量估算如下表:序号设备名称型 号单台功率数 量总功率1水泥稳定碎石搅拌机WCZ500145KW1145KW2砼搅拌机JS50018.5KW118。5KW3砂浆机UJI-2003KW13KW4插入式振捣棒1。5KW69KW5多用木工机7.5KW17。55水泵QY—T3KW39KW6沟通电焊机BX—300F23KW123KW7钢筋调直机3.5 KW13.5KW8钢筋切断机GK—407。5 KW17.5KW9钢筋弯曲机GJT-402.8 KW12。8KW10照明及其他用电20KW合计248。8KW根据以上统计本工程用电总容量为 248。8KW,采纳 BV-3×70+2×50 三相五线制供电线路,安装总配电箱一个。3、配电系统网络图:总配电箱照明 20KW动力 228.8KW 4、供电设备总容量:P=1.05×(K1×ΣP1/cosφ+K2×ΣP2+K3×ΣP3) =1。05×(0.7×192/0。75+0.6×36。8+1×20) =232.344KW变压器采纳 250KVA 一台,满足施工需要。5、施工用电线路截面计算:1) 动力用电线路截面计算: P=1。05×(K1×ΣP1/cosφ+K2×ΣP2) =1.05×(0.7×192/0。75+0.6×36.8) =211。344(KVA) I=(k×p)/(√3×u×cosφ) =(0。7×211。344×1000)/(√3×380×0。75)=299。697(A) 采纳 BV-3×70+2×50mm2电缆线。2) 照明用电线路截面计算:P=1.05×(K3×ΣP3) =1.05×(1×20)=21(KVA)I=(k×p)/(√3×u×cosφ)=(0.7×20×1000)/(√3×220×0。75)=49(A) 采纳 BX—2×16mm2铜芯线满足要求。临时低压电路的铺设及电箱的安装,应充分考虑其容量和安全性。并选择受施工影响较小和相对安全地段采纳直埋电缆方式,在穿过道路、门口或上部有重载的地段,应加套管予以保护,对不...
