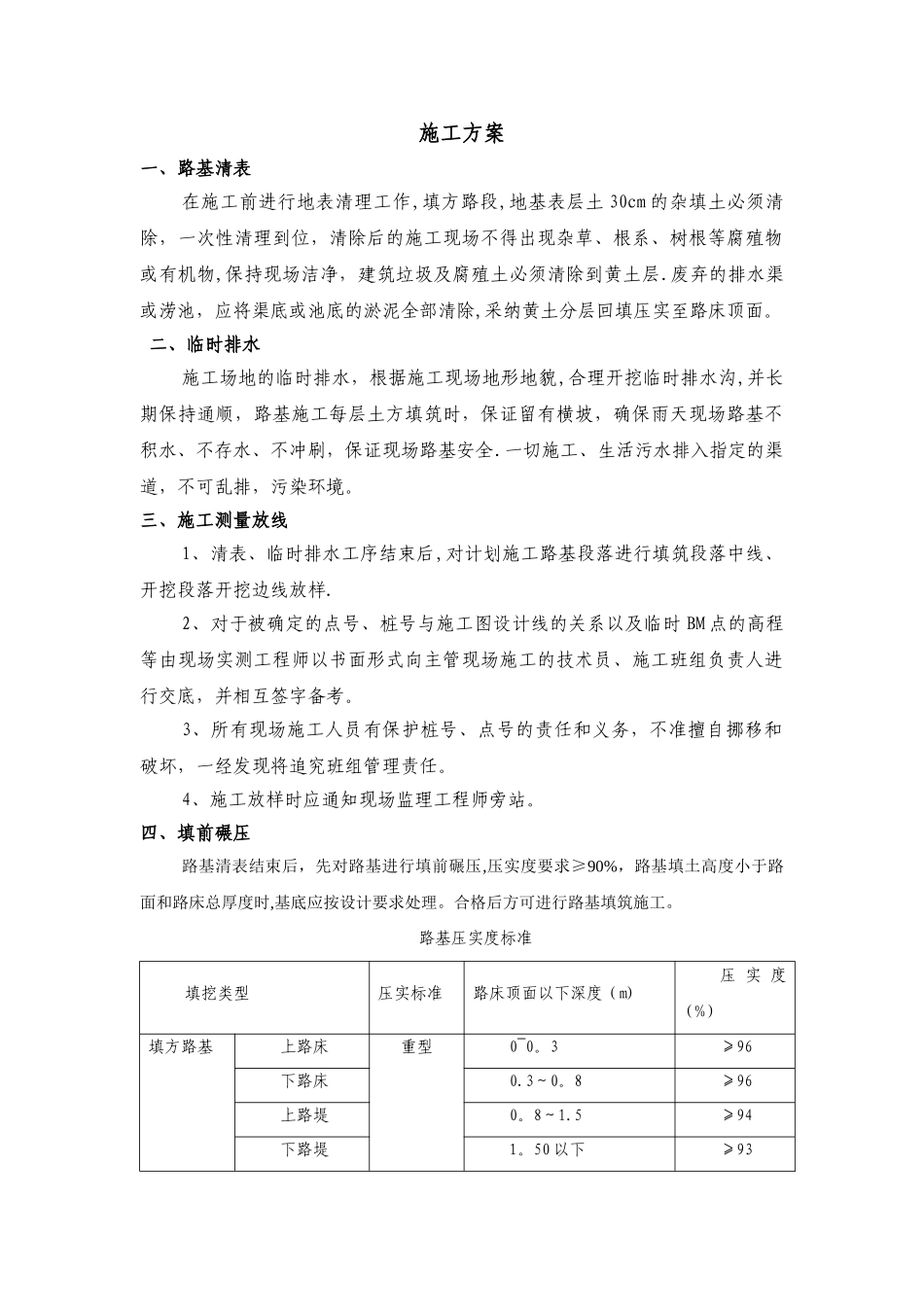

施工方案一、路基清表在施工前进行地表清理工作,填方路段,地基表层土 30cm 的杂填土必须清除,一次性清理到位,清除后的施工现场不得出现杂草、根系、树根等腐殖物或有机物,保持现场洁净,建筑垃圾及腐殖土必须清除到黄土层
废弃的排水渠或涝池,应将渠底或池底的淤泥全部清除,采纳黄土分层回填压实至路床顶面
二、临时排水施工场地的临时排水,根据施工现场地形地貌,合理开挖临时排水沟,并长期保持通顺,路基施工每层土方填筑时,保证留有横坡,确保雨天现场路基不积水、不存水、不冲刷,保证现场路基安全
一切施工、生活污水排入指定的渠道,不可乱排,污染环境
三、施工测量放线 1、清表、临时排水工序结束后,对计划施工路基段落进行填筑段落中线、开挖段落开挖边线放样
2、对于被确定的点号、桩号与施工图设计线的关系以及临时 BM 点的高程等由现场实测工程师以书面形式向主管现场施工的技术员、施工班组负责人进行交底,并相互签字备考
3、所有现场施工人员有保护桩号、点号的责任和义务,不准擅自挪移和破坏,一经发现将追究班组管理责任
4、施工放样时应通知现场监理工程师旁站
四、填前碾压路基清表结束后,先对路基进行填前碾压,压实度要求≥90%,路基填土高度小于路面和路床总厚度时,基底应按设计要求处理
合格后方可进行路基填筑施工
路基压实度标准填挖类型压实标准路床顶面以下深度(m)压 实 度(%)填方路基上路床重型0~0
3≥96下路床0
8≥96上路堤0
5≥94下路堤1
50 以下≥93零填及挖方路基0~0

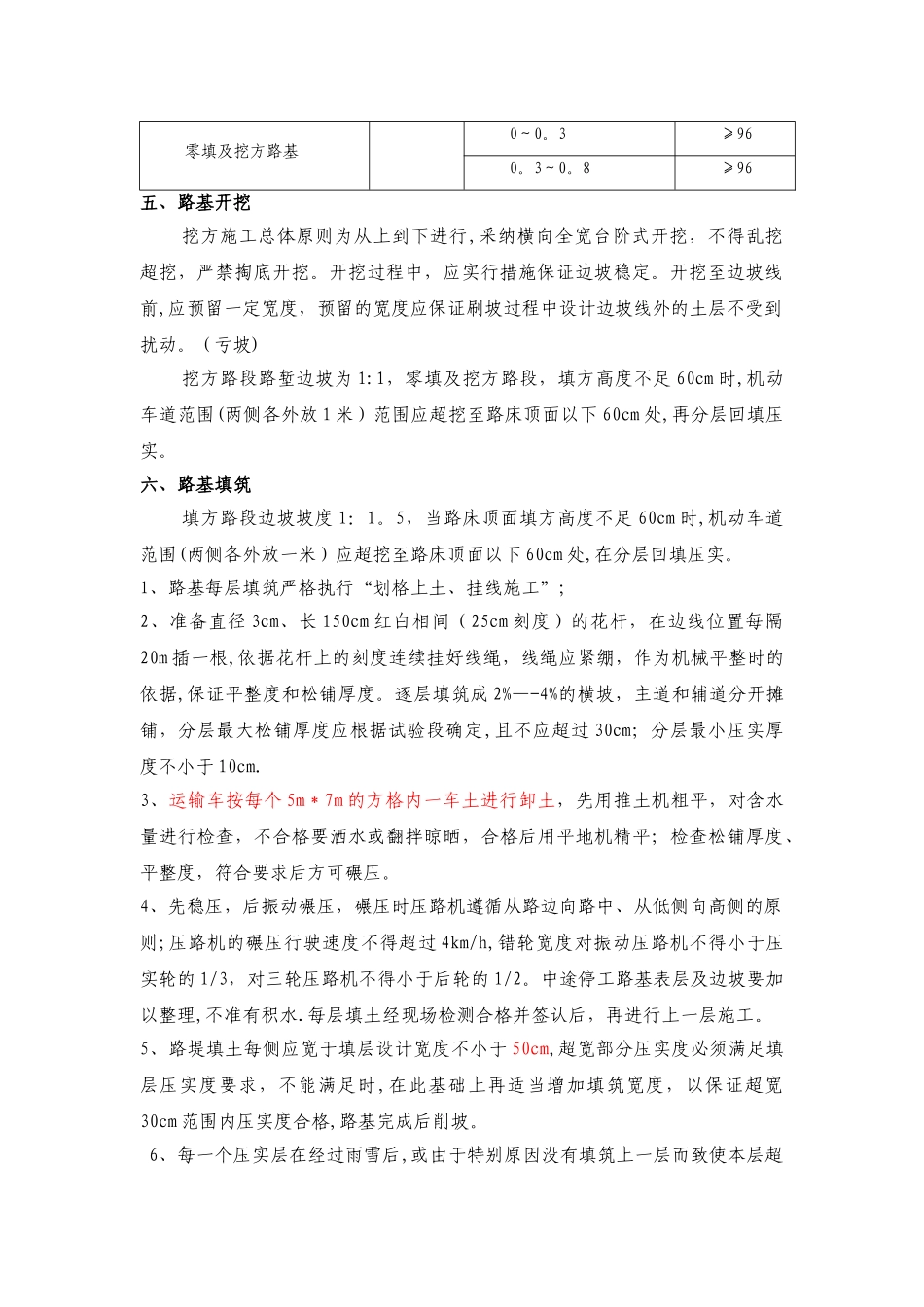

8≥96五、路基开挖挖方施工总体原则为从上到下进行,采纳横向全宽台阶式开挖,不得乱挖超挖,严禁掏底开挖
开挖过程中,应实行措施保证边坡稳定
开挖至边坡线前,应预留一定宽度,预留的宽度应保证刷坡过程中设计边坡线外的土层不受到扰动

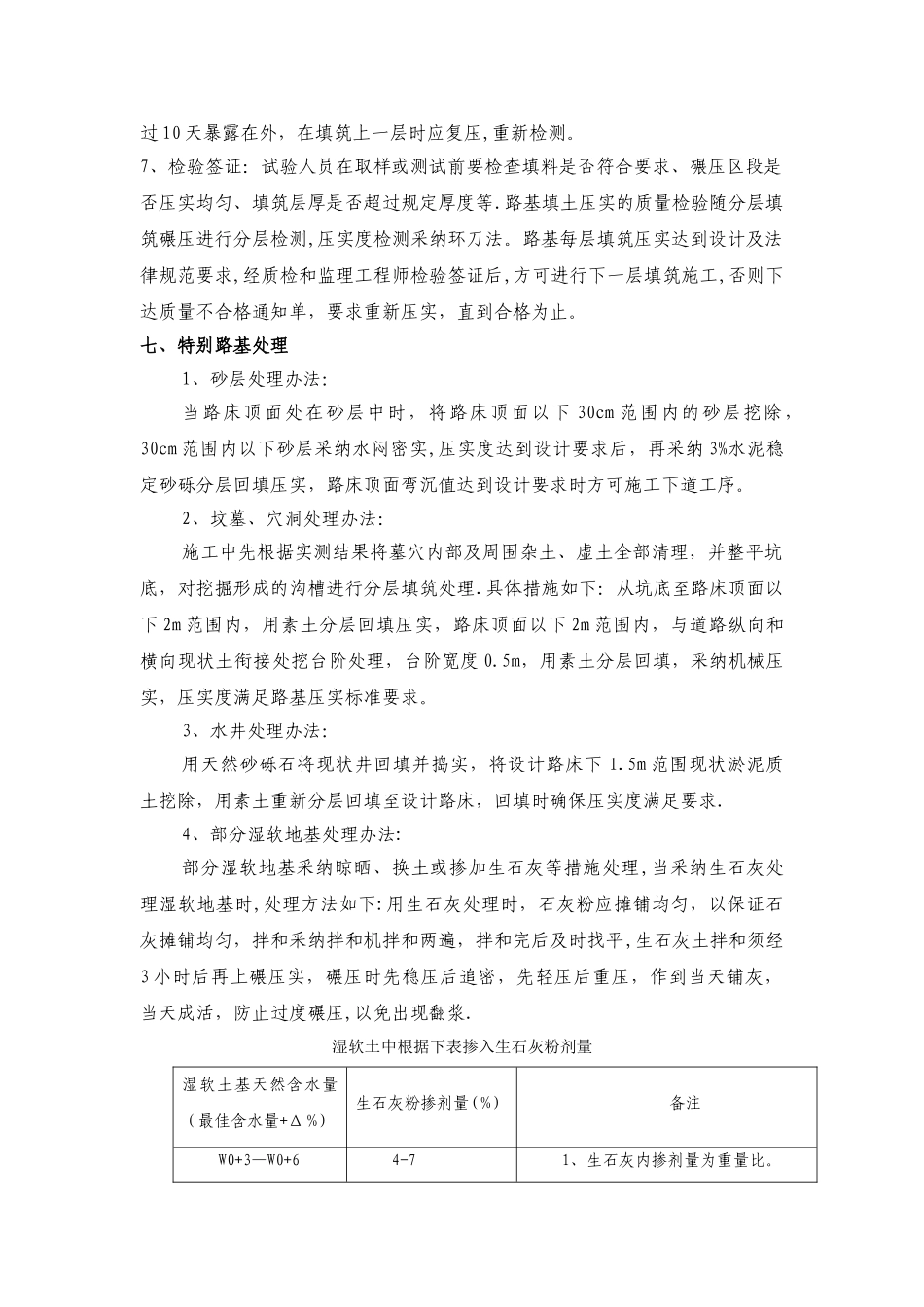

(亏坡)挖方路段路堑边坡为 1:1,零填及挖
