电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

市电施工组织方案

市电施工组织方案_第1页
1/44

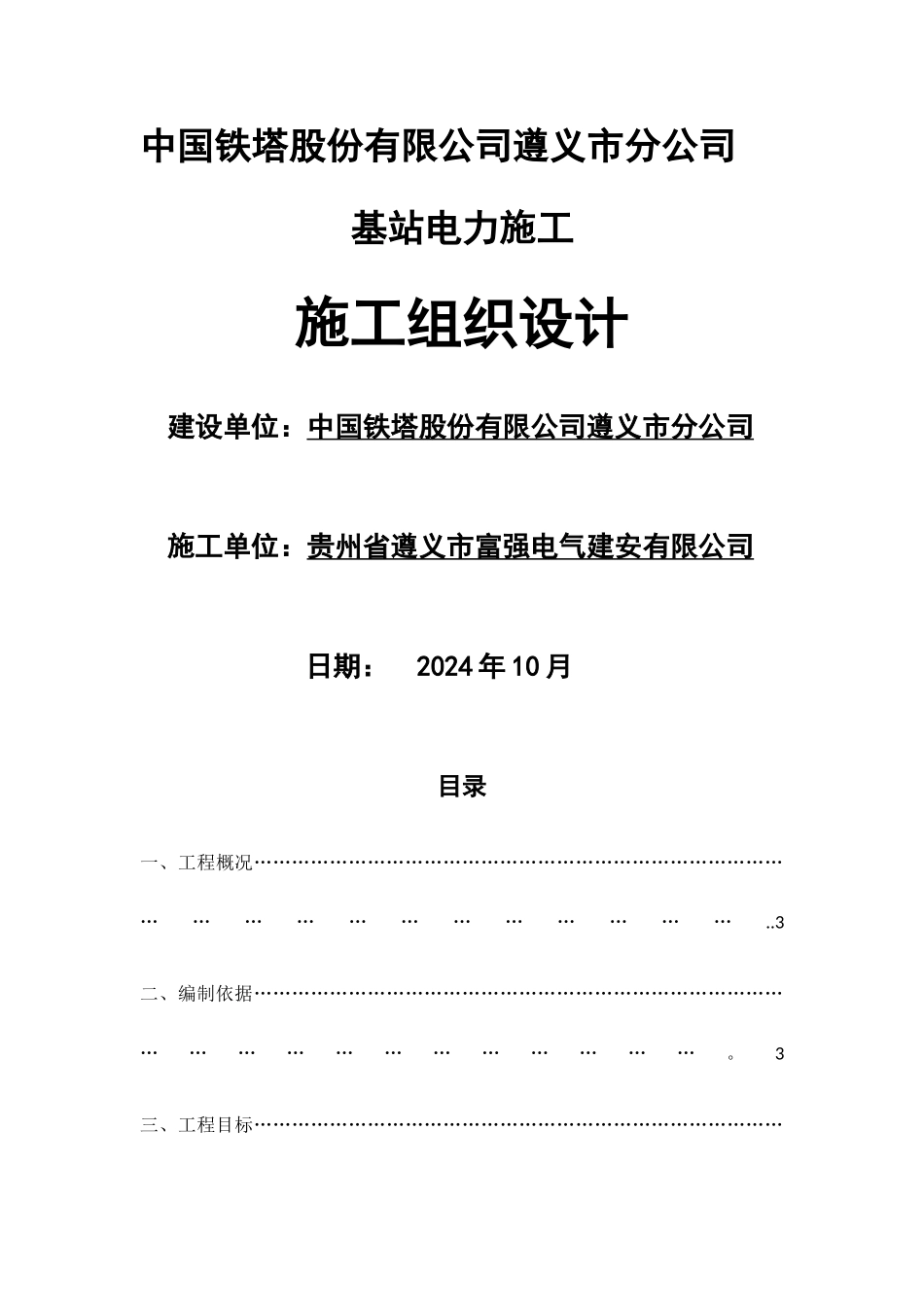

市电施工组织方案_第2页
2/44

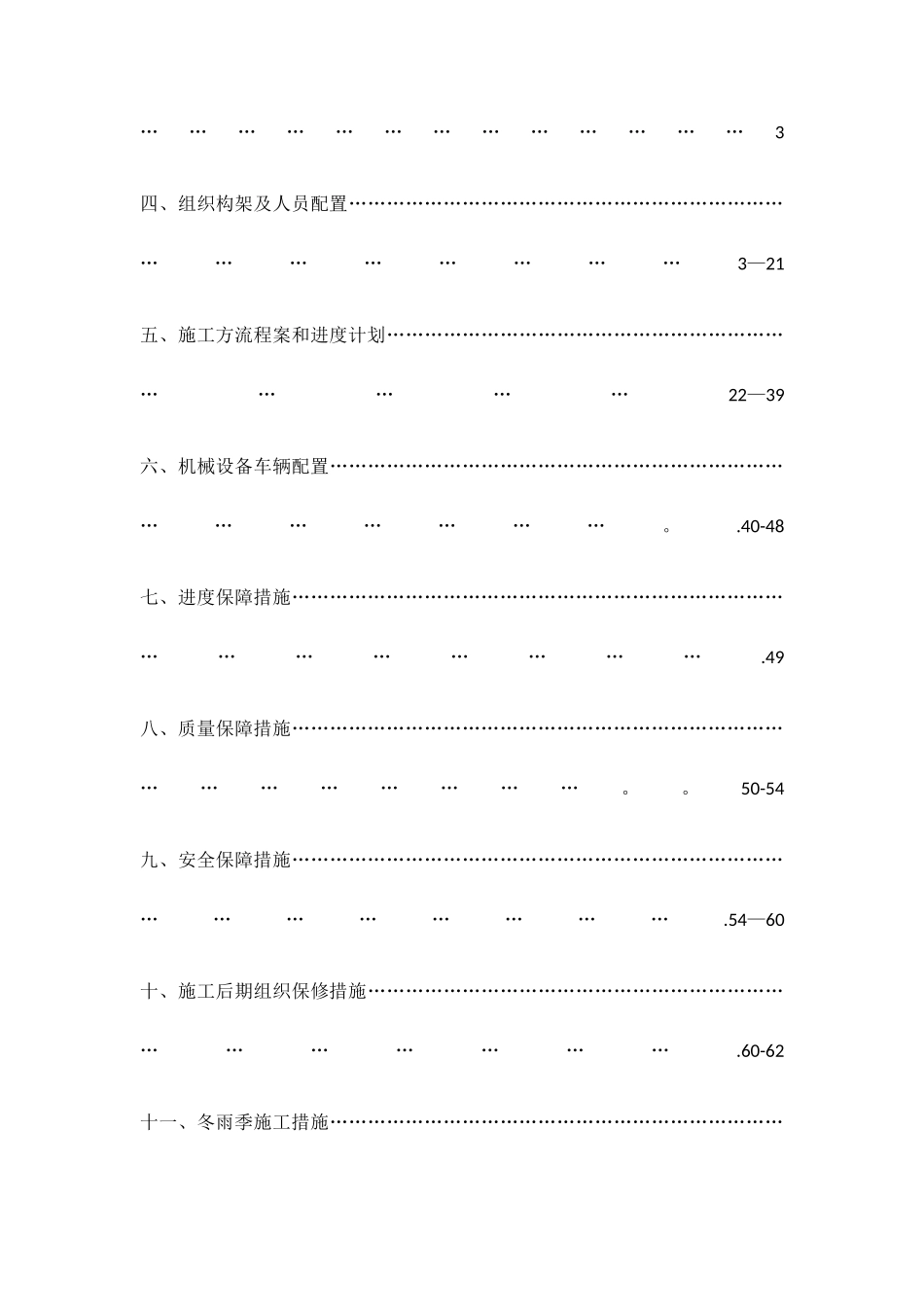

市电施工组织方案_第3页
3/44

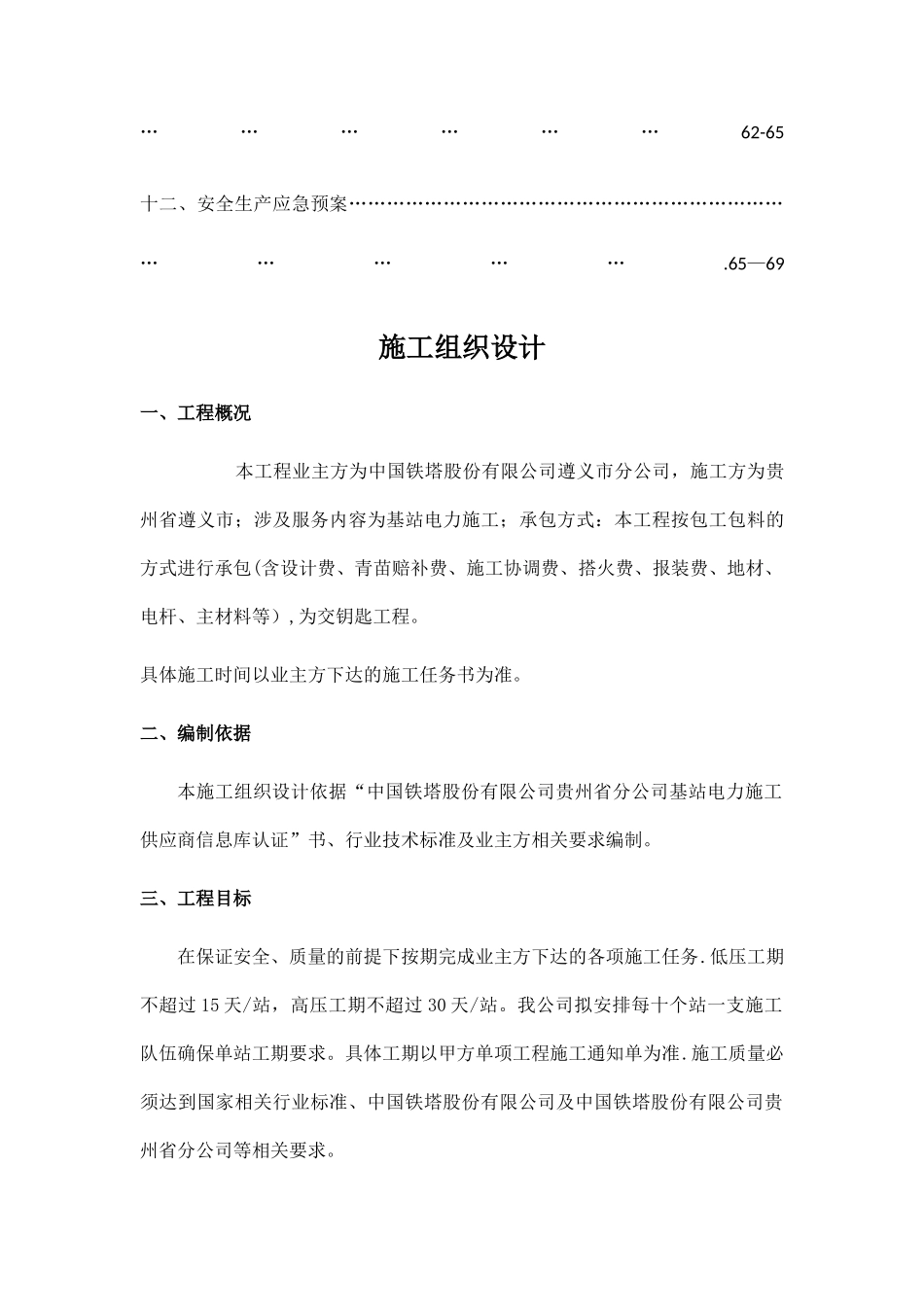

中国铁塔股份有限公司遵义市分公司基站电力施工施工组织设计建设单位:中国铁塔股份有限公司 遵义市 分公司 施工单位:贵州省遵义市富强电气建安有限公司日期: 2024 年 10 月目录一、工程概况…………………………………………………………………………………………………………..3二、编制依据…………………………………………………………………………………………………………。3三、工程目标……………………………………………………………………………………………………………3四、组织构架及人员配置…………………………………………………………………………………3—21五、施工方流程案和进度计划……………………………………………………………………22—39六、机械设备车辆配置…………………………………………………………………………………。.40-48七、进度保障措施………………………………………………………………………………………….49八、质量保障措施…………………………………………………………………………………………。。50-54九、安全保障措施………………………………………………………………………………………….54—60十、施工后期组织保修措施…………………………………………………………………………….60-62十一、冬雨季施工措施………………………………………………………………………………62-65十二、安全生产应急预案………………………………………………………………………….65—69施工组织设计一、工程概况 本工程业主方为中国铁塔股份有限公司遵义市分公司,施工方为贵州省遵义市;涉及服务内容为基站电力施工;承包方式:本工程按包工包料的方式进行承包(含设计费、青苗赔补费、施工协调费、搭火费、报装费、地材、电杆、主材料等),为交钥匙工程。具体施工时间以业主方下达的施工任务书为准。二、编制依据本施工组织设计依据“中国铁塔股份有限公司贵州省分公司基站电力施工供应商信息库认证”书、行业技术标准及业主方相关要求编制。三、工程目标在保证安全、质量的前提下按期完成业主方下达的各项施工任务.低压工期不超过 15 天/站,高压工期不超过 30 天/站。我公司拟安排每十个站一支施工队伍确保单站工期要求。具体工期以甲方单项工程施工通知单为准.施工质量必须达到国家相关行业标准、中国铁塔股份有限公司及中国铁塔股份有限公司贵州省分公司等相关要求。四、组织构...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

市电施工组织方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
