电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

幕墙工程临时用电施工方案

幕墙工程临时用电施工方案_第1页
1/6
幕墙工程临时用电施工方案_第2页
2/6
幕墙工程临时用电施工方案_第3页
3/6

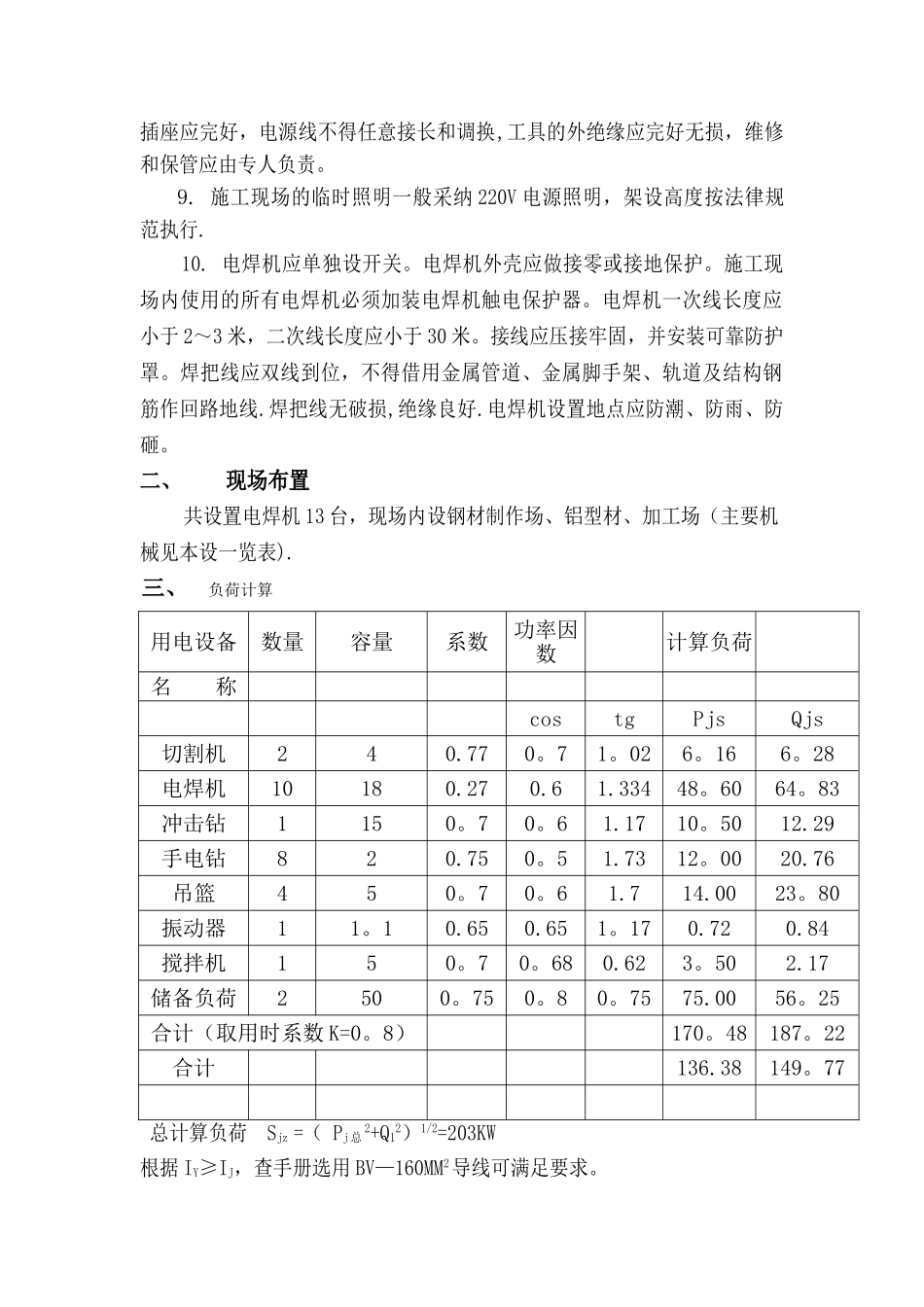

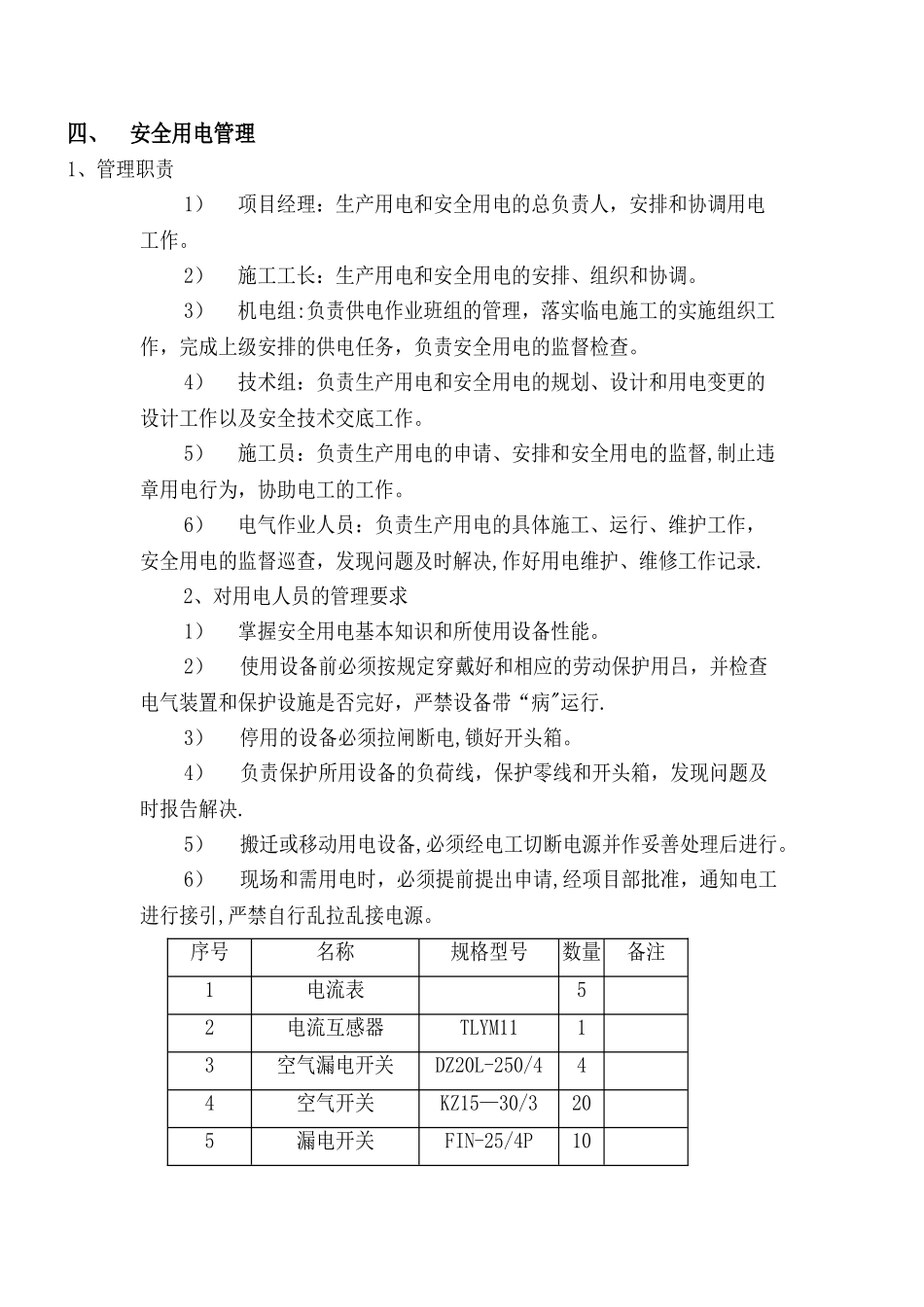

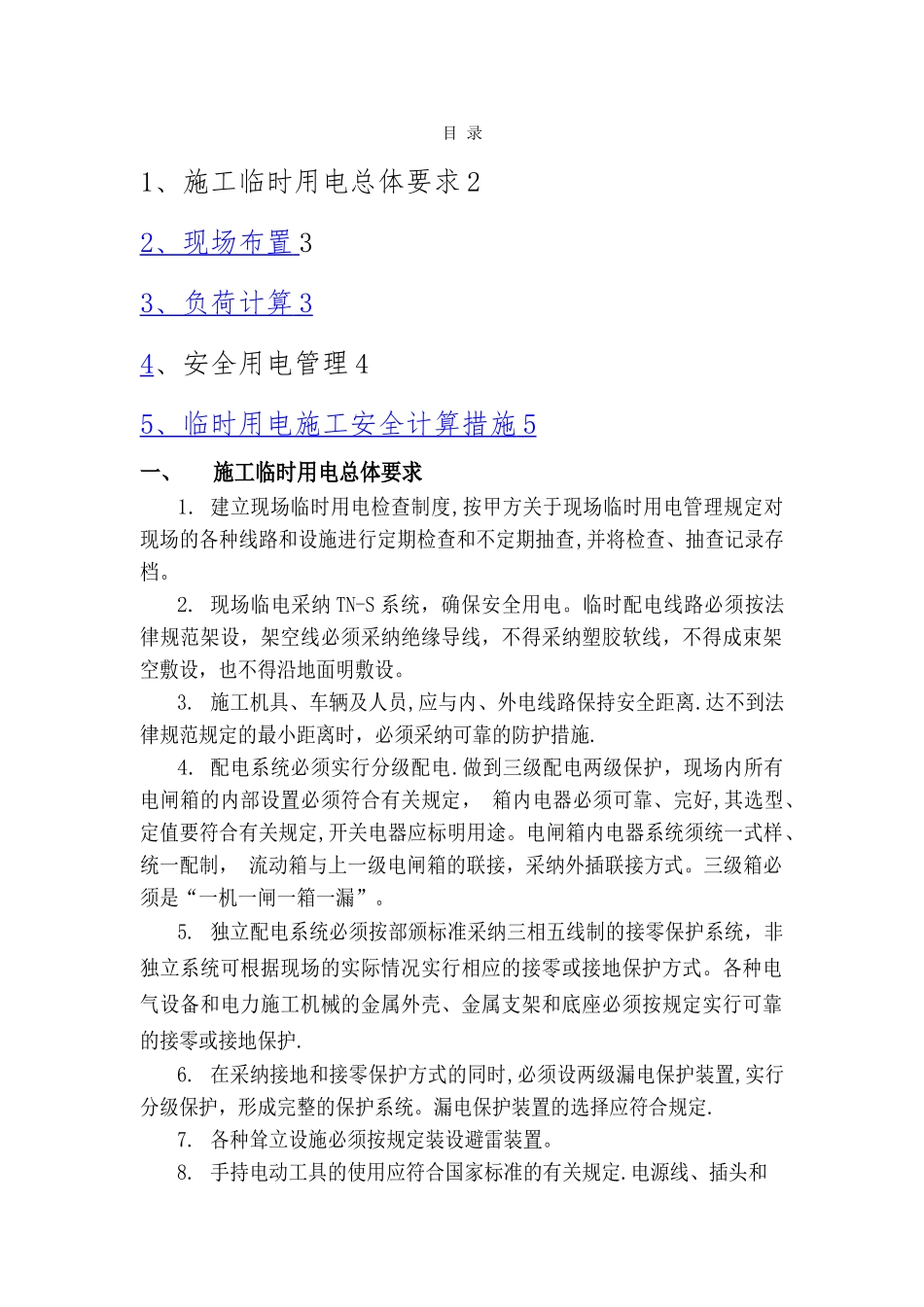

目 录1、施工临时用电总体要求 22 、现场布置 33 、负荷计算 3 4、安全用电管理 45 、临时用电施工安全计算措施 5 一、 施工临时用电总体要求1. 建立现场临时用电检查制度,按甲方关于现场临时用电管理规定对现场的各种线路和设施进行定期检查和不定期抽查,并将检查、抽查记录存档。2. 现场临电采纳 TN-S 系统,确保安全用电。临时配电线路必须按法律规范架设,架空线必须采纳绝缘导线,不得采纳塑胶软线,不得成束架空敷设,也不得沿地面明敷设。3. 施工机具、车辆及人员,应与内、外电线路保持安全距离.达不到法律规范规定的最小距离时,必须采纳可靠的防护措施.4. 配电系统必须实行分级配电.做到三级配电两级保护,现场内所有电闸箱的内部设置必须符合有关规定, 箱内电器必须可靠、完好,其选型、定值要符合有关规定,开关电器应标明用途。电闸箱内电器系统须统一式样、统一配制, 流动箱与上一级电闸箱的联接,采纳外插联接方式。三级箱必须是“一机一闸一箱一漏”。5. 独立配电系统必须按部颁标准采纳三相五线制的接零保护系统,非独立系统可根据现场的实际情况实行相应的接零或接地保护方式。各种电气设备和电力施工机械的金属外壳、金属支架和底座必须按规定实行可靠的接零或接地保护.6. 在采纳接地和接零保护方式的同时,必须设两级漏电保护装置,实行分级保护,形成完整的保护系统。漏电保护装置的选择应符合规定.7. 各种耸立设施必须按规定装设避雷装置。8. 手持电动工具的使用应符合国家标准的有关规定.电源线、插头和插座应完好,电源线不得任意接长和调换,工具的外绝缘应完好无损,维修和保管应由专人负责。9. 施工现场的临时照明一般采纳 220V 电源照明,架设高度按法律规范执行. 10. 电焊机应单独设开关。电焊机外壳应做接零或接地保护。施工现场内使用的所有电焊机必须加装电焊机触电保护器。电焊机一次线长度应小于 2~3 米,二次线长度应小于 30 米。接线应压接牢固,并安装可靠防护罩。焊把线应双线到位,不得借用金属管道、金属脚手架、轨道及结构钢筋作回路地线.焊把线无破损,绝缘良好.电焊机设置地点应防潮、防雨、防砸。二、 现场布置共设置电焊机 13 台,现场内设钢材制作场、铝型材、加工场(主要机械见本设一览表).三、 负荷计算用电设备数量容量系数功率因数计算负荷名 称costgPjsQjs切割机240.770。71。026。16 6。28 电焊机10180.270.61.33448。60 64。83 冲击钻1150。70。61.1...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

幕墙工程临时用电施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
