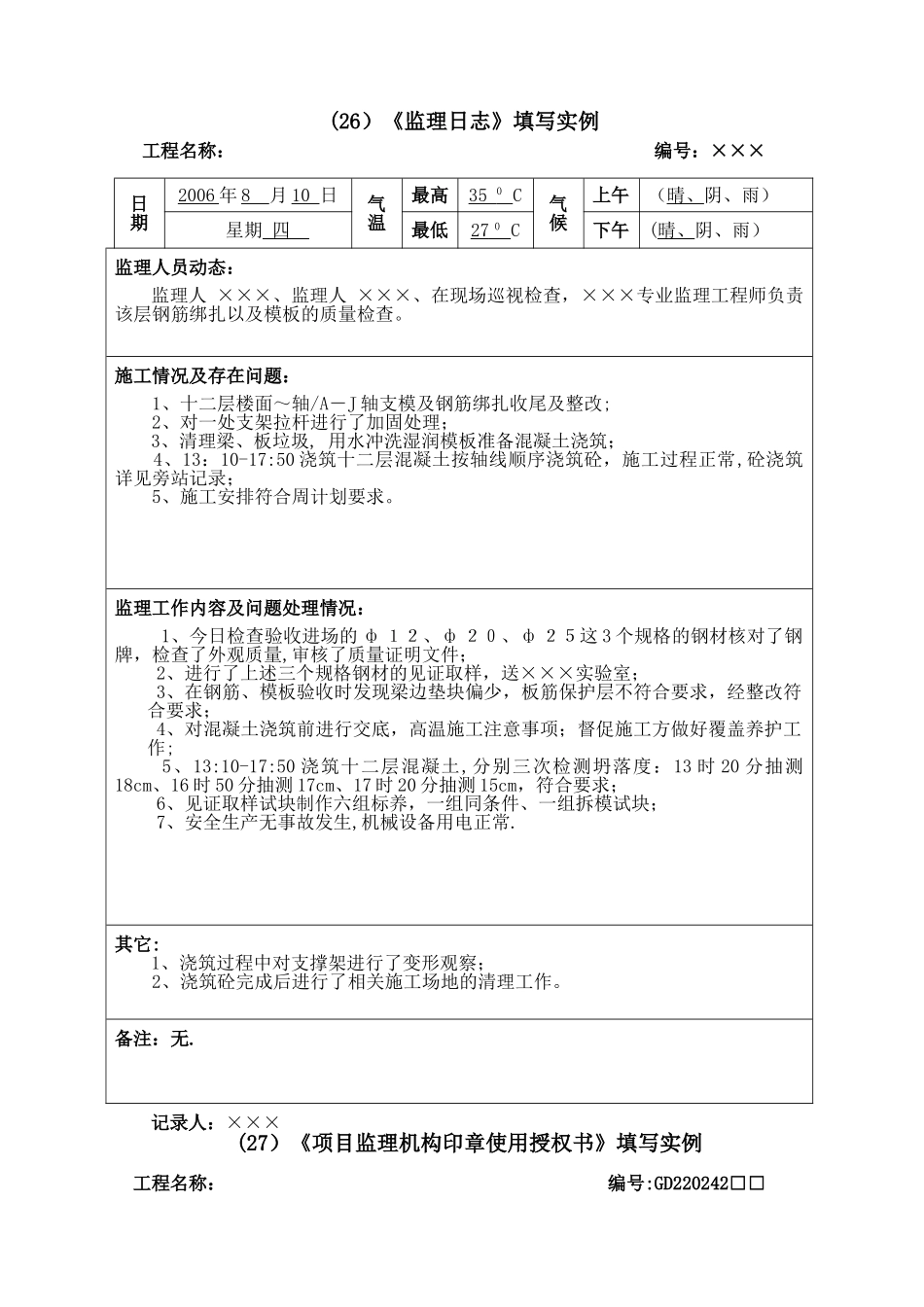

2024 年版省竣工验收技术资料统一用表中监理工作用表填写实例监理工作用表填写实例广东工程建设监理有限公司广东工程建设监理有限公司二二 OO 一四年三月一四年三月《2024 年版省统表》中监理工作用表目录(26)《监理日志》填写实例(27)《项目监理机构印章使用授权书》填写实例(28)《项目监理机构设置通知单》填写实例(29)《专业监理工程师调整通知书》填写实例(30)《监理规划》编写(31)《监理实施细则》编写(32)《监理机构审查表》填写实例(33)《(承包单位)试验室资格报审表》填写实例(34)《混凝土工程浇灌审批表》填写实例(35)《不合格工程项目通知》填写实例(36)《工程质量事故处理方案报审表》填写实例(37)《工程竣工(预)验收报验单(报审表)》填写实例(38)《工程竣工验收报验单(报审表)》(2)填写实例(39)《工程复工令》填写实例(40)《工程计量申报表》填写实例(41)《工程变更估算表》填写实例(42)《费用索赔申请表》填写实例(43)《费用索赔审批表》填写实例(44)《工程款支付汇总表(支付台账)》填写实例(45)《主要施工机械进退场报审表》填写实例(46)《工程变更单》填写实例(47)《工程变更指令》填写实例(48)《工程变更统计表》填写实例(49)《工程竣工移交证书》填写实例(50)《第一次施工场地会议纪要》填写实例(51)《监理备忘录》填写实例(52)《监理月报》编写实例(53)《监理工作总结》编写实例(54)《建设单位审查表》填写实例(55)《工程质量监理快报》填写实例(56)《工程质量评估报告》编写实例(57)《建筑节能工程质量评估报告(监理)》编写实例《2024 年版省统表》中监理工作用表填写实例(26)《监理日志》填写实例工程名称: 编号:×××记录人:××× (27)《项目监理机构印章使用授权书》填写实例工程名称: 编号:GD220242□□日期2006 年 8 月 10 日气温最高35 0 C气候上午(晴、阴、雨)星期 四 最低27 0 C下午(晴、阴、雨)监理人员动态:监理人 ×××、监理人 ×××、在现场巡视检查,×××专业监理工程师负责该层钢筋绑扎以及模板的质量检查。施工情况及存在问题: 1、十二层楼面~轴/A-J 轴支模及钢筋绑扎收尾及整改; 2、对一处支架拉杆进行了加固处理;3、清理梁、板垃圾, 用水冲洗湿润模板准备混凝土浇筑; 4、13:10-17:50 浇筑十二层混凝土按轴线顺序浇筑砼,施工过程正常,砼浇筑详见旁站记录; 5、施工安排符合周计划要求。监理工...
