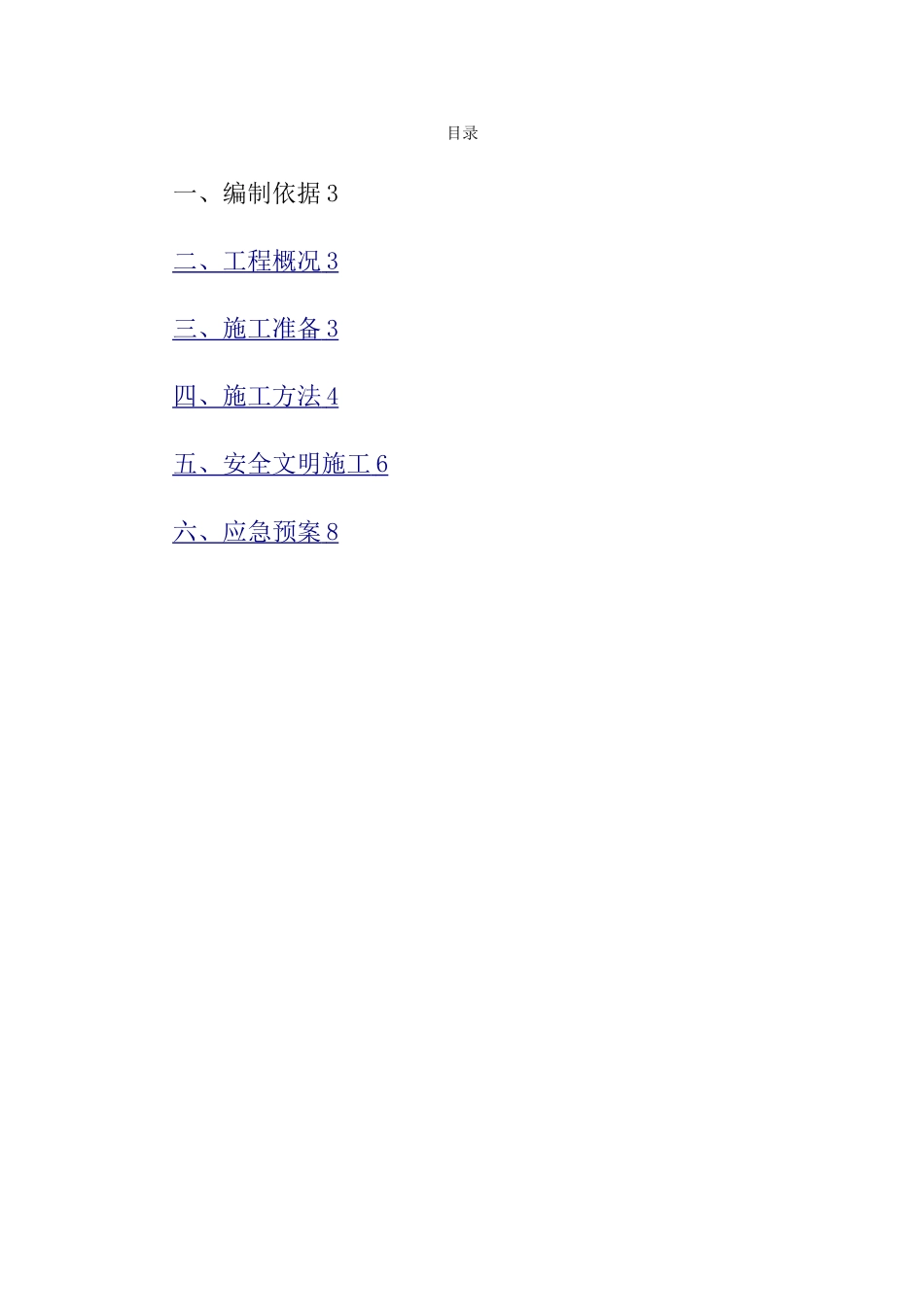

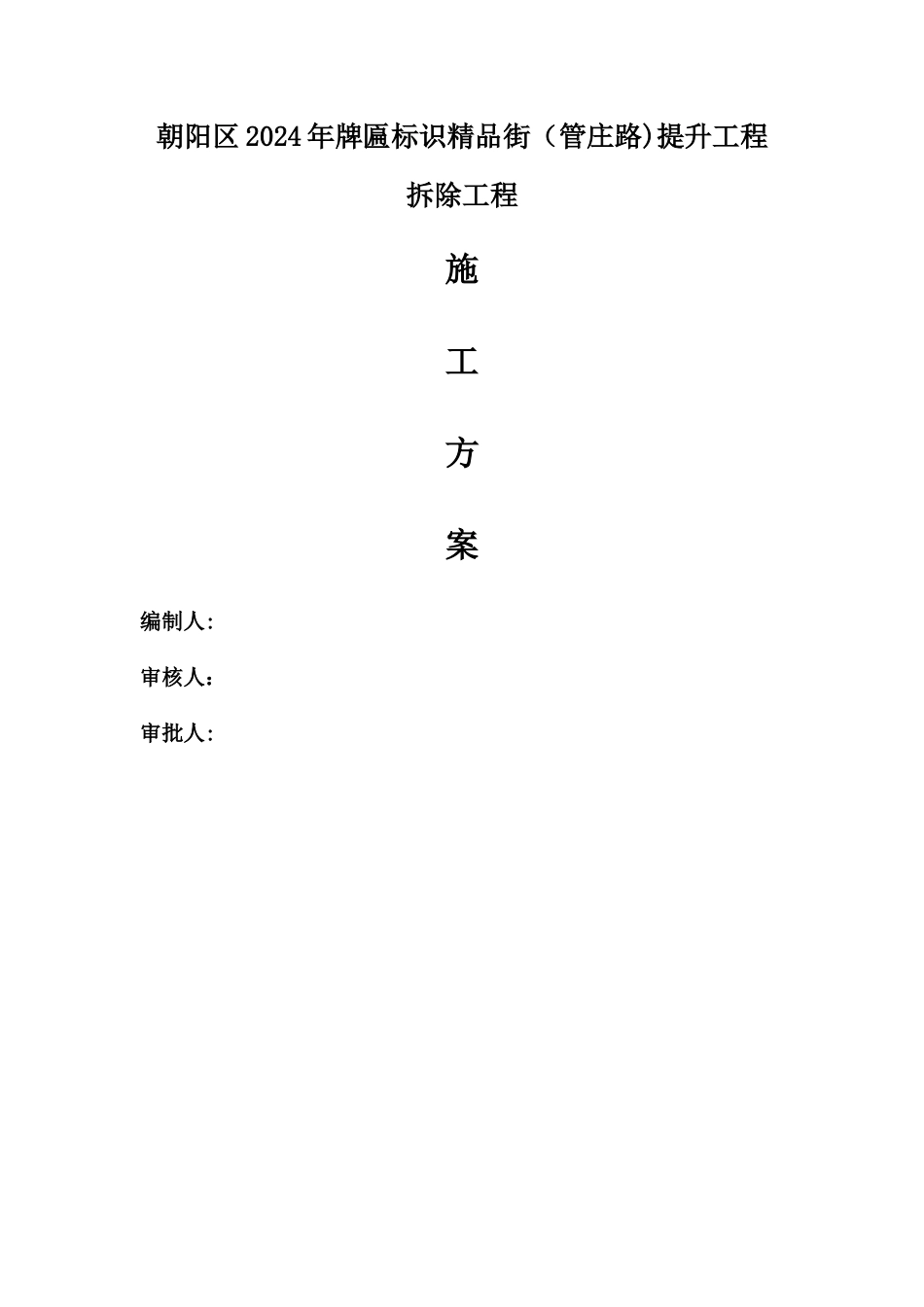

朝阳区 2024 年牌匾标识精品街(管庄路)提升工程拆除工程施工方案编制人:审核人:审批人:目录一、编制依据 3二、工程概况 3 三、施工准备 3 四、施工方法 4 五、安全文明施工 6 六、应急预案 8 一、编制依据1、《中华人民共和国环境保护法》;2、《建筑施工安全检查标准》JGJ59-99;3、《中华人民共和国安全生产法》;4、《建设工程安全生产管理条例》;5、《建筑拆除工程安全技术法律规范》JGJ147-2024
二、工程概况本工程为朝阳区 2024 年牌匾标识精品街(管庄路)提升工程
本次拆除的主要内容为道路两侧商铺的原广告牌匾拆除拆除及部分门头装饰拆除
三、施工准备1、施工人员对拆除现场进行实际勘察,做好对业主的走访、宣传、告示工作,采纳与需要机械及劳动力,围挡范围,拉警戒线
2、拆除时需配专职人员对拆除范围的人员流动进行疏导
3、设备、机具准备:设备机具一览表名 称规格单位数量备 注汽吊25T台1起重高度 30m氧气乙炔套2撬棍根10电工工具、扳手个4手推车辆8切割机把4电动三轮车辆5风镐把3钢管、铁板满足施工要求 备注:所有机具随工程进度提前两天进场4、现场人员配备序号工种人数备注1拆除工102焊工2有上岗证3电工2有上岗证4机械操作工4有上岗证四、施工方法1、广告牌拆除以人工拆除为主,氧气切割为辅
拆除过程中要遵循“先铁皮,后立柱”的原则,拆除中应尽量划小拆除单元,严禁大面积,大重载的拆除,确保施工安全
2、拆除前必须先切断所有广告牌上的电源→先拆不承重部位(将大面积的广告面板分割成小块,降低风荷量,减少承重)→后拆承重构件→拆除物分类及搬运
3、拆除前,应在周围设安全栏杆或安全警戒线,严禁非施工人员进入施工现场
4、拆除施工前,要对建筑物结构现状进行详细检查,了解拆除工作可能影响到的周边建筑,对影响到的建筑要加以保护措施
5、拆除过程中,应严格执行已经审
