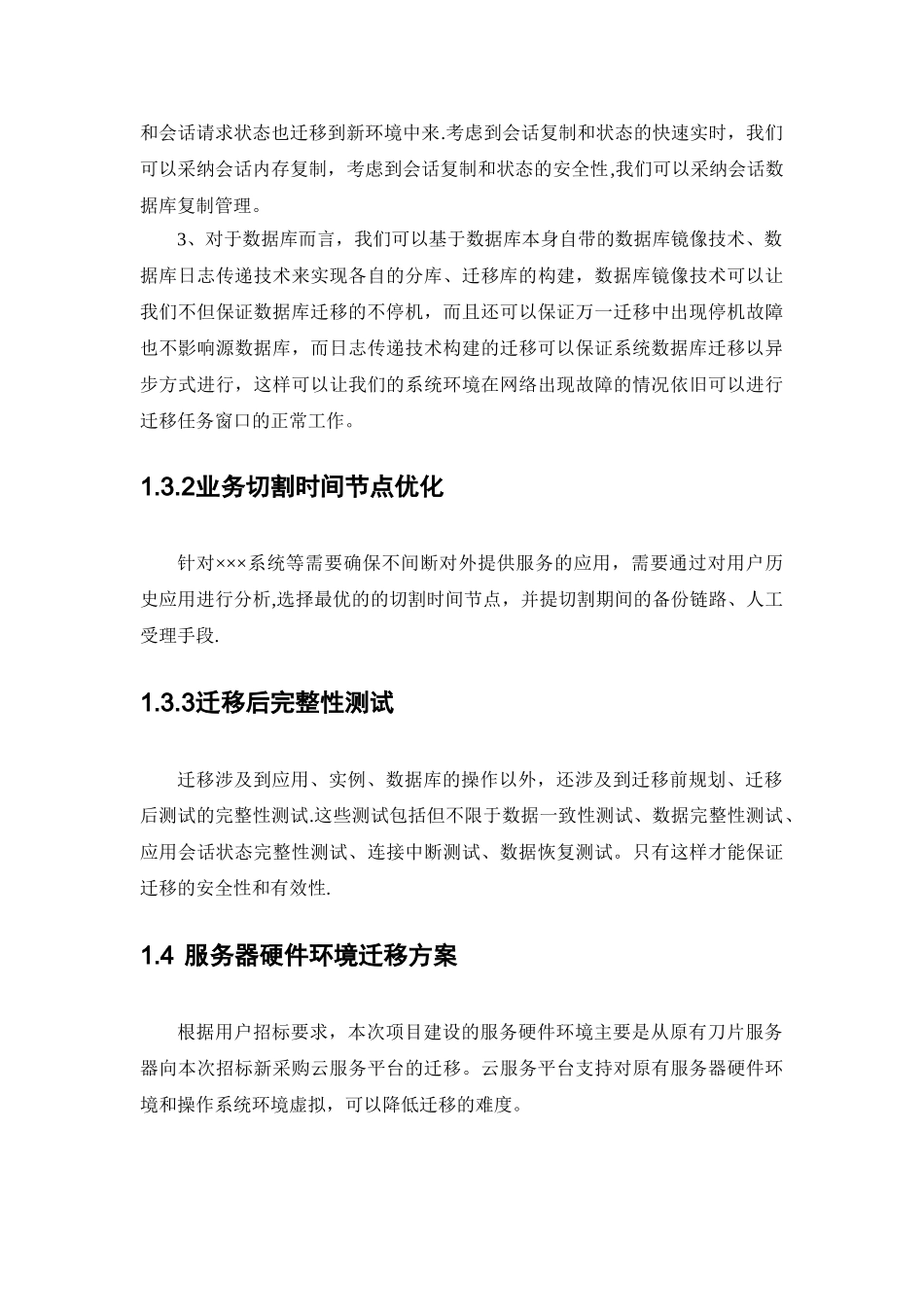

目录1。1 总述 11。2 系统迁移需求分析 11。2.1 中心系统迁移需求分析总体结论 21。3 迁移方案总体思路 21。3.1 保障业务中断停机时间最小化 21。3.2 业务切割时间节点优化 31。3.3 迁移后完整性测试 31。4 服务器硬件环境迁移方案 31.4。1 迁移评估 41.4.2 迁移计划 41.4。3 测试计划 51。4。4 迁移测试 51。4。5 迁移实施 51。5 运营商接入链路(路由)迁移 81.6 应用系统和数据库迁移方案 81。6。1 应用服务器迁移 81。6.2 数据库迁移实施 91.7 系统迁移的具体组织实施方案 91。7.1 搬迁规划 101。7.2 详细实施方案 101。7.3 应急处理 111.1 总述根据本期招标采购要求,中心在建成后要实现对迁移应用和新建业务平台的一体化集成.考虑到需要迁移的指挥中心现有应用包含了分析管理平台、指挥平台,上述平台都是中心的核心、重要应用,因此我公司认为原系统的搬迁将是项目建设的重点和难点。本方案设计以我公司与用户现系统承建公司的初步技术沟通、用户现状分析为基础,给出搬迁方案设计.1.2 系统迁移需求分析根据用户招标要求,本期系统迁移的具体需求分析如下。中心原有应用系统将全部迁移至虚拟化服务平台,迁移期间必须保证工作不能中断,历史数据不能损失;迁移后的系统与多媒体融合通信指挥平台融合对接。系统迁移的难点是系统切割时间节点的合理规划和确保电话接入路由的转换,历史数据的无损迁移也是系统搬迁的难点和重点.1.2.1中心系统迁移需求分析总体结论通过对中心现有上述应用迁移的需求分析,鉴于原系统建设单位并非我公司,迁移过程中还存在对原建设厂商协调的工程风险.我公司认为系统迁移的重点内容包括:涉及运营商的接入切割,原有数据的迁移,合理切割时间节点规划。1.3 迁移方案总体思路中心系统迁移是一个整体系统工程.迁移必须保证用户系统建设的相关要求,在迁移方案设计中,我们重点考虑几个问题。1.3.1保障业务中断停机时间最小化业务中断对于用户无论是运行环境还是测试环境均存在较大的恢复风险,这样的风险特别对于时间敏感型数据和数据完整性业务都是不可以接受的。我们基于这样的要求,考虑到如何将停机时间最小,能否实现 0 停机的建设目标?1、对于服务器操作系统而言,我们可以采纳 P2V 的方式,利用操作系统的Volume Shadow Copy 卷影副本复制服务作为基础,来实现在旧系统环境下的系统无修改,无停机的情况下,将数据和应用软件、操作系统环境、系统环境变量...
