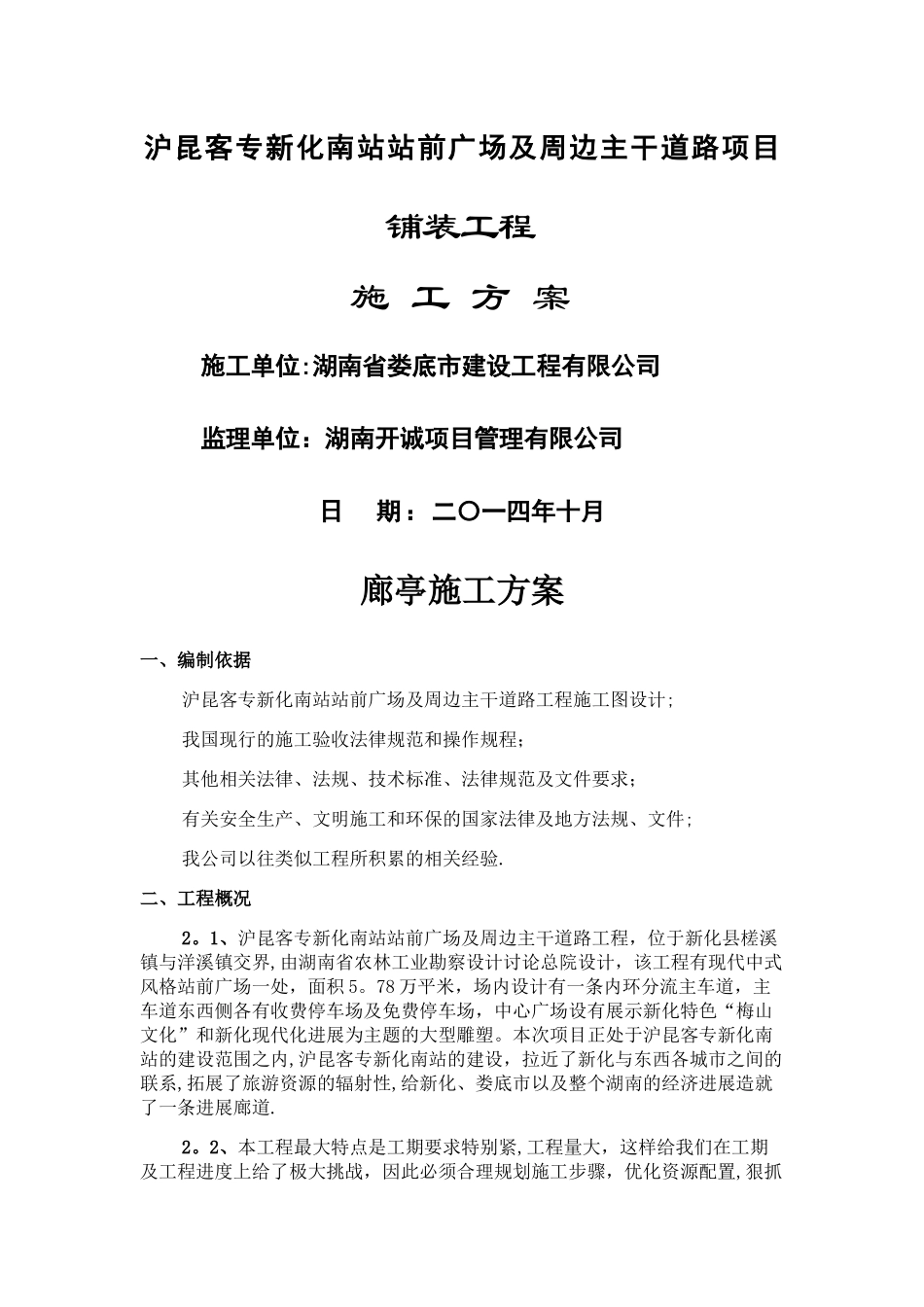

沪昆客专新化南站站前广场及周边主干道路项目铺装工程施 工 方 案 施工单位:湖南省娄底市建设工程有限公司监理单位:湖南开诚项目管理有限公司 日 期:二〇一四年十月 廊亭施工方案一、编制依据沪昆客专新化南站站前广场及周边主干道路工程施工图设计;我国现行的施工验收法律规范和操作规程;其他相关法律、法规、技术标准、法律规范及文件要求;有关安全生产、文明施工和环保的国家法律及地方法规、文件;我公司以往类似工程所积累的相关经验
二、工程概况2
1、沪昆客专新化南站站前广场及周边主干道路工程,位于新化县槎溪镇与洋溪镇交界,由湖南省农林工业勘察设计讨论总院设计,该工程有现代中式风格站前广场一处,面积 5
78 万平米,场内设计有一条内环分流主车道,主车道东西侧各有收费停车场及免费停车场,中心广场设有展示新化特色“梅山文化”和新化现代化进展为主题的大型雕塑
本次项目正处于沪昆客专新化南站的建设范围之内,沪昆客专新化南站的建设,拉近了新化与东西各城市之间的联系,拓展了旅游资源的辐射性,给新化、娄底市以及整个湖南的经济进展造就了一条进展廊道

2、本工程最大特点是工期要求特别紧,工程量大,这样给我们在工期及工程进度上给了极大挑战,因此必须合理规划施工步骤,优化资源配置,狠抓重点,突破难点,统筹规划,合理安排施工顺序,保持均衡生产
增加机械设备的大量投入以及各工种的衔接要求高,必须事先考虑充分、准备充分
三、施工准备3
1、材料准备3
1、根据阶段采购计划,将合格的材料运至施工场地仓库,妥善保管,计算出本通道所需材料,根据项目部材料领用程序,由施工员、材料员签字,方可出库,运至施工现场;3
2、现场用混凝土均为采购商品混凝土;3
2、测量准备3
1、将经监理工程师批复的合格导线点、水准点引至此廊亭附近,作为施工控制点;3

2、基础开挖前,放样廊亭中轴线、开挖线,向施工员进行技术
