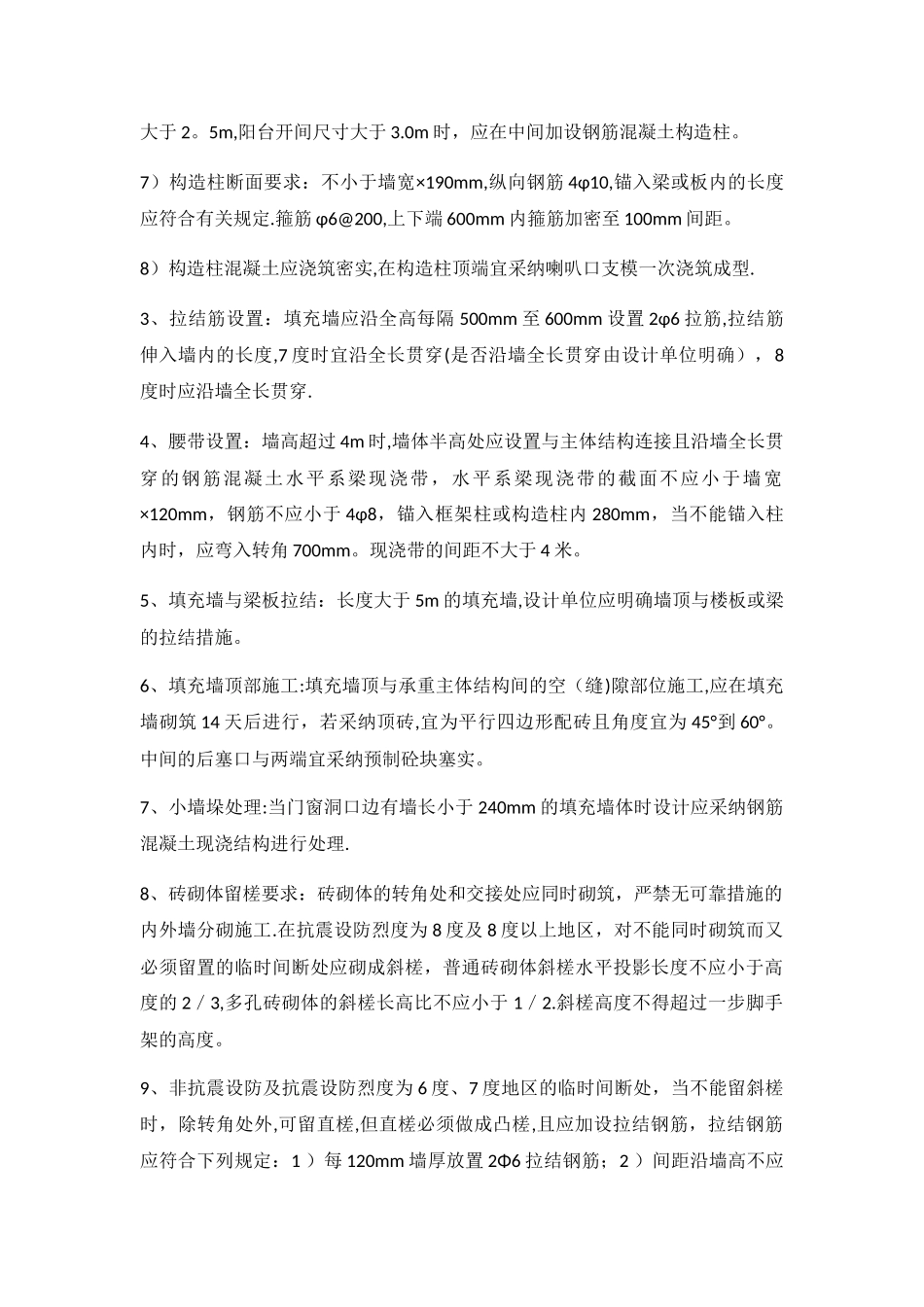

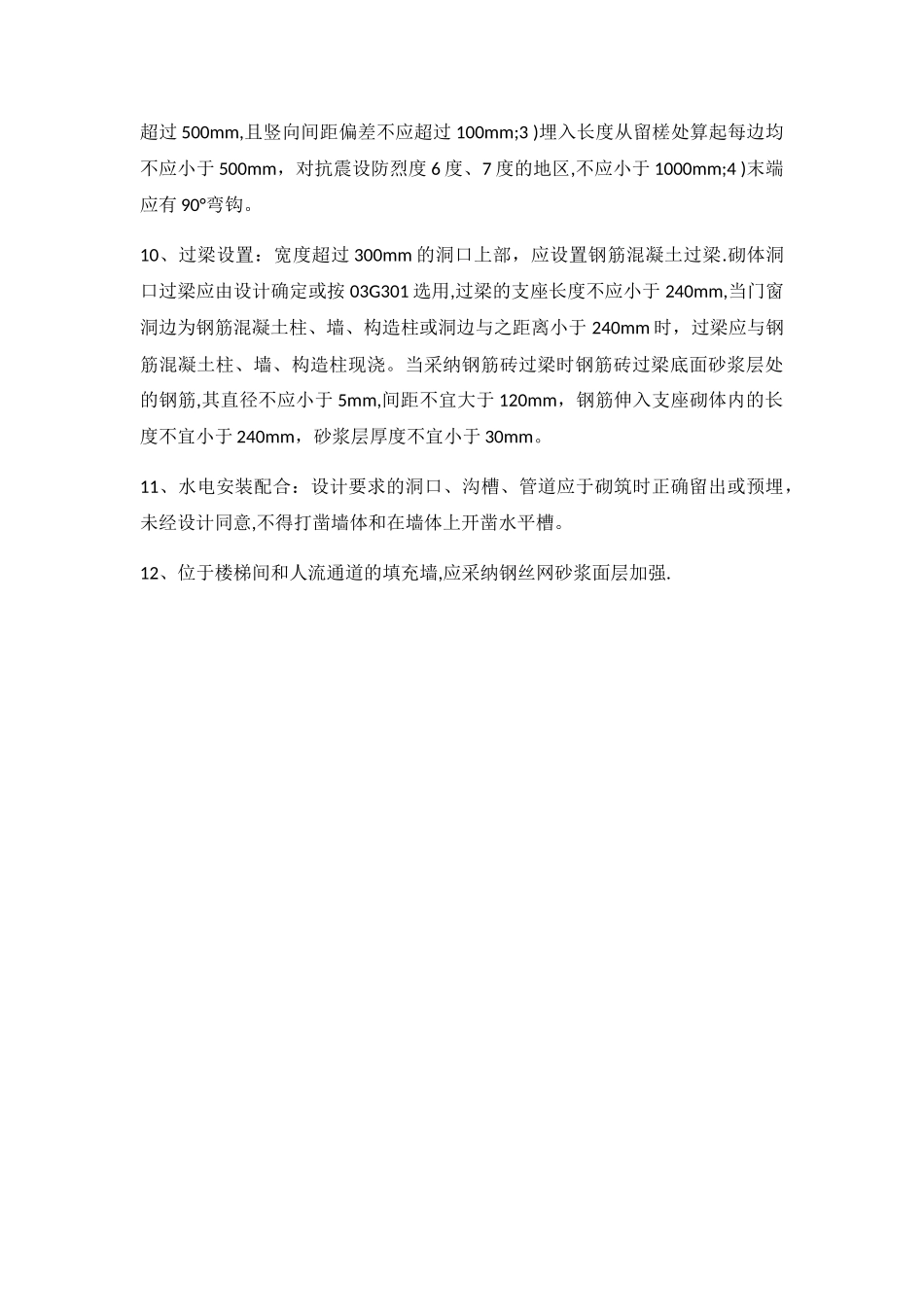

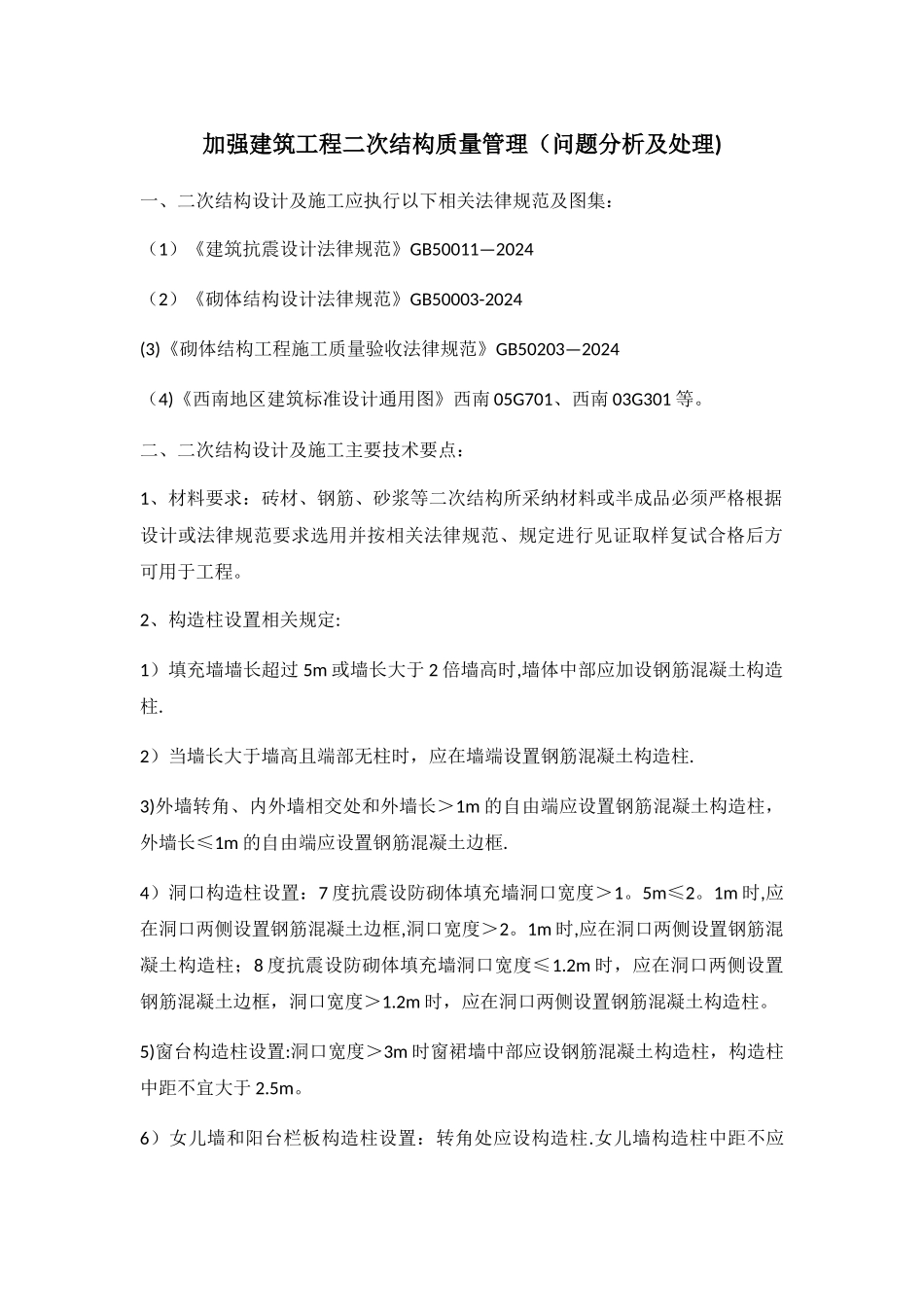

加强建筑工程二次结构质量管理(问题分析及处理)一、二次结构设计及施工应执行以下相关法律规范及图集:(1)《建筑抗震设计法律规范》GB50011—2024(2)《砌体结构设计法律规范》GB50003-2024(3)《砌体结构工程施工质量验收法律规范》GB50203—2024(4)《西南地区建筑标准设计通用图》西南 05G701、西南 03G301 等。二、二次结构设计及施工主要技术要点:1、材料要求:砖材、钢筋、砂浆等二次结构所采纳材料或半成品必须严格根据设计或法律规范要求选用并按相关法律规范、规定进行见证取样复试合格后方可用于工程。2、构造柱设置相关规定:1)填充墙墙长超过 5m 或墙长大于 2 倍墙高时,墙体中部应加设钢筋混凝土构造柱.2)当墙长大于墙高且端部无柱时,应在墙端设置钢筋混凝土构造柱.3)外墙转角、内外墙相交处和外墙长>1m 的自由端应设置钢筋混凝土构造柱,外墙长≤1m 的自由端应设置钢筋混凝土边框.4)洞口构造柱设置:7 度抗震设防砌体填充墙洞口宽度>1。5m≤2。1m 时,应在洞口两侧设置钢筋混凝土边框,洞口宽度>2。1m 时,应在洞口两侧设置钢筋混凝土构造柱;8 度抗震设防砌体填充墙洞口宽度≤1.2m 时,应在洞口两侧设置钢筋混凝土边框,洞口宽度>1.2m 时,应在洞口两侧设置钢筋混凝土构造柱。5)窗台构造柱设置:洞口宽度>3m 时窗裙墙中部应设钢筋混凝土构造柱,构造柱中距不宜大于 2.5m。6)女儿墙和阳台栏板构造柱设置:转角处应设构造柱.女儿墙构造柱中距不应大于 2。5m,阳台开间尺寸大于 3.0m 时,应在中间加设钢筋混凝土构造柱。7)构造柱断面要求:不小于墙宽×190mm,纵向钢筋 4φ10,锚入梁或板内的长度应符合有关规定.箍筋 φ6@200,上下端 600mm 内箍筋加密至 100mm 间距。8)构造柱混凝土应浇筑密实,在构造柱顶端宜采纳喇叭口支模一次浇筑成型.3、拉结筋设置:填充墙应沿全高每隔 500mm 至 600mm 设置 2φ6 拉筋,拉结筋伸入墙内的长度,7 度时宜沿全长贯穿(是否沿墙全长贯穿由设计单位明确),8度时应沿墙全长贯穿.4、腰带设置:墙高超过 4m 时,墙体半高处应设置与主体结构连接且沿墙全长贯穿的钢筋混凝土水平系梁现浇带,水平系梁现浇带的截面不应小于墙宽×120mm,钢筋不应小于 4φ8,锚入框架柱或构造柱内 280mm,当不能锚入柱内时,应弯入转角 700mm。现浇带的间距不大于 4 米。5、填充墙与梁板拉结:长度大于 5m 的填充墙,设计单位应明确墙顶与楼板或梁的拉结措施。6、填充墙顶部施工...
