建筑工程冬季施工方案1 冬期施工起始日期 根据“建筑工程冬期施工规程”(jgj104—97)的规定,室外日平均气温连续 5 天稳定低于 5℃即进入冬期施工;当室外日平均气温连续 5 天稳定高于 5℃ 时解除冬期施工
2 冬期施工技术准备工作 2
1 冬期施工技术准备原则: 1) 确保工程质量
2) 冬期施工过程中,做到安全生产;工程项目的施工要连续进行
3) 制定冬期施工方案(措施)要因时因地因工程制宜,既要求技术上可靠,同时要求经济上合理
4) 应考虑所需的热源和材料有可靠的来源,减少能源消耗
5) 力求施工点少,施工速度快,缩短工期
6) 凡是没有冬期施工方案(措施),或者冬期施工准备工作未做好的工程项目,不得强行进行进行冬期施工

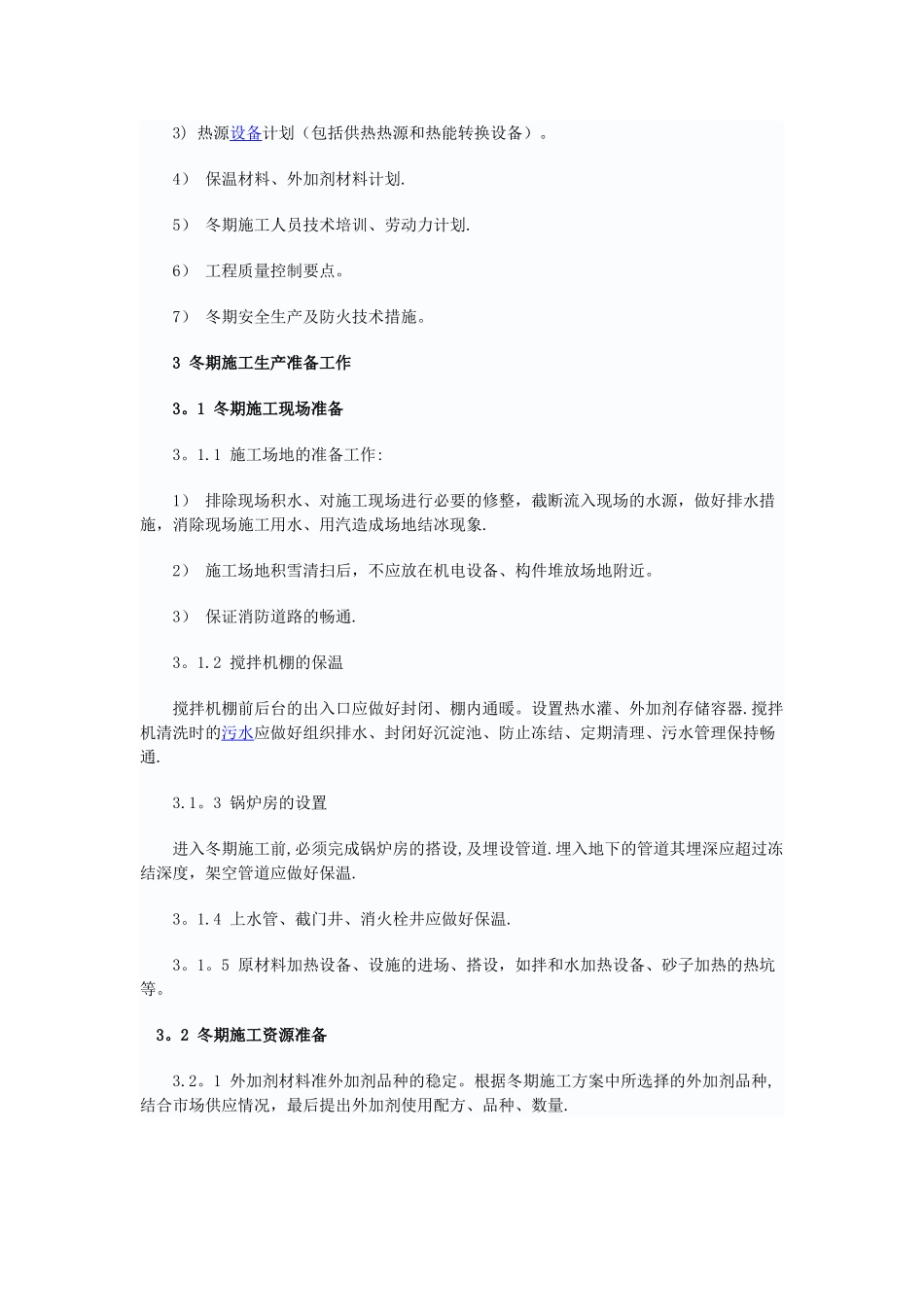

7) 必须制定行之有效的冬期施工管理措施
2 冬期施工方案的编制 2
1 冬期施工方案的编制前的准备工作 1) 进入冬期施工,应进行全面的调研,掌握必要的数据:冬期施工建筑面积、工程项目及其工作量、冬期施工部位及其技术要求
2) 进入冬期施工的工程项目,应全面进行图纸复查
如不适合冬期施工要求的工程项目(或部位),应及时向建设单位及设计单位提出修改设计要求
3) 根据冬期施工技术要求,掌握资源供应情况

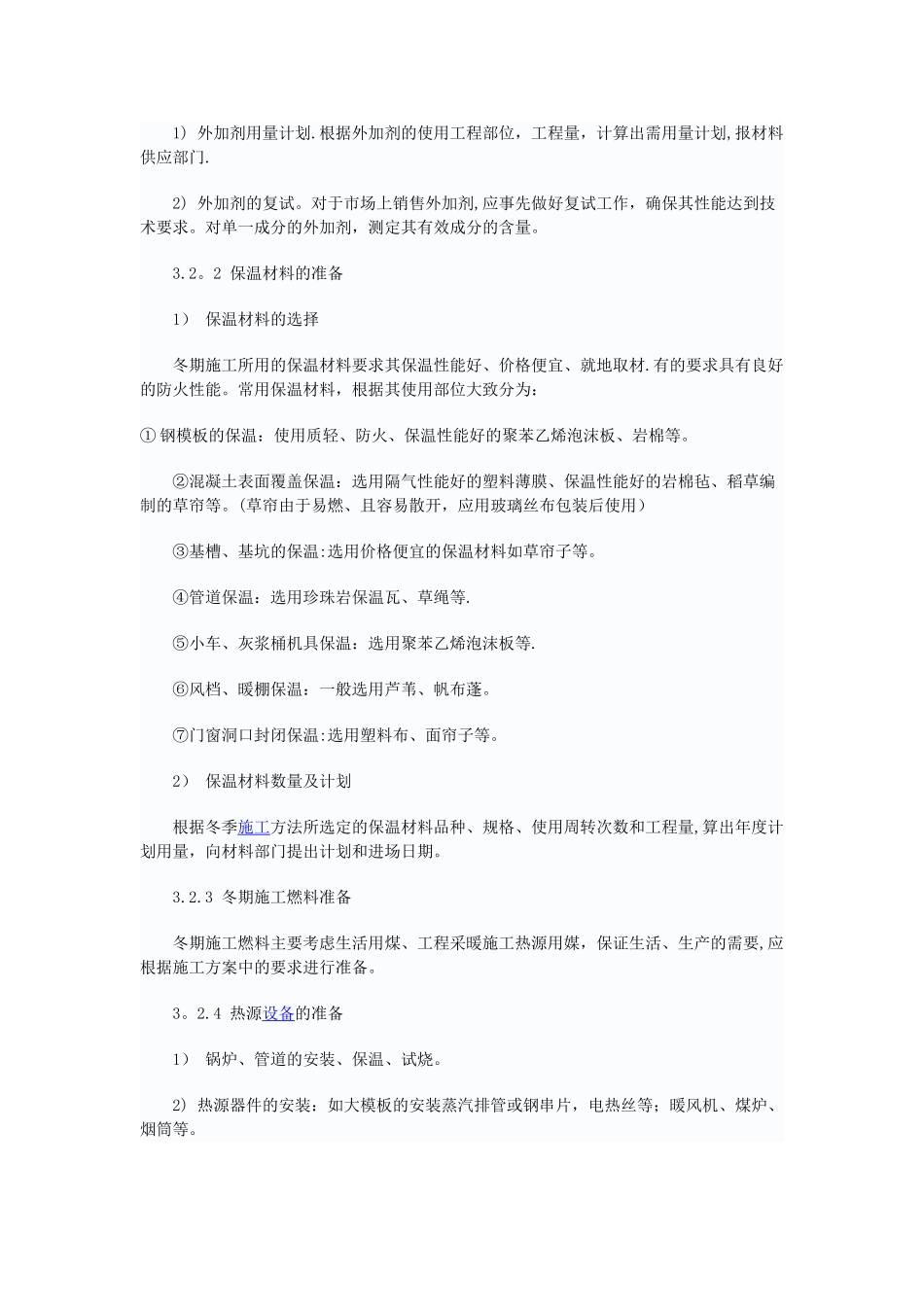

2 冬期施工方案的主要内容: 1) 冬期施工生产任务安排及施工部署
2) 工程项目的实物量和工作量,施工程序、进度计划和分项工程在不同的冬期施工阶段中施工方法及技术措施
3) 热源设备计划(包括供热热源和热能转换设备)
4) 保温材料、外加剂材料计划
5) 冬期施工人员技术培训、劳动力计划
6) 工程质量控制要点
7) 冬期安全生产及防火技术措施
3 冬期施工生产准备工作 3
1 冬期施工现场准备 3
1 施工场地的准备工作: 1) 排除现场积水、对施工现场进行必要的修整,截断流入现场的水
