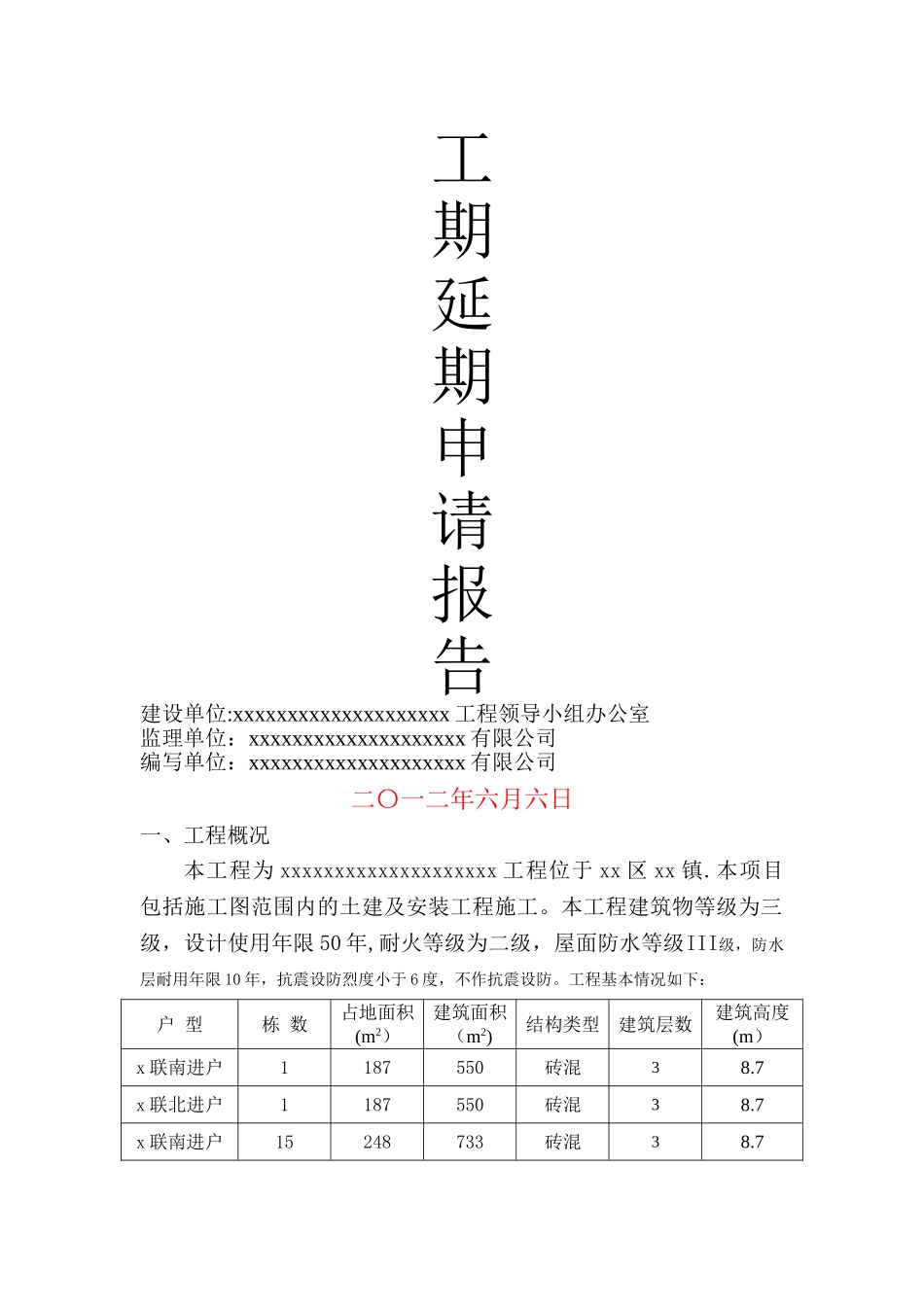

工期延期申请报告建设单位:xxxxxxxxxxxxxxxxxxxx 工程领导小组办公室监理单位:xxxxxxxxxxxxxxxxxxxx 有限公司编写单位:xxxxxxxxxxxxxxxxxxxx 有限公司二〇一二年六月六日一、工程概况本工程为 xxxxxxxxxxxxxxxxxxxx 工程位于 xx 区 xx 镇
本项目包括施工图范围内的土建及安装工程施工
本工程建筑物等级为三级,设计使用年限 50 年,耐火等级为二级,屋面防水等级III级,防水层耐用年限 10 年,抗震设防烈度小于 6 度,不作抗震设防
工程基本情况如下:户 型栋 数占地面积(m2)建筑面积(m2)结构类型建筑层数建筑高度(m)x 联南进户1187550砖混38
7x 联北进户1187550砖混38
7x 联南进户15248733砖混38
7x 联北进户14248733砖混38
7x 联南进户1310916砖混38
7x 联南进户43711096砖混38
7x 联北进户53711096砖混38
7合 计411121533137二、工程实际工期概况我单位进场后,监理单位于 xxxx 年 xx 月 xx 日下达开工批复令,正式开工,合同工期 10 个月(施工工期为 305 个日历天),在各单位的共同努力下本工程于 xxxx 年 x 月 xx 日竣工验收,实际施工工期 xxx个日历天(其中春节期间放假 xxx 年 x 月 xx 日~xxxx 年 x 月 xx 日,xxxx 年 x 月 xx 日~xxxx 年 x 月 xx 日,共 50 个日历天),工期延期166 个日历天

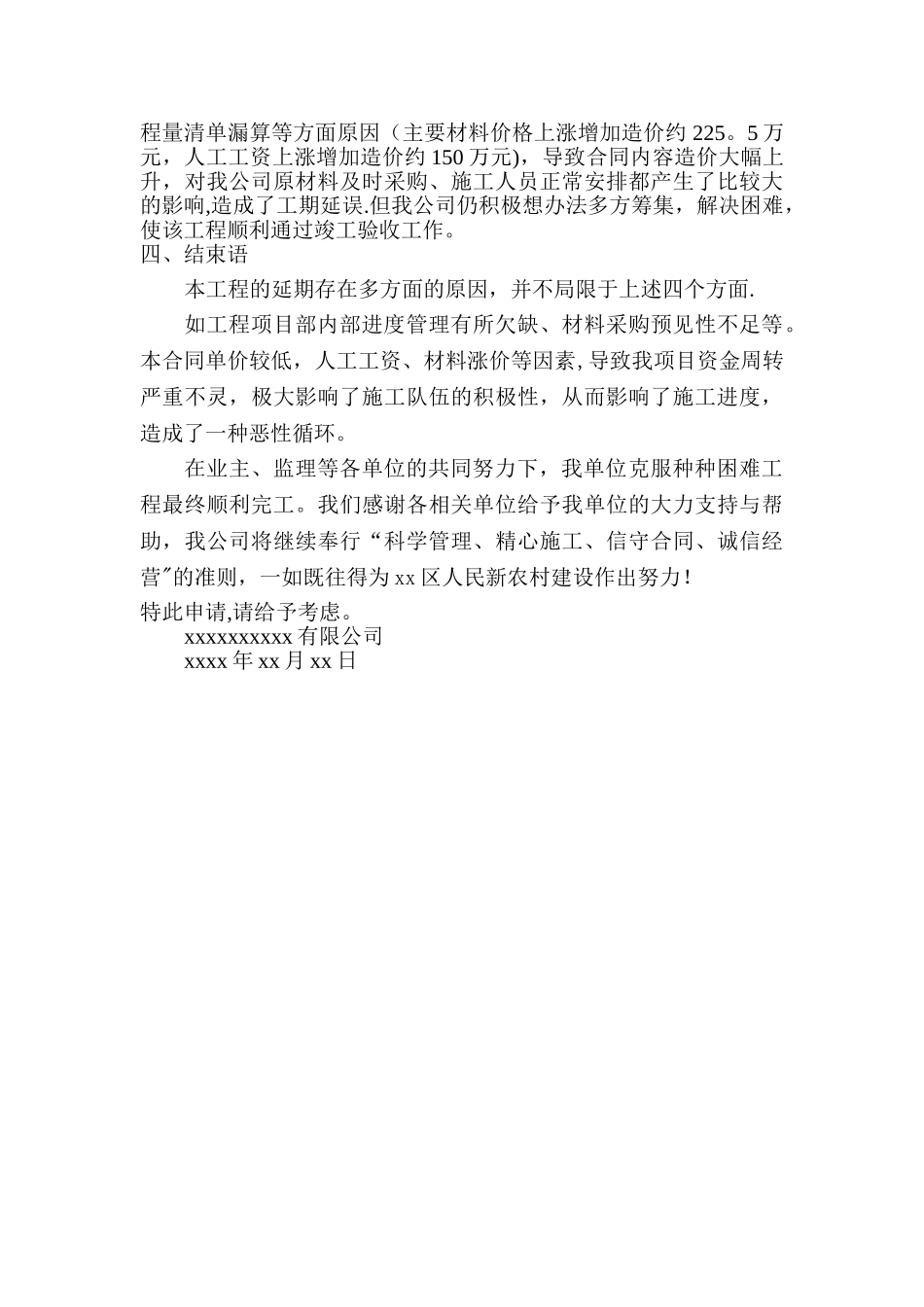

三、工程延期原因从总的情况来看,造成工期滞后的主要原因有如下几点原因:1、气候的影响本工程于 xxxx 年 xx 月 xx 日开工,至 xxxx 年 x 月 xx 日竣工验收,施工期间雨雪天气达到 105 天
