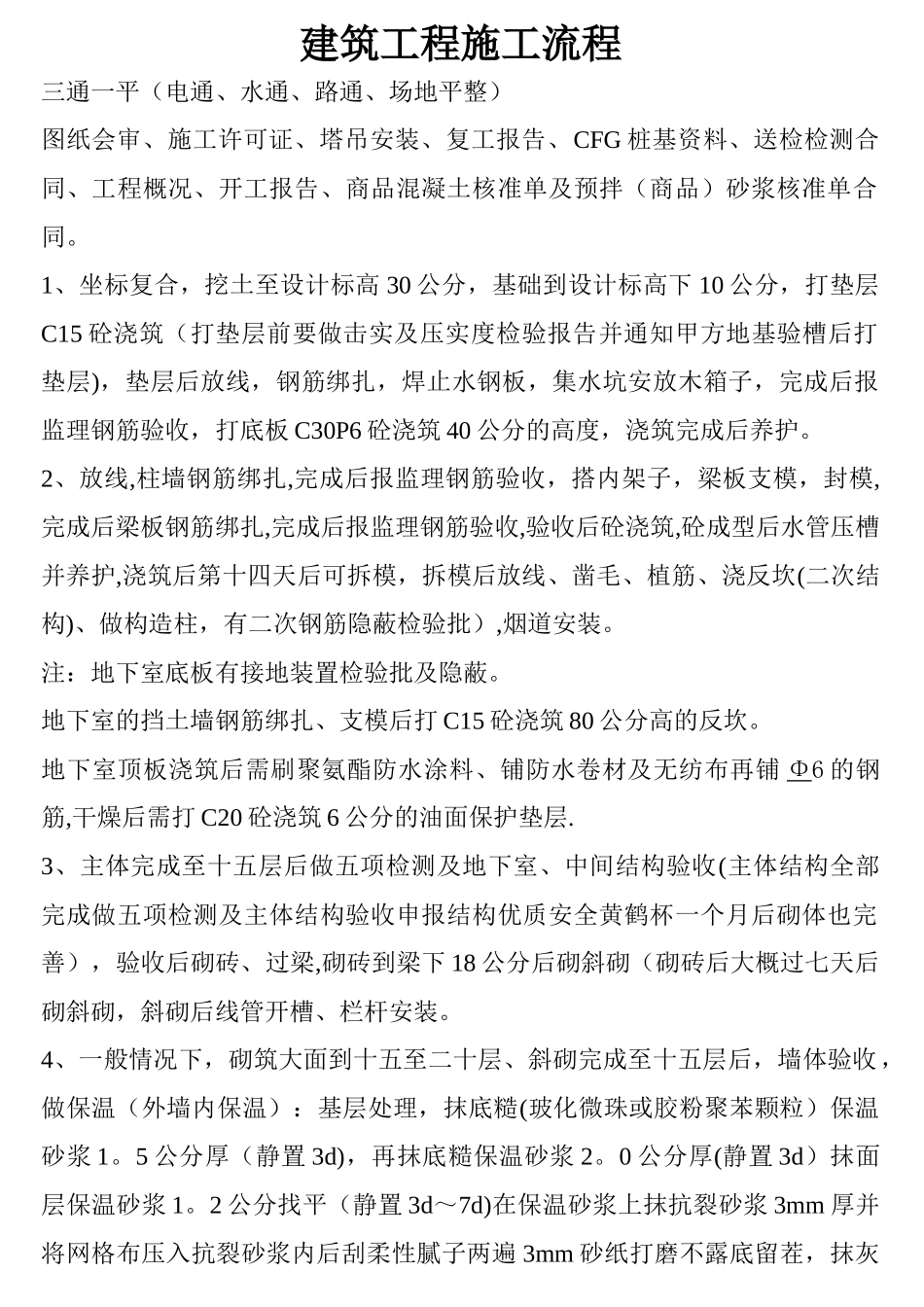

建筑工程施工流程三通一平(电通、水通、路通、场地平整)图纸会审、施工许可证、塔吊安装、复工报告、CFG 桩基资料、送检检测合同、工程概况、开工报告、商品混凝土核准单及预拌(商品)砂浆核准单合同

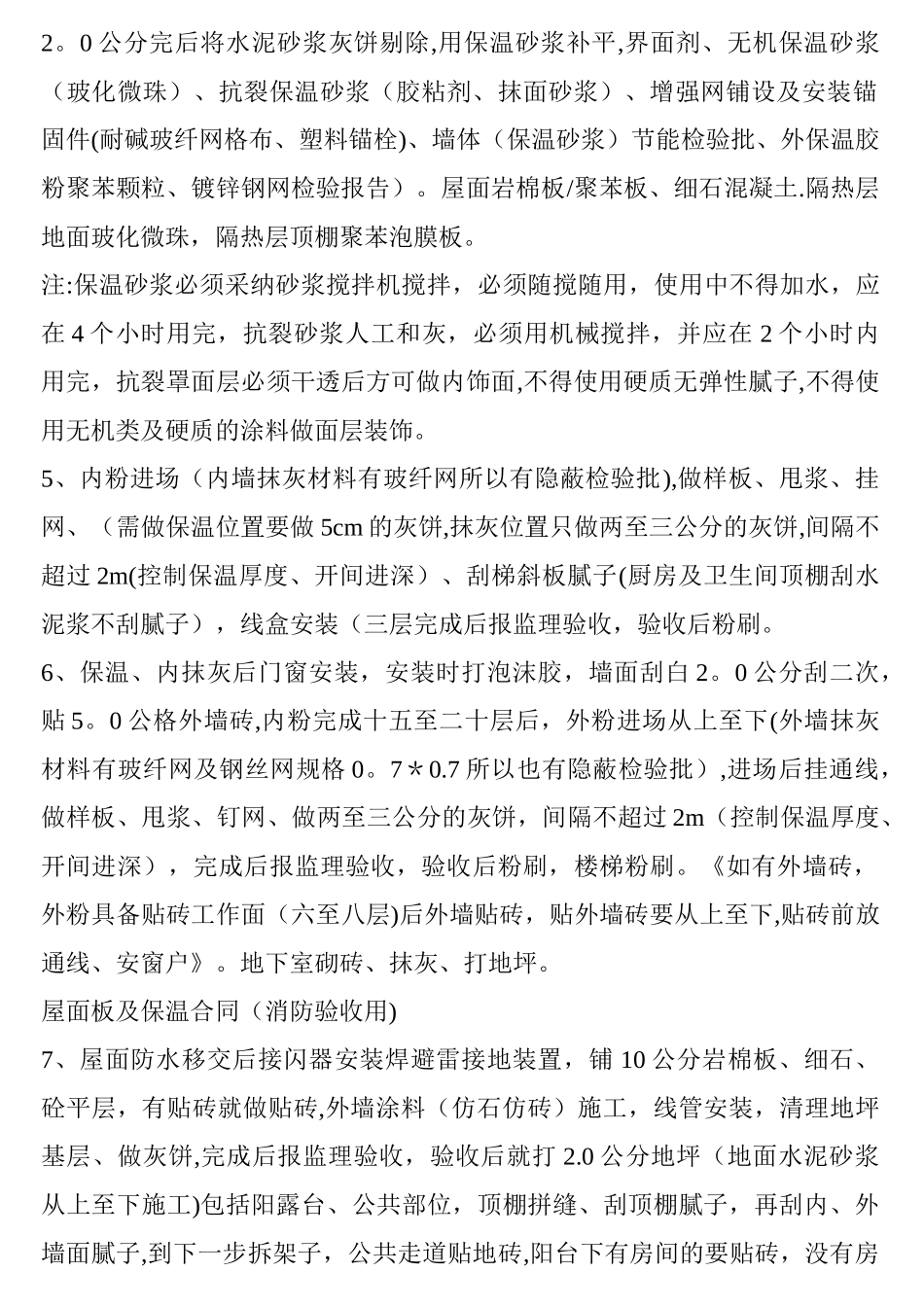

1、坐标复合,挖土至设计标高 30 公分,基础到设计标高下 10 公分,打垫层C15 砼浇筑(打垫层前要做击实及压实度检验报告并通知甲方地基验槽后打垫层),垫层后放线,钢筋绑扎,焊止水钢板,集水坑安放木箱子,完成后报监理钢筋验收,打底板 C30P6 砼浇筑 40 公分的高度,浇筑完成后养护
2、放线,柱墙钢筋绑扎,完成后报监理钢筋验收,搭内架子,梁板支模,封模,完成后梁板钢筋绑扎,完成后报监理钢筋验收,验收后砼浇筑,砼成型后水管压槽并养护,浇筑后第十四天后可拆模,拆模后放线、凿毛、植筋、浇反坎(二次结构)、做构造柱,有二次钢筋隐蔽检验批),烟道安装
注:地下室底板有接地装置检验批及隐蔽
地下室的挡土墙钢筋绑扎、支模后打 C15 砼浇筑 80 公分高的反坎
地下室顶板浇筑后需刷聚氨酯防水涂料、铺防水卷材及无纺布再铺 Φ6 的钢筋,干燥后需打 C20 砼浇筑 6 公分的油面保护垫层
3、主体完成至十五层后做五项检测及地下室、中间结构验收(主体结构全部完成做五项检测及主体结构验收申报结构优质安全黄鹤杯一个月后砌体也完善),验收后砌砖、过梁,砌砖到梁下 18 公分后砌斜砌(砌砖后大概过七天后砌斜砌,斜砌后线管开槽、栏杆安装

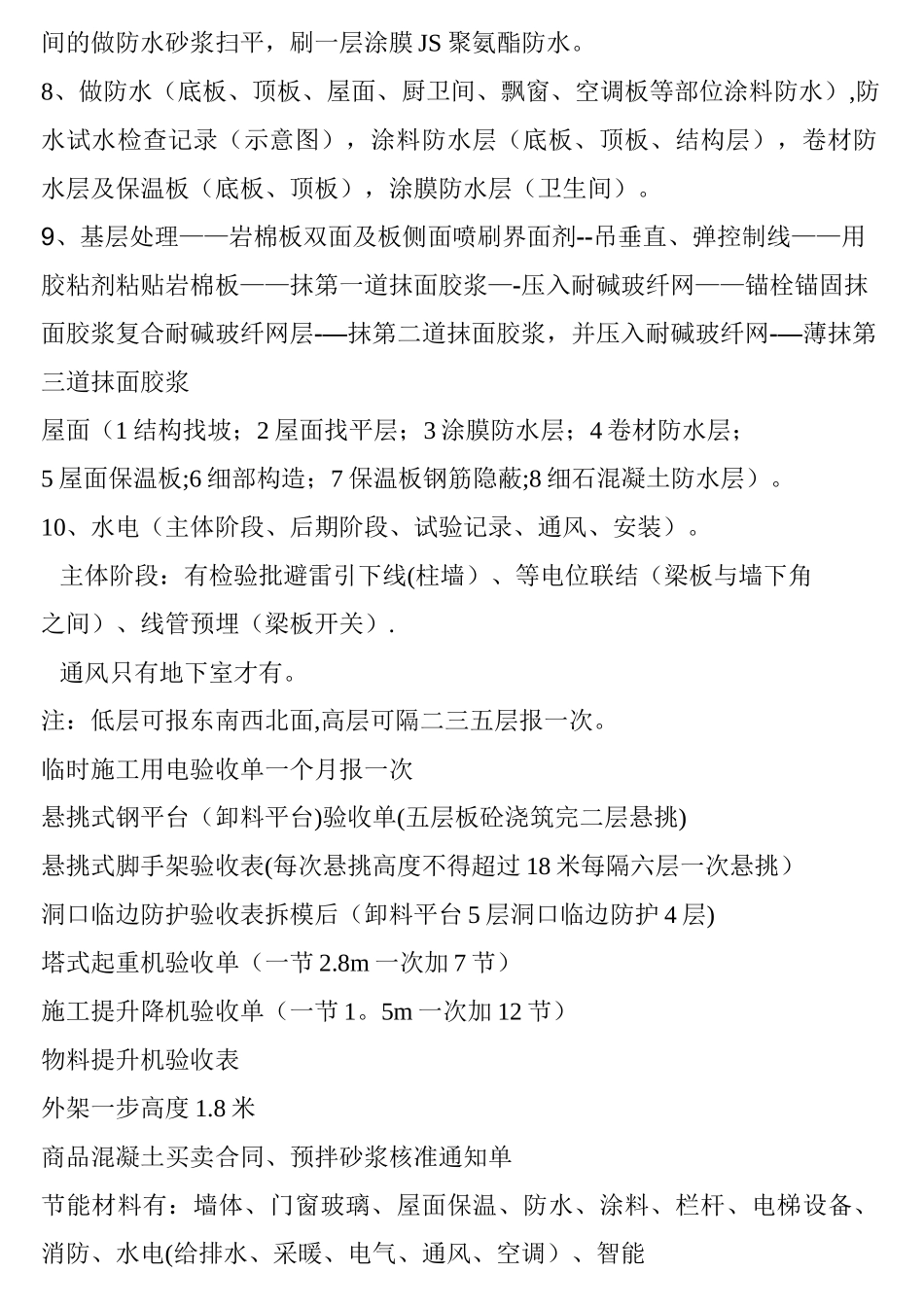

4、一般情况下,砌筑大面到十五至二十层、斜砌完成至十五层后,墙体验收,做保温(外墙内保温):基层处理,抹底糙(玻化微珠或胶粉聚苯颗粒)保温砂浆 1
5 公分厚(静置 3d),再抹底糙保温砂浆 2
0 公分厚(静置 3d)抹面层保温砂浆 1
2 公分找平(静置 3d~7d)在保温砂浆上抹抗裂砂浆 3mm 厚并将网格布压入抗裂砂浆内后刮柔性腻子两遍 3mm 砂纸打磨不露底留茬
