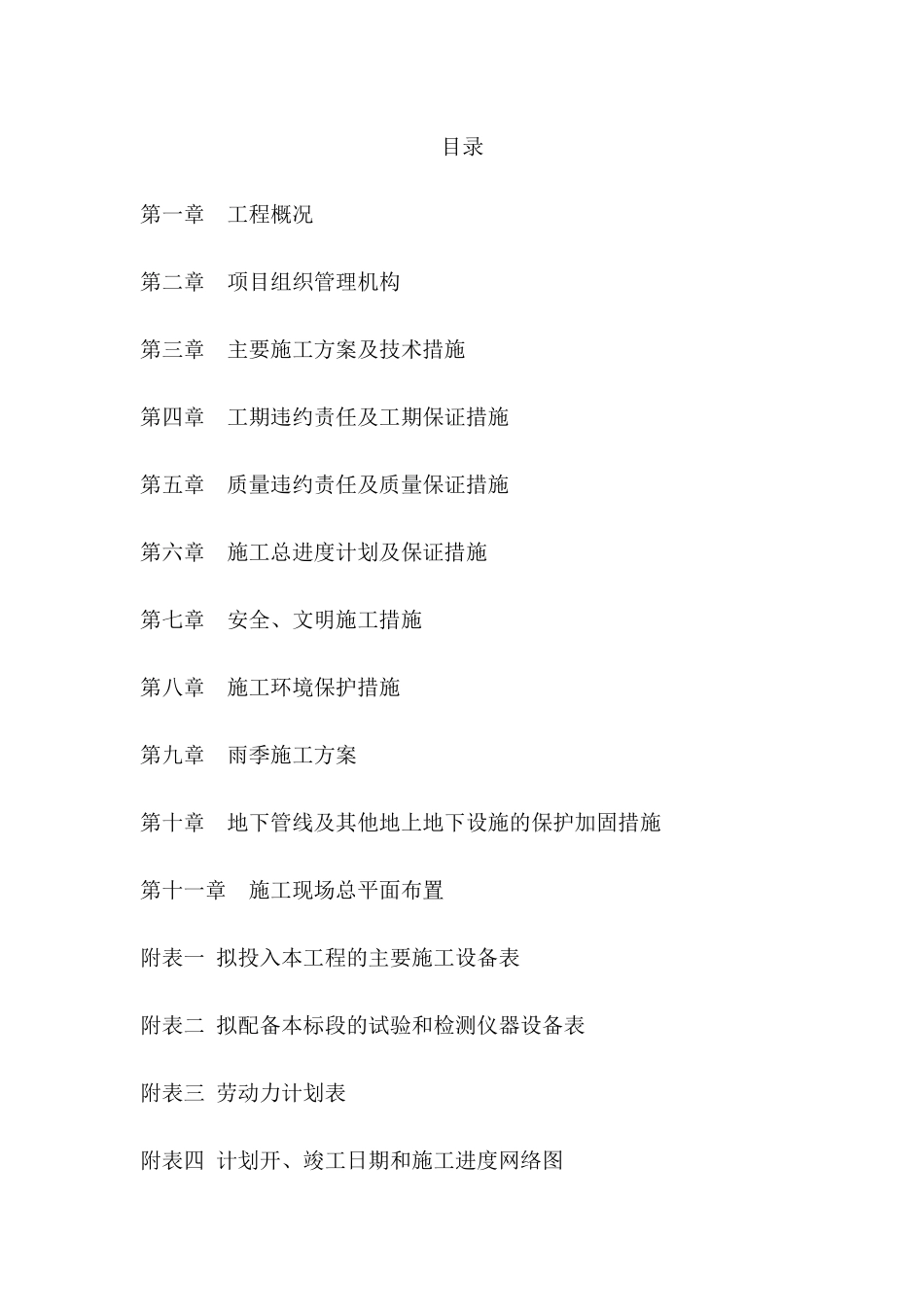

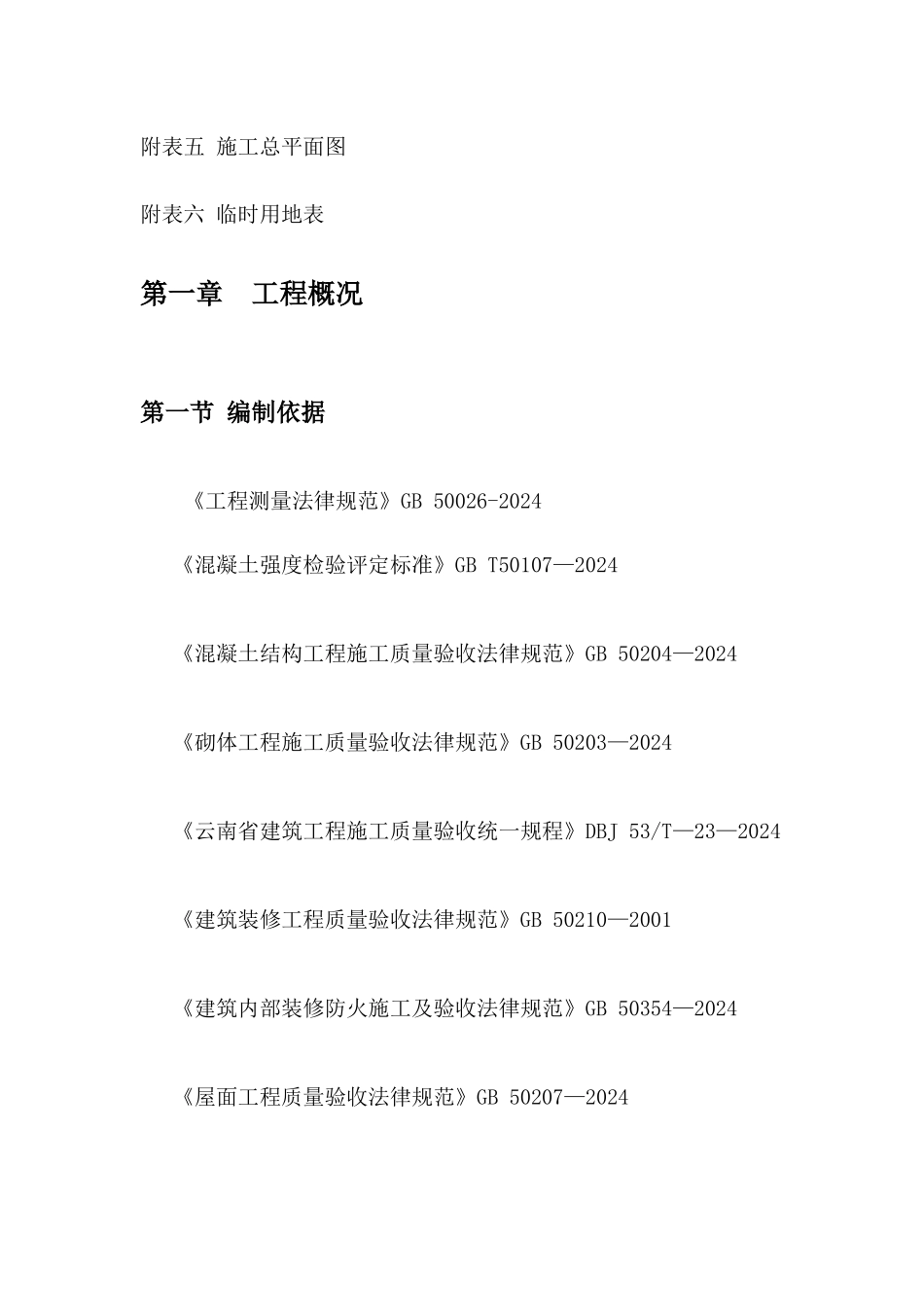

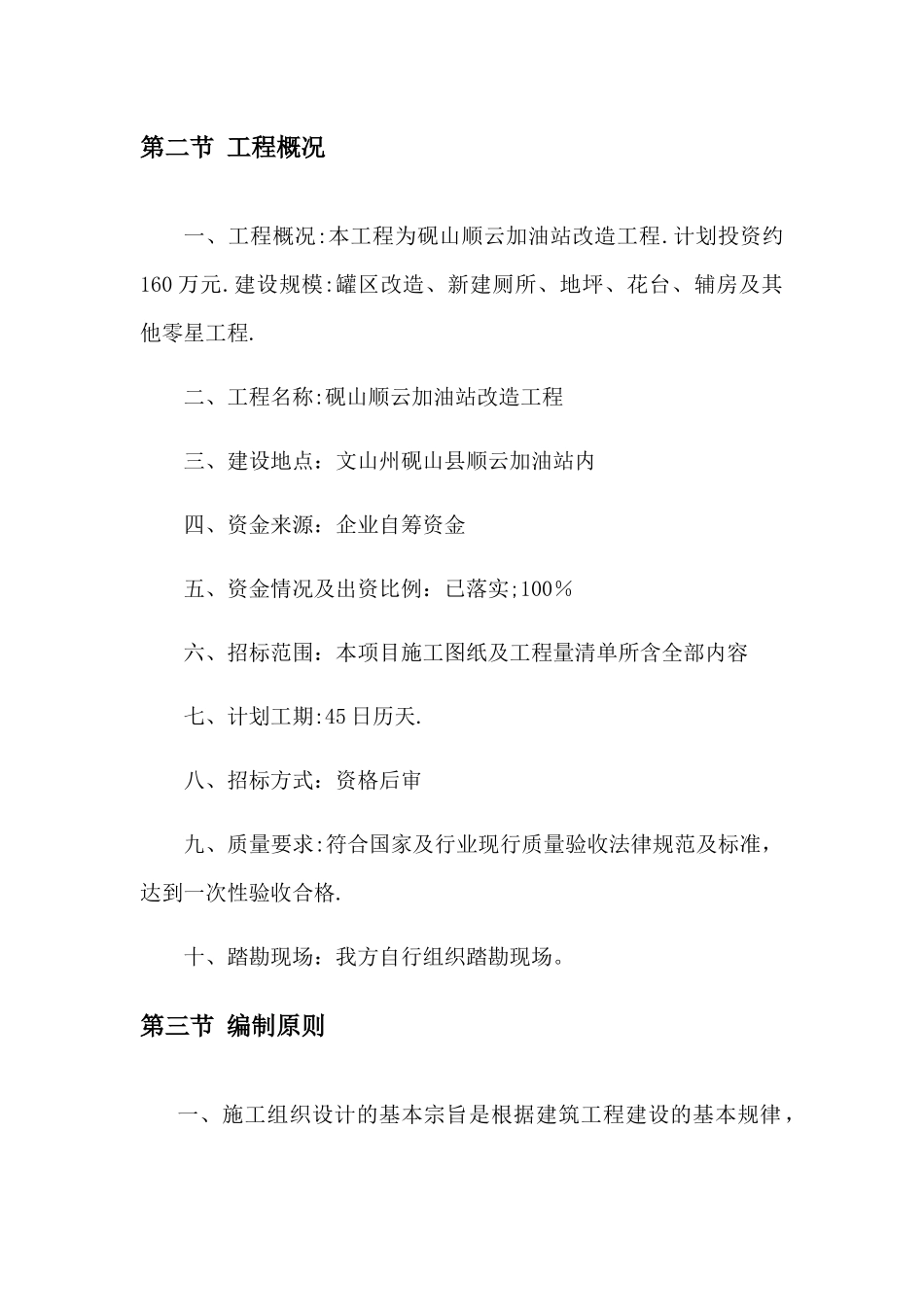

目录第一章 工程概况第二章 项目组织管理机构第三章 主要施工方案及技术措施第四章 工期违约责任及工期保证措施第五章 质量违约责任及质量保证措施第六章 施工总进度计划及保证措施第七章 安全、文明施工措施第八章 施工环境保护措施第九章 雨季施工方案第十章 地下管线及其他地上地下设施的保护加固措施第十一章 施工现场总平面布置附表一 拟投入本工程的主要施工设备表附表二 拟配备本标段的试验和检测仪器设备表附表三 劳动力计划表附表四 计划开、竣工日期和施工进度网络图附表五 施工总平面图附表六 临时用地表第一章 工程概况第一节 编制依据《工程测量法律规范》GB 50026-2024《混凝土强度检验评定标准》GB T50107—2024《混凝土结构工程施工质量验收法律规范》GB 50204—2024《砌体工程施工质量验收法律规范》GB 50203—2024《云南省建筑工程施工质量验收统一规程》DBJ 53/T—23—2024《建筑装修工程质量验收法律规范》GB 50210—2001《建筑内部装修防火施工及验收法律规范》GB 50354—2024《屋面工程质量验收法律规范》GB 50207—2024第二节 工程概况一、工程概况:本工程为砚山顺云加油站改造工程.计划投资约160 万元.建设规模:罐区改造、新建厕所、地坪、花台、辅房及其他零星工程.二、工程名称:砚山顺云加油站改造工程三、建设地点:文山州砚山县顺云加油站内四、资金来源:企业自筹资金五、资金情况及出资比例:已落实;100%六、招标范围:本项目施工图纸及工程量清单所含全部内容七、计划工期:45 日历天.八、招标方式:资格后审九、质量要求:符合国家及行业现行质量验收法律规范及标准,达到一次性验收合格.十、踏勘现场:我方自行组织踏勘现场。第三节 编制原则一、施工组织设计的基本宗旨是根据建筑工程建设的基本规律,施工工艺规律和经营管理规律,制定科学合理的组织方案,施工方案,合理安排施工顺序和进度计划,有效利用施工场地,优化配置和节约使用人力、物力、资金、技术等生产要素,协调各方面的工作,施工有计划、有节奏,能够保证质量、进度、安全、文明,取得良好的经营效益,社会效益和环境效益。二、结合我公司施工技术力量,机械设备等综合条件以及工程特点和施工条件,编制具有全面性、可行性、针对性、先进性。本公司现有施工技术装备、劳动力、资源及在近几年承建和在建的同类工程中积累的较为成熟的施工经验。三、遵循招标文件各款的要求,严格按招标文件的规定编制施工组织设计及主...
