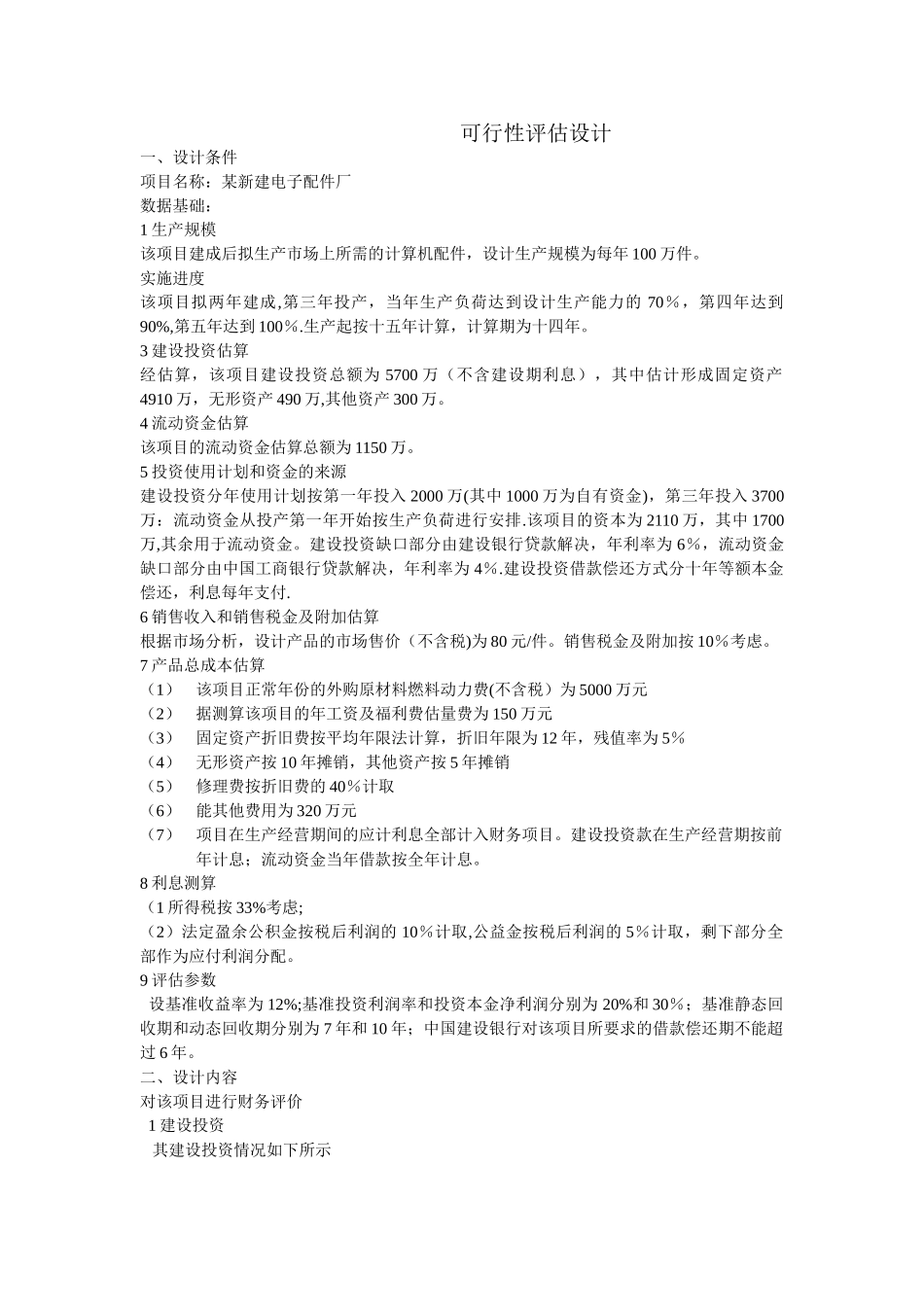

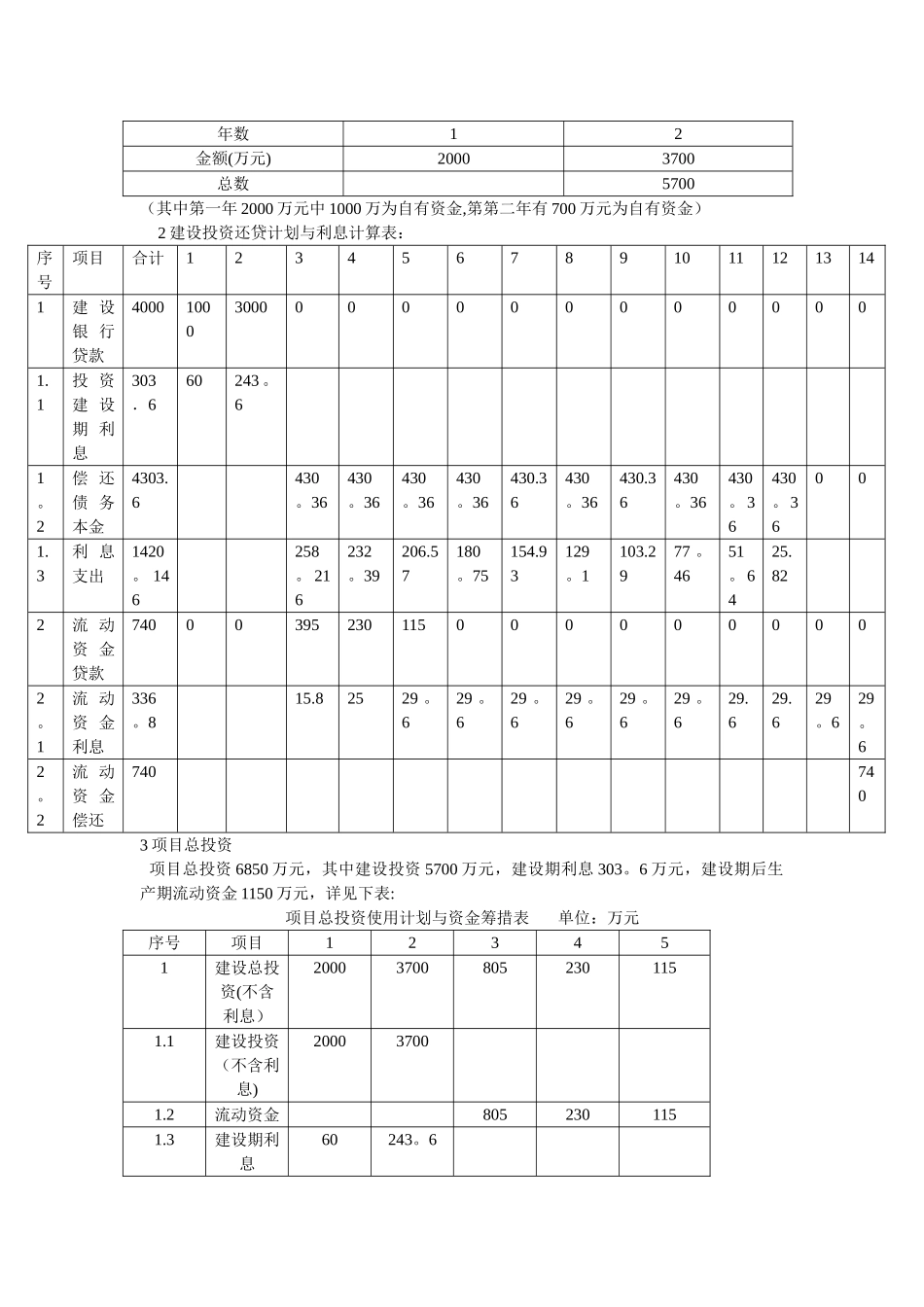

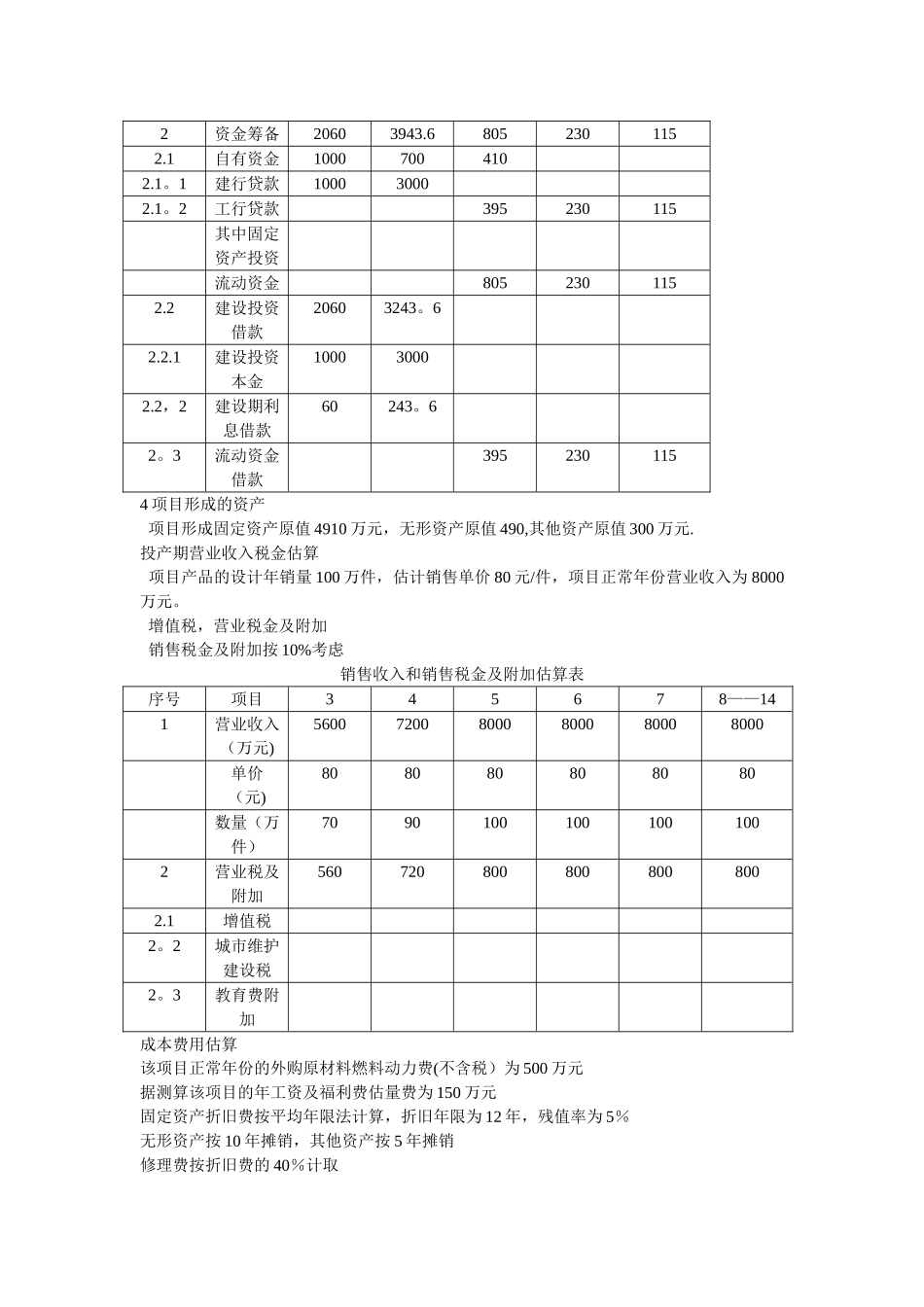

可行性评估设计一、设计条件项目名称:某新建电子配件厂数据基础:1 生产规模该项目建成后拟生产市场上所需的计算机配件,设计生产规模为每年 100 万件。实施进度该项目拟两年建成,第三年投产,当年生产负荷达到设计生产能力的 70%,第四年达到90%,第五年达到 100%.生产起按十五年计算,计算期为十四年。3 建设投资估算经估算,该项目建设投资总额为 5700 万(不含建设期利息),其中估计形成固定资产4910 万,无形资产 490 万,其他资产 300 万。4 流动资金估算该项目的流动资金估算总额为 1150 万。5 投资使用计划和资金的来源建设投资分年使用计划按第一年投入 2000 万(其中 1000 万为自有资金),第三年投入 3700万:流动资金从投产第一年开始按生产负荷进行安排.该项目的资本为 2110 万,其中 1700万,其余用于流动资金。建设投资缺口部分由建设银行贷款解决,年利率为 6%,流动资金缺口部分由中国工商银行贷款解决,年利率为 4%.建设投资借款偿还方式分十年等额本金偿还,利息每年支付.6 销售收入和销售税金及附加估算根据市场分析,设计产品的市场售价(不含税)为 80 元/件。销售税金及附加按 10%考虑。7 产品总成本估算(1)该项目正常年份的外购原材料燃料动力费(不含税)为 5000 万元(2)据测算该项目的年工资及福利费估量费为 150 万元(3)固定资产折旧费按平均年限法计算,折旧年限为 12 年,残值率为 5%(4)无形资产按 10 年摊销,其他资产按 5 年摊销(5)修理费按折旧费的 40%计取(6)能其他费用为 320 万元(7)项目在生产经营期间的应计利息全部计入财务项目。建设投资款在生产经营期按前年计息;流动资金当年借款按全年计息。8 利息测算(1 所得税按 33%考虑;(2)法定盈余公积金按税后利润的 10%计取,公益金按税后利润的 5%计取,剩下部分全部作为应付利润分配。9 评估参数 设基准收益率为 12%;基准投资利润率和投资本金净利润分别为 20%和 30%;基准静态回收期和动态回收期分别为 7 年和 10 年;中国建设银行对该项目所要求的借款偿还期不能超过 6 年。二、设计内容对该项目进行财务评价 1 建设投资 其建设投资情况如下所示年数12金额(万元)20003700总数5700(其中第一年 2000 万元中 1000 万为自有资金,第第二年有 700 万元为自有资金) 2 建设投资还贷计划与利息计算表:序号项目合计12345678910111213141建 设银 行贷款40001000300...
