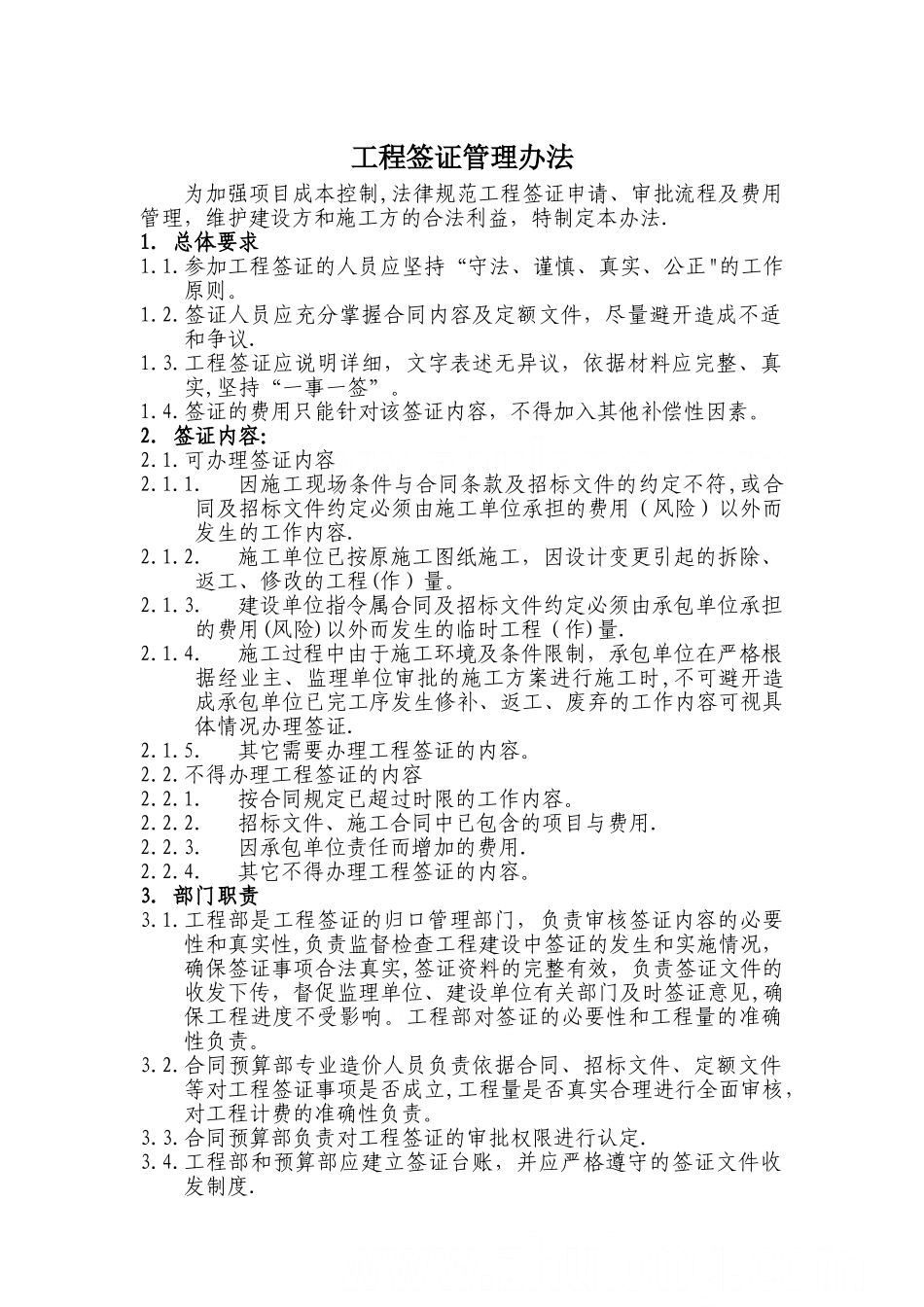

工程签证管理办法为加强项目成本控制,法律规范工程签证申请、审批流程及费用管理,维护建设方和施工方的合法利益,特制定本办法
参加工程签证的人员应坚持“守法、谨慎、真实、公正"的工作原则
签证人员应充分掌握合同内容及定额文件,尽量避开造成不适和争议
工程签证应说明详细,文字表述无异议,依据材料应完整、真实,坚持“一事一签”

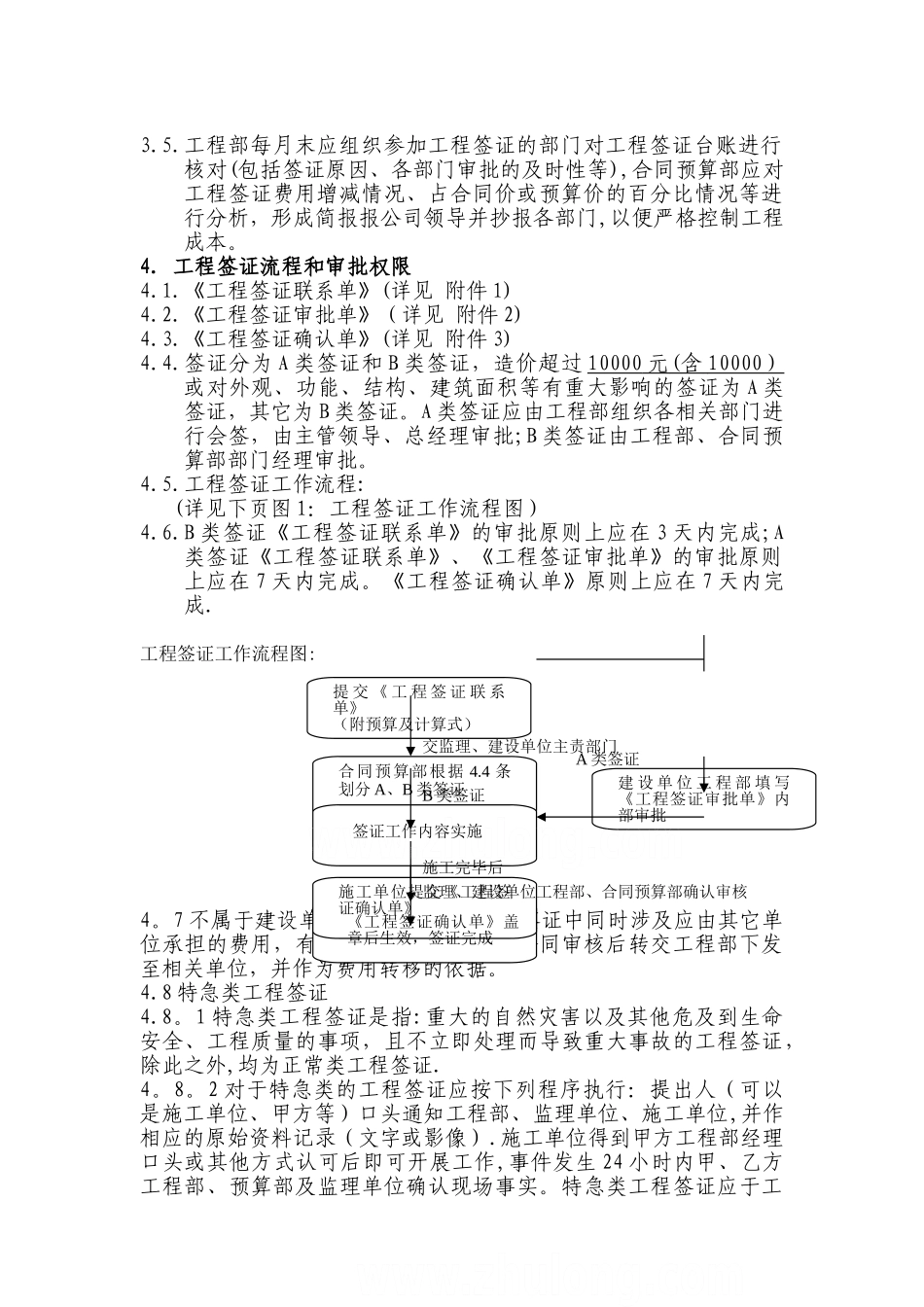

签证的费用只能针对该签证内容,不得加入其他补偿性因素
签证内容:2
可办理签证内容2
因施工现场条件与合同条款及招标文件的约定不符,或合同及招标文件约定必须由施工单位承担的费用(风险)以外而发生的工作内容
施工单位已按原施工图纸施工,因设计变更引起的拆除、返工、修改的工程(作)量
建设单位指令属合同及招标文件约定必须由承包单位承担的费用(风险)以外而发生的临时工程(作)量
施工过程中由于施工环境及条件限制,承包单位在严格根据经业主、监理单位审批的施工方案进行施工时,不可避开造成承包单位已完工序发生修补、返工、废弃的工作内容可视具体情况办理签证
其它需要办理工程签证的内容
不得办理工程签证的内容2
按合同规定已超过时限的工作内容
招标文件、施工合同中已包含的项目与费用
因承包单位责任而增加的费用
其它不得办理工程签证的内容
工程部是工程签证的归口管理部门,负责审核签证内容的必要性和真实性,负责监督检查工程建设中签证的发生和实施情况,确保签证事项合法真实,签证资料的完整有效,负责签证文件的收发下传,督促监理单位、建设单位有关部门及时签证意见,确保工程进度不受影响
工程部对签证的必要性和工程量的准确性负责
合同预算部专业造价人员负责依据合同、招标文件、定额文件等对工程签证事
