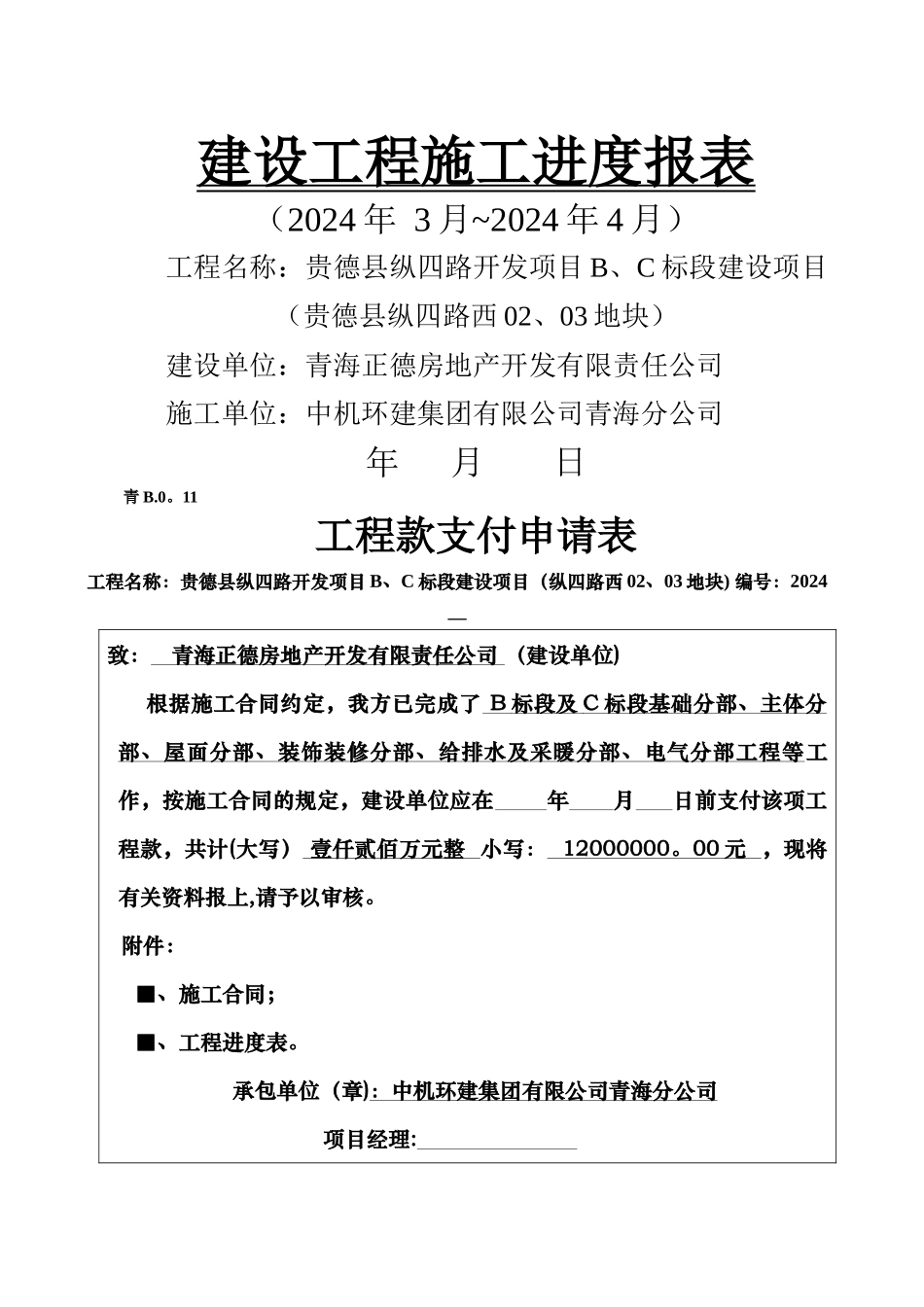

建设工程施工进度报表(2024 年 3 月~2024 年 4 月)工程名称:贵德县纵四路开发项目 B、C 标段建设项目(贵德县纵四路西 02、03 地块)建设单位:青海正德房地产开发有限责任公司施工单位:中机环建集团有限公司青海分公司年 月 日青 B
11工程款支付申请表工程名称:贵德县纵四路开发项目 B、C 标段建设项目(纵四路西 02、03 地块) 编号:2024—致: 青海正德房地产开发有限责任公司 (建设单位) 根据施工合同约定,我方已完成了 B 标段及 C 标段基础分部、主体分 部、屋面分部、装饰装修分部、给排水及采暖分部、电气分部工程等工作,按施工合同的规定,建设单位应在 年 月 日前支付该项工程款,共计(大写) 壹仟贰佰万元整 小写: 12000000
00 元 ,现将有关资料报上,请予以审核
附件: ■、施工合同; ■、工程进度表

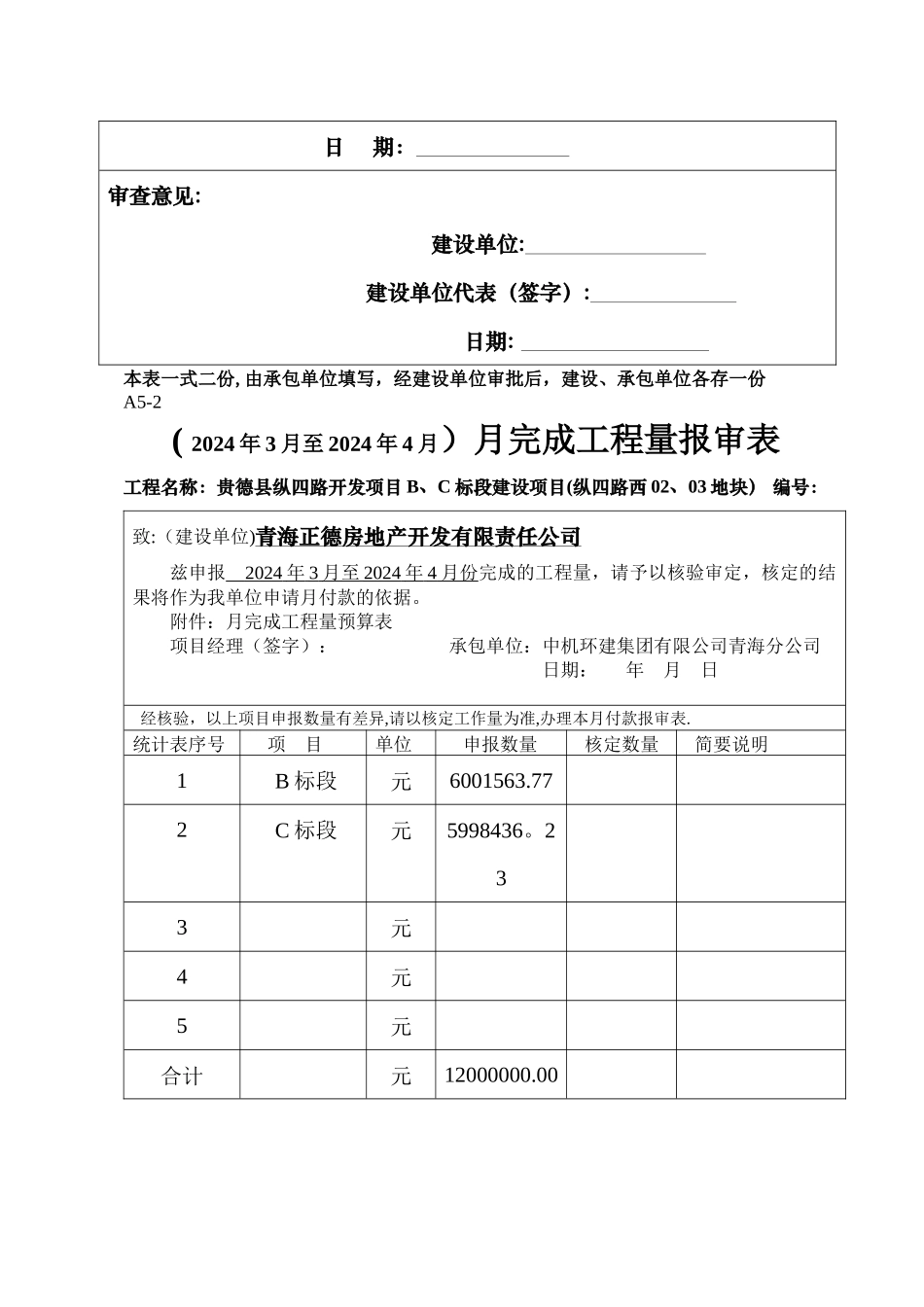

承包单位(章):中机环建集团有限公司青海分公司 项目经理: 日 期: 审查意见:建设单位: 建设单位代表(签字): 日期: 本表一式二份,由承包单位填写,经建设单位审批后,建设、承包单位各存一份A5-2( 2024 年 3 月至 2024 年 4 月)月完成工程量报审表工程名称:贵德县纵四路开发项目 B、C 标段建设项目(纵四路西 02、03 地块) 编号:致:(建设单位)青海正德房地产开发有限责任公司兹申报 2024 年 3 月至 2024 年 4 月份 完成的工程量,请予以核验审定,核定的结果将作为我单位申请月付款的依据
附件:月完成工程量预算表项目经理(签字): 承包单位:中机环建集团有限公司青海分公司日期: 年 月 日 经核验,以上项目申报数量有差异,请以核定工作量为准,办理本月付款报审表
统计表序号项 目单位申报数量核定数量简要说明1 B 标段元6001563

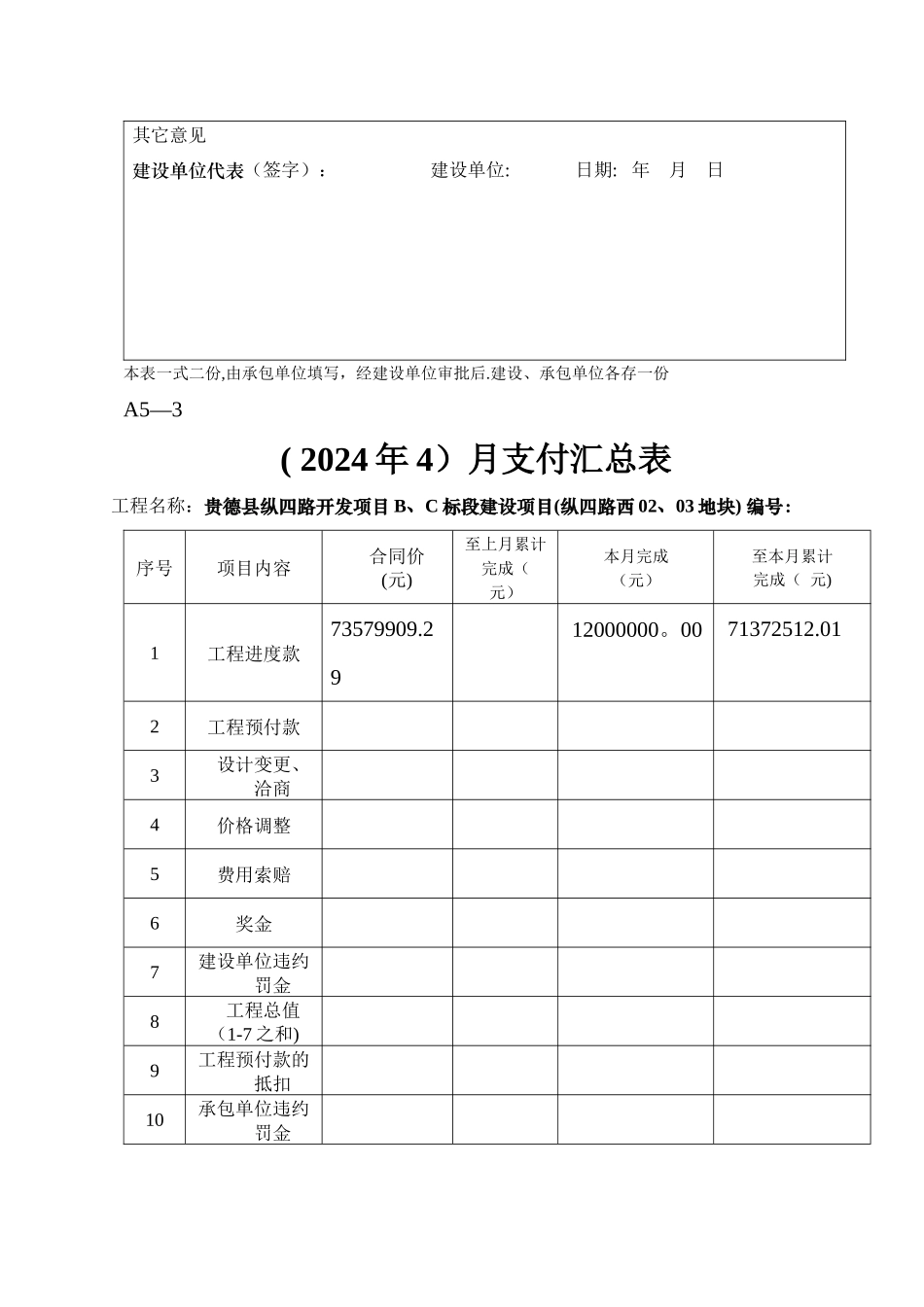

77 2 C 标段 元5998436
