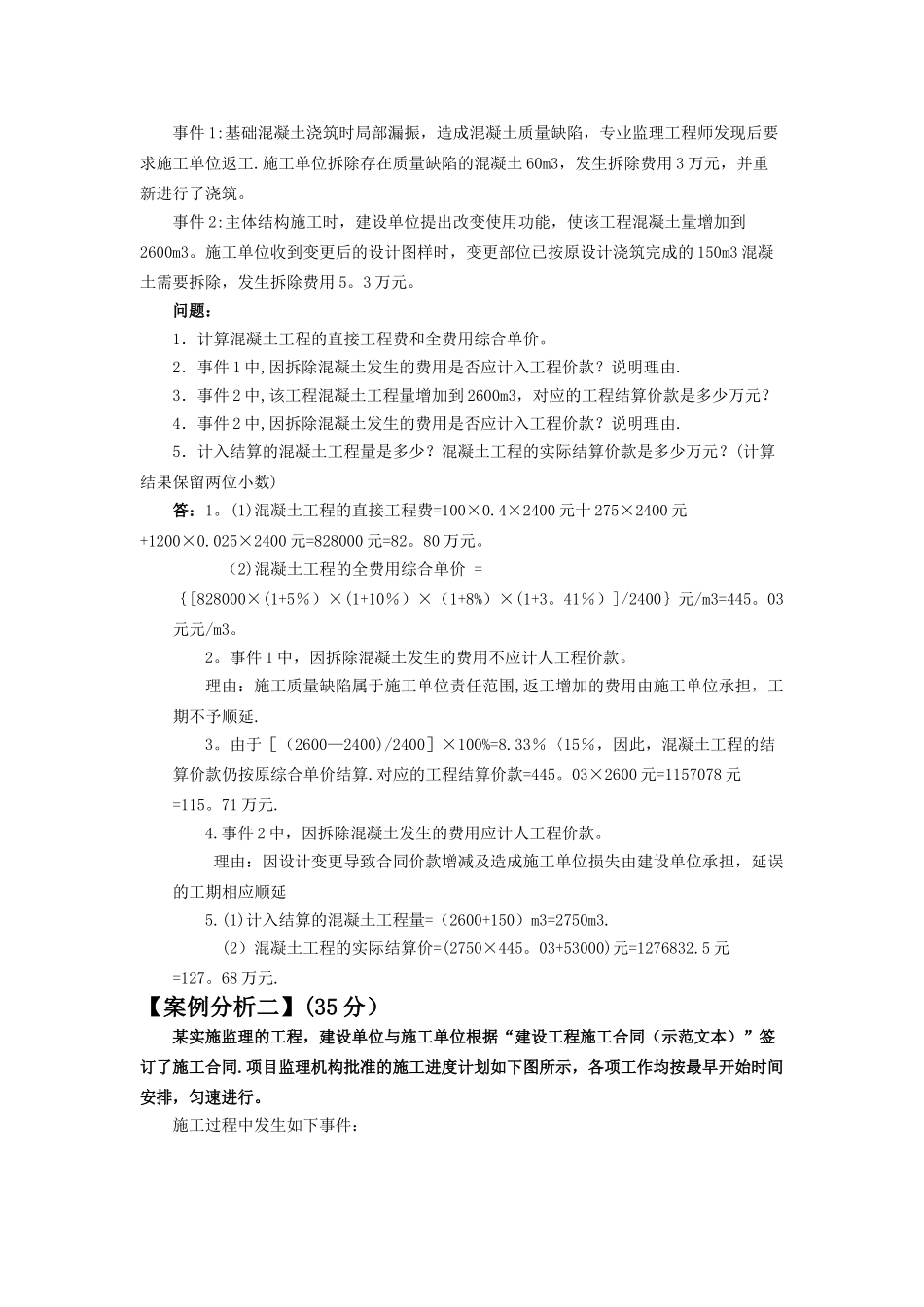

江苏开放大学形成性考核作业三学号 2024090500007姓名课 程 代 码 020241课 程 名 称 建设工程监理案例分析评 阅 老 师第次任务共次任务任务内容:作答结果:完成日期:得分:评阅时间:评阅老师:建设工程监理案例分析形成性考核作业三本课程形考作业为案例分析题,要求分析合理,结论正确;有计算要求的,应简要写出计算过程。【案例分析一】某实施监理的工程,招标文件中工程量清单标明的混凝土工程量为 2400m3,投标文件综合单价分析表显示:人工单价 100 元/工日,人工消耗量 0。40 工 H/m3;材料费单价 275元/m3;机械台班单价 1200 元/台班,机械台班消耗量 0.025 台班/m3.采纳以直接费为计算基础的综合单价法进行订价,其中,措施费为直接工程费的 5%,间接费费率为 10%,利润率为8%,综合计税系数为 3.41%.施工合同约定,实际工程量超过清单工程量 15%时,混凝土全费用综合单价调整为 420 元/m3.施工过程中发生以下事件:事件 1:基础混凝土浇筑时局部漏振,造成混凝土质量缺陷,专业监理工程师发现后要求施工单位返工.施工单位拆除存在质量缺陷的混凝土 60m3,发生拆除费用 3 万元,并重新进行了浇筑。事件 2:主体结构施工时,建设单位提出改变使用功能,使该工程混凝土量增加到2600m3。施工单位收到变更后的设计图样时,变更部位已按原设计浇筑完成的 150m3 混凝土需要拆除,发生拆除费用 5。3 万元。问题:1.计算混凝土工程的直接工程费和全费用综合单价。2.事件 1 中,因拆除混凝土发生的费用是否应计入工程价款?说明理由.3.事件 2 中,该工程混凝土工程量增加到 2600m3,对应的工程结算价款是多少万元?4.事件 2 中,因拆除混凝土发生的费用是否应计入工程价款?说明理由.5.计入结算的混凝土工程量是多少?混凝土工程的实际结算价款是多少万元?(计算结果保留两位小数)答:1。(1)混凝土工程的直接工程费=100×0.4×2400 元十 275×2400 元+1200×0.025×2400 元=828000 元=82。80 万元。 (2)混凝土工程的全费用综合单价 ={[828000×(1+5%)×(1+10%)×(1+8%)×(1+3。41%)]/2400}元/m3=445。03元元/m3。 2。事件 1 中,因拆除混凝土发生的费用不应计人工程价款。理由:施工质量缺陷属于施工单位责任范围,返工增加的费用由施工单位承担,工期不予顺延. 3。由于[(2600—2400)/2400]×100%=8.33%〈15%,因此,混凝土工程的结算价款仍按原综合单价结算.对应的工程结算...
