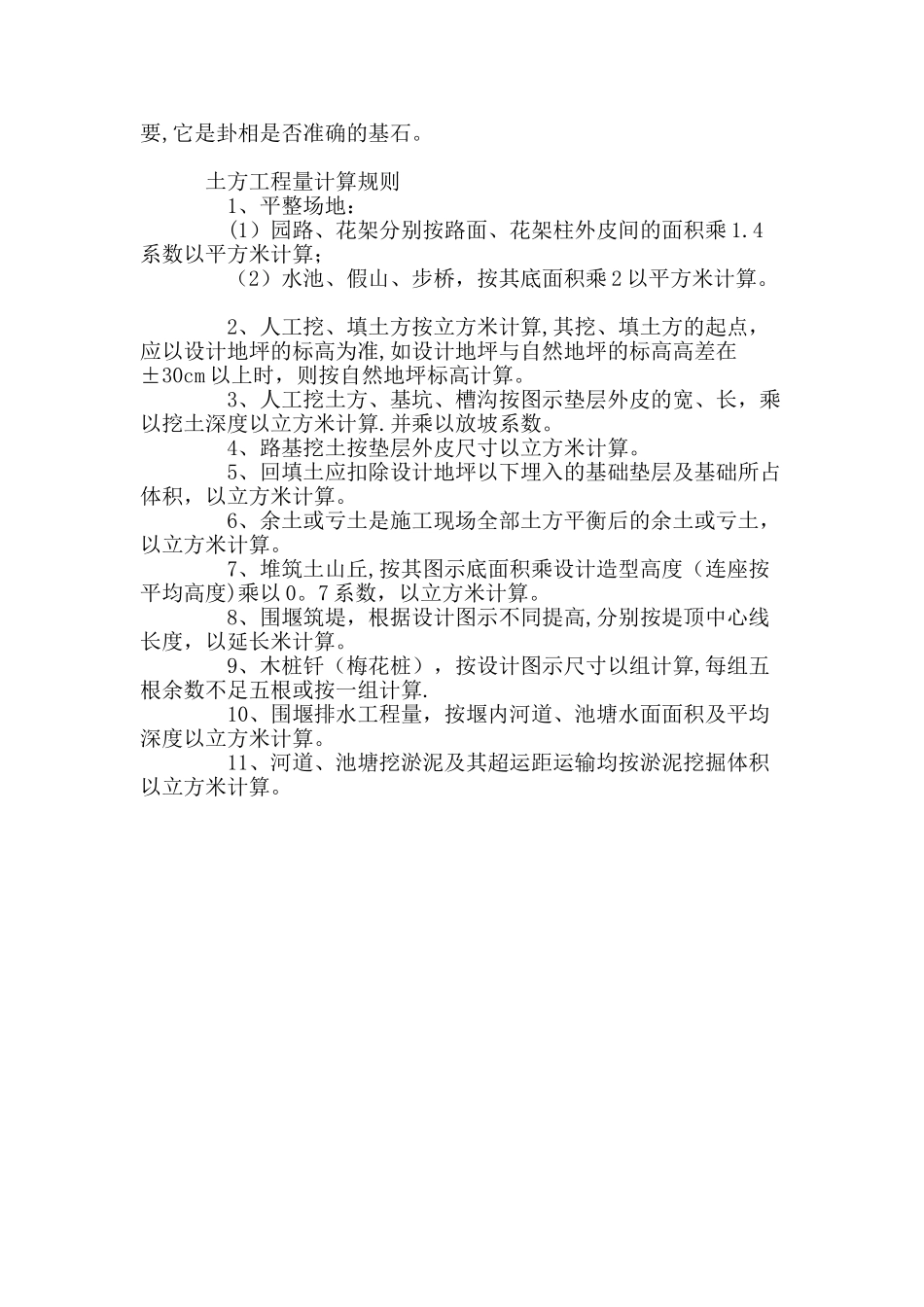

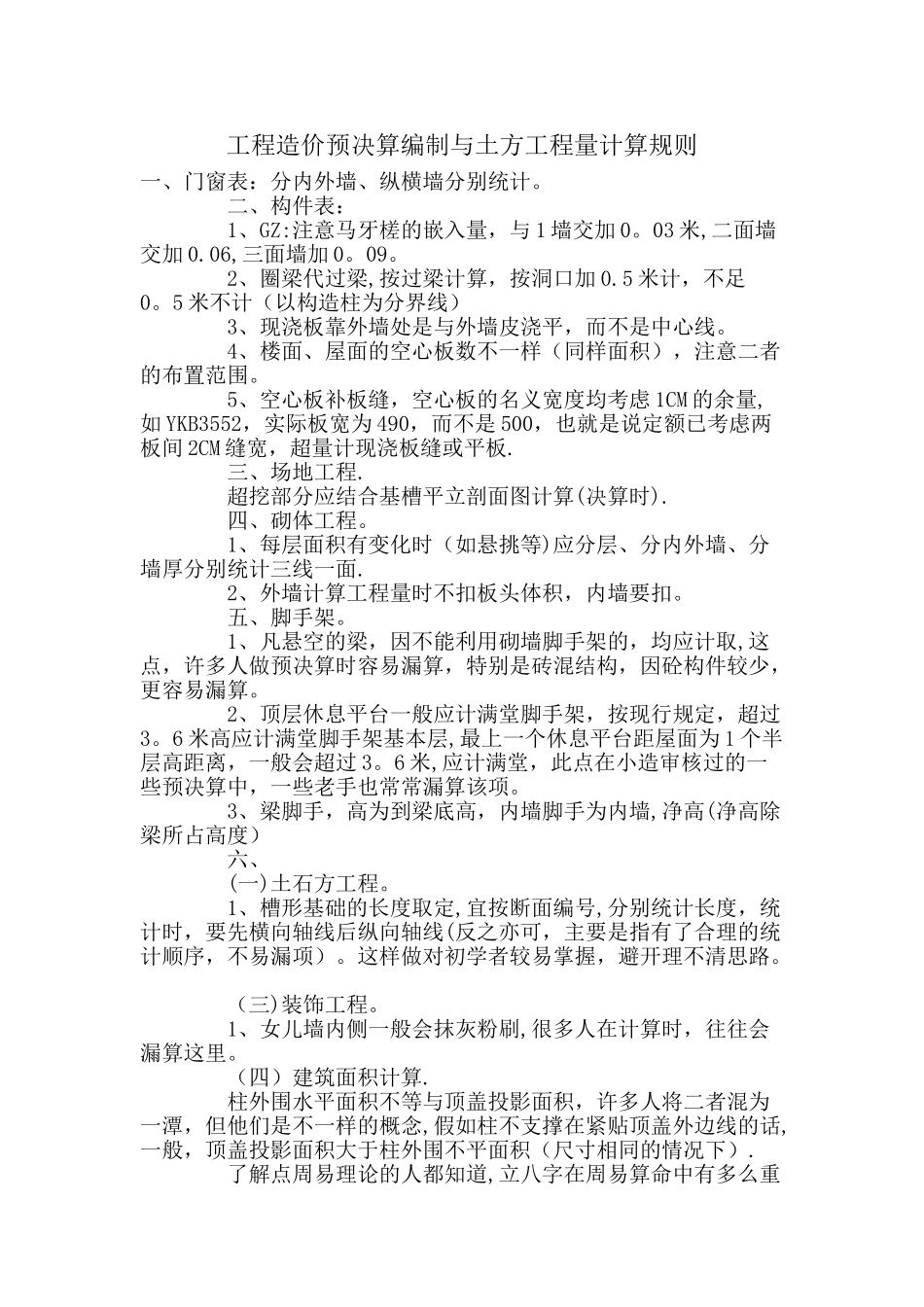

工程造价预决算编制与土方工程量计算规则一、门窗表:分内外墙、纵横墙分别统计。 二、构件表: 1、GZ:注意马牙槎的嵌入量,与 1 墙交加 0。03 米,二面墙交加 0.06,三面墙加 0。09。 2、圈梁代过梁,按过梁计算,按洞口加 0.5 米计,不足0。5 米不计(以构造柱为分界线) 3、现浇板靠外墙处是与外墙皮浇平,而不是中心线。 4、楼面、屋面的空心板数不一样(同样面积),注意二者的布置范围。 5、空心板补板缝,空心板的名义宽度均考虑 1CM 的余量,如 YKB3552,实际板宽为 490,而不是 500,也就是说定额已考虑两板间 2CM 缝宽,超量计现浇板缝或平板. 三、场地工程. 超挖部分应结合基槽平立剖面图计算(决算时). 四、砌体工程。 1、每层面积有变化时(如悬挑等)应分层、分内外墙、分墙厚分别统计三线一面. 2、外墙计算工程量时不扣板头体积,内墙要扣。 五、脚手架。 1、凡悬空的梁,因不能利用砌墙脚手架的,均应计取,这点,许多人做预决算时容易漏算,特别是砖混结构,因砼构件较少,更容易漏算。 2、顶层休息平台一般应计满堂脚手架,按现行规定,超过3。6 米高应计满堂脚手架基本层,最上一个休息平台距屋面为 1 个半层高距离,一般会超过 3。6 米,应计满堂,此点在小造审核过的一些预决算中,一些老手也常常漏算该项。 3、梁脚手,高为到梁底高,内墙脚手为内墙,净高(净高除梁所占高度) 六、 (一)土石方工程。 1、槽形基础的长度取定,宜按断面编号,分别统计长度,统计时,要先横向轴线后纵向轴线(反之亦可,主要是指有了合理的统计顺序,不易漏项)。这样做对初学者较易掌握,避开理不清思路。 (三)装饰工程。 1、女儿墙内侧一般会抹灰粉刷,很多人在计算时,往往会漏算这里。 (四)建筑面积计算. 柱外围水平面积不等与顶盖投影面积,许多人将二者混为一潭,但他们是不一样的概念,假如柱不支撑在紧贴顶盖外边线的话,一般,顶盖投影面积大于柱外围不平面积(尺寸相同的情况下). 了解点周易理论的人都知道,立八字在周易算命中有多么重要,它是卦相是否准确的基石。 土方工程量计算规则 1、平整场地: (1)园路、花架分别按路面、花架柱外皮间的面积乘 1.4系数以平方米计算; (2)水池、假山、步桥,按其底面积乘 2 以平方米计算。 2、人工挖、填土方按立方米计算,其挖、填土方的起点,应以设计地坪的标高为准,如设计地坪与自然地坪的标高高差在±30cm 以上时,则按自然地坪标高计算。 3...
