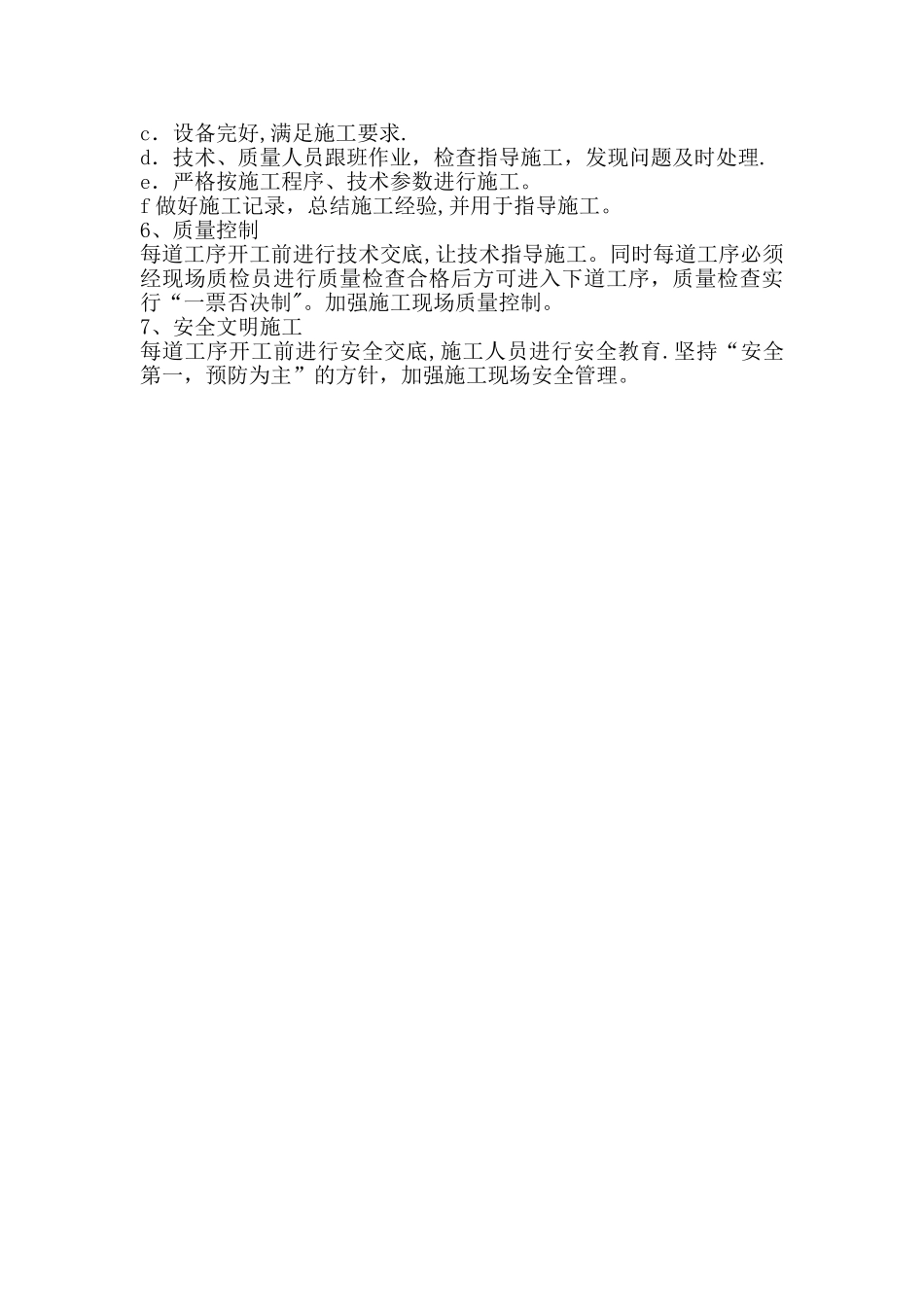

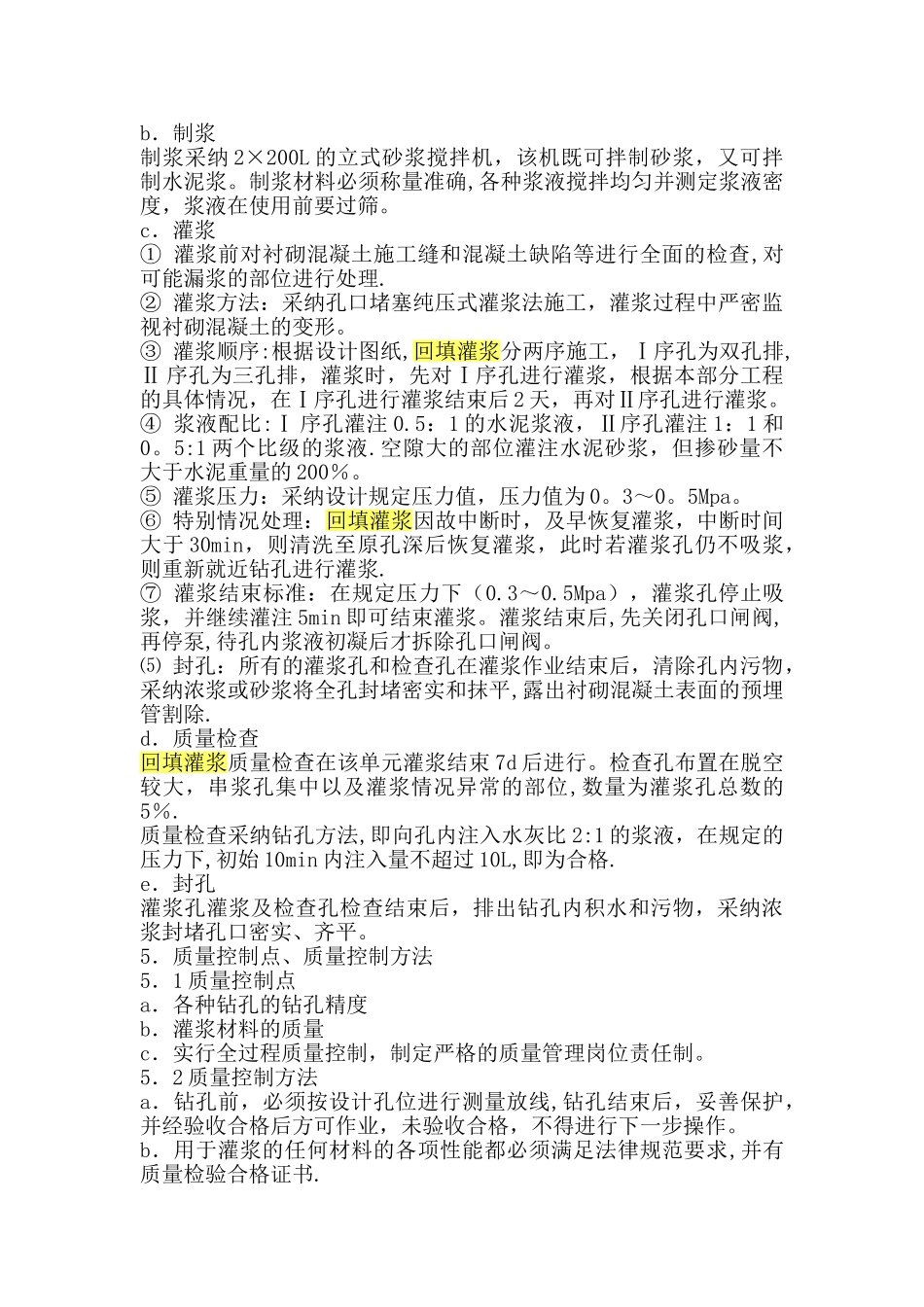

引水隧洞回填灌浆施工方案1、工程概况引水遂洞位于水库左岸,从挡水坝上游横穿左坝肩山体,至下游水电站压力钢管进口,引水遂洞位于微风化岩层和弱风化岩层之中,无大断层通过,引水遂洞由进水明渠段、进口拦污段、闸门竖井段、渐变段、洞身段、钢管衬砌段等部分组成
引水隧洞内系统灌浆工程目前主要集中在隧洞 K0+005~K0+302 段
2、施工布置2.1 风、水、电系统风、水、电均由已形成的风、水、电系统就近供给,其中施工用水由出口搅拌站接自来水管接入施工面使用
2.2 现场布置浆液搅拌机、灌浆泵等布置在洞内距灌浆区域不大于 60 米的地方,随灌浆进度适时搬移
制浆系统安放高速制浆机一台、0
5m3 搅拌桶一台
输浆管采纳直径 50 软管连接到各用浆点
制浆材料采纳重量法称量,水泥采纳 32
5Mpa 的“海岛”牌水泥
2.3 灌浆平台利用钢管、钢模搭设简易平台,在平台上进行灌浆施工
2.4 材料运输水泥等施工材料采纳 3.5t 自卸汽车运输,人工搬运至灌浆区域的灌浆平台上
3、灌浆材料3.1 水泥水泥采纳 32
5Mpa 的“海岛”牌普通硅酸盐水泥
水泥必须新奇,受潮、结块及出厂期超过三个月的水泥不得用于工程中
3.2 水灌浆用水应符合拌制水工砼用水的要求,不含油污、淤泥等杂质,PH值及物质含量等符合规定要求,拌浆水的温度不得高于 40
3.3 掺合料在水泥浆液中掺入砂等掺合料时,掺合料的质量必须符合规定要求,掺入量通过试验确定
4、回填灌浆回填灌浆在砼强度达到 70%设计强度后进行,分段分序施工,区段长度为 10m,分两序施工
4.1 施工参数a.回填灌浆孔孔径 48mm,孔深为穿过砼后进入岩石 10cm
b.回填灌浆压力按施工图纸要求
c.Ⅰ序孔灌注 0
5:1 的水泥浆液,Ⅱ序孔灌注 1:1 和 0
5:1 两个比级的浆液
空隙大的部位灌注水泥砂浆,但掺砂量不大于水泥重量的
