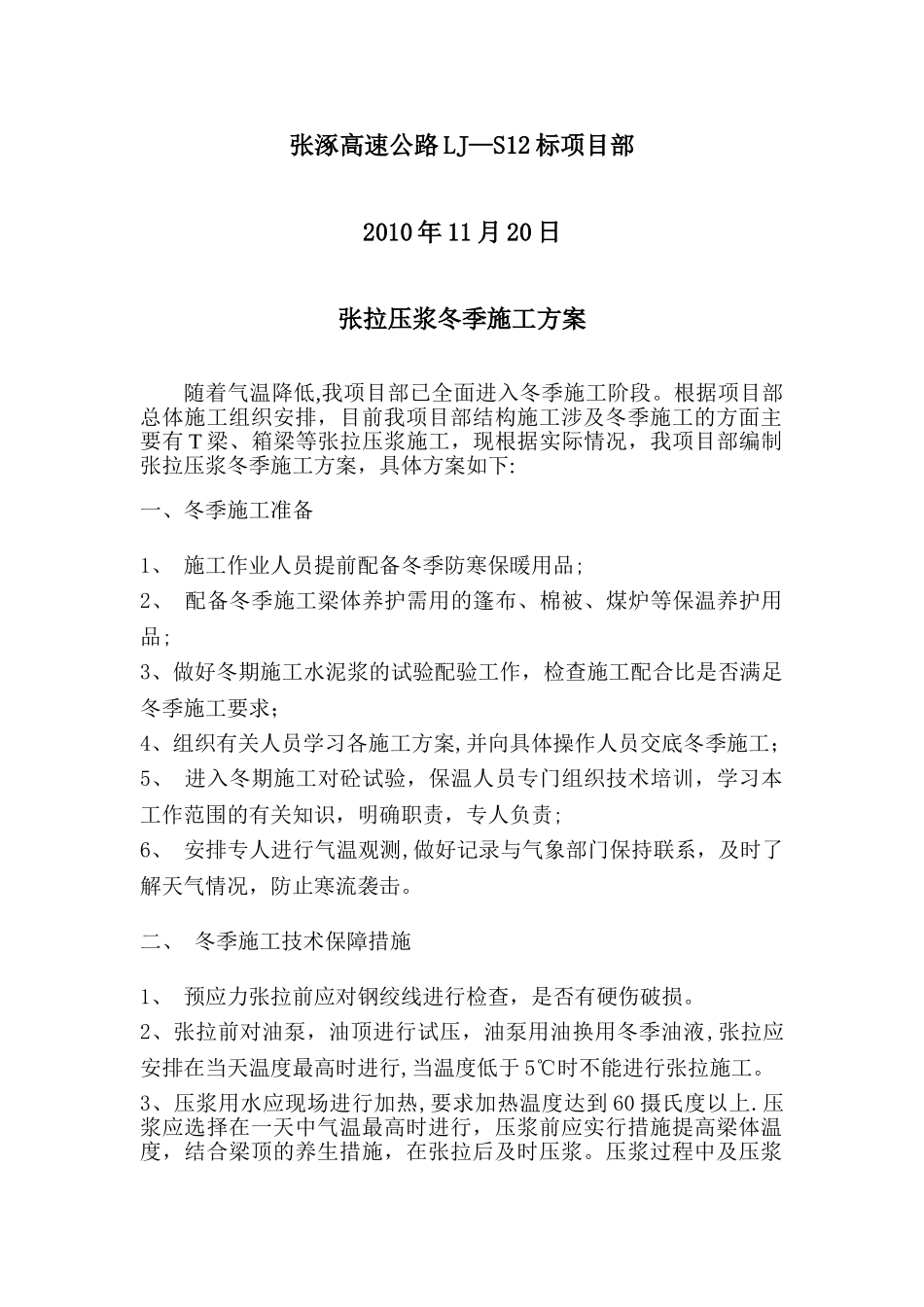

张涿高速公路 LJ—S12 标张拉压浆冬季施工方案张涿高速公路 LJ—S12 标项目部2010 年 11 月 20 日张拉压浆冬季施工方案随着气温降低,我项目部已全面进入冬季施工阶段
根据项目部总体施工组织安排,目前我项目部结构施工涉及冬季施工的方面主要有 T 梁、箱梁等张拉压浆施工,现根据实际情况,我项目部编制张拉压浆冬季施工方案,具体方案如下:一、冬季施工准备1、 施工作业人员提前配备冬季防寒保暖用品;2、 配备冬季施工梁体养护需用的篷布、棉被、煤炉等保温养护用品;3、做好冬期施工水泥浆的试验配验工作,检查施工配合比是否满足冬季施工要求;4、组织有关人员学习各施工方案,并向具体操作人员交底冬季施工;5、 进入冬期施工对砼试验,保温人员专门组织技术培训,学习本工作范围的有关知识,明确职责,专人负责;6、 安排专人进行气温观测,做好记录与气象部门保持联系,及时了解天气情况,防止寒流袭击
二、 冬季施工技术保障措施1、 预应力张拉前应对钢绞线进行检查,是否有硬伤破损
2、张拉前对油泵,油顶进行试压,油泵用油换用冬季油液,张拉应安排在当天温度最高时进行,当温度低于 5℃时不能进行张拉施工
3、压浆用水应现场进行加热,要求加热温度达到 60 摄氏度以上
压浆应选择在一天中气温最高时进行,压浆前应实行措施提高梁体温度,结合梁顶的养生措施,在张拉后及时压浆

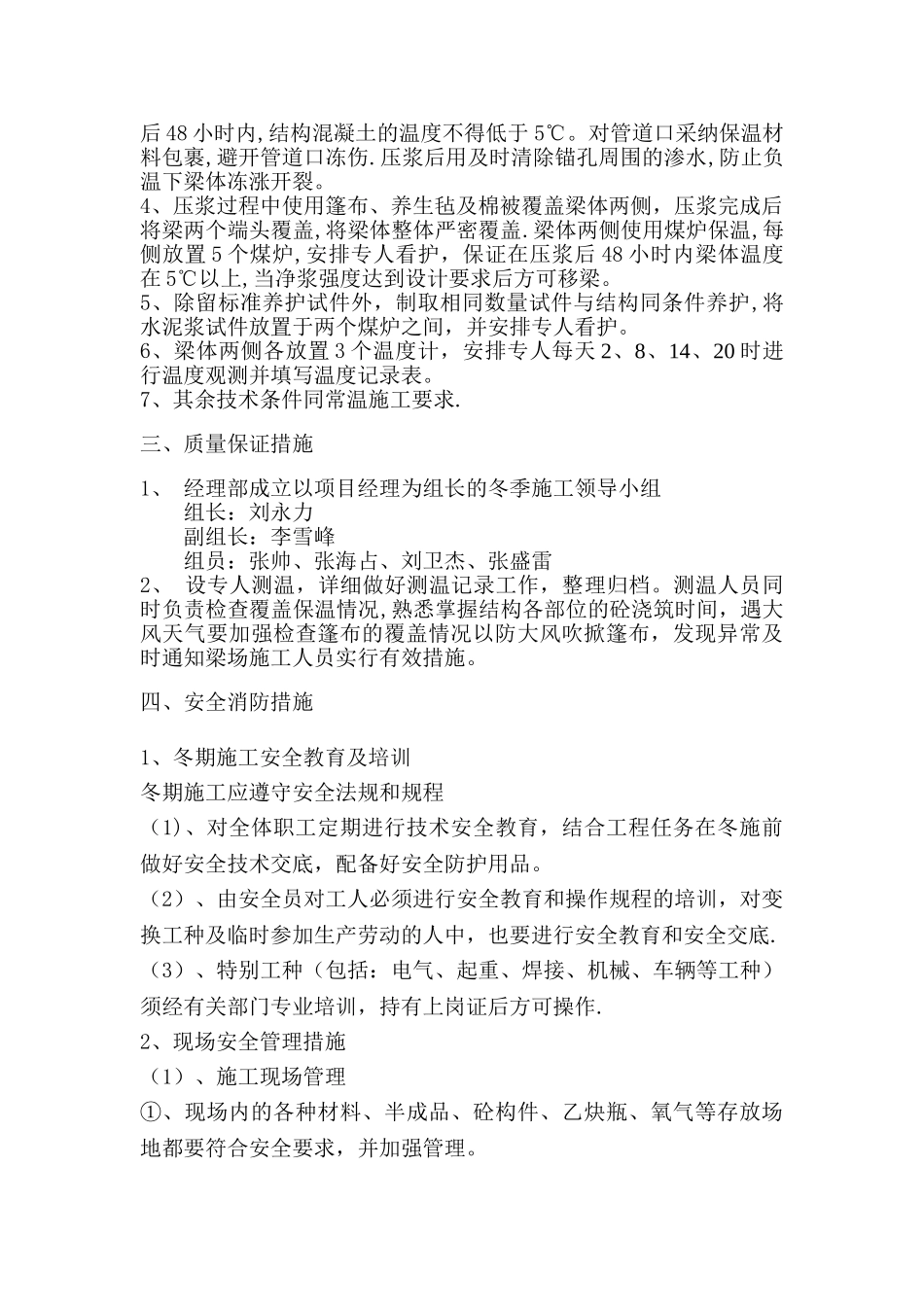

压浆过程中及压浆后 48 小时内,结构混凝土的温度不得低于 5℃
对管道口采纳保温材料包裹,避开管道口冻伤
压浆后用及时清除锚孔周围的渗水,防止负温下梁体冻涨开裂
4、压浆过程中使用篷布、养生毡及棉被覆盖梁体两侧,压浆完成后将梁两个端头覆盖,将梁体整体严密覆盖
梁体两侧使用煤炉保温,每侧放置 5 个煤炉,安排专人看护,保证在压浆后 48 小时内梁体温度在 5℃以上,当净浆强度达到设计要求后方可移梁
5、除留标准养护试件外,制取相同
