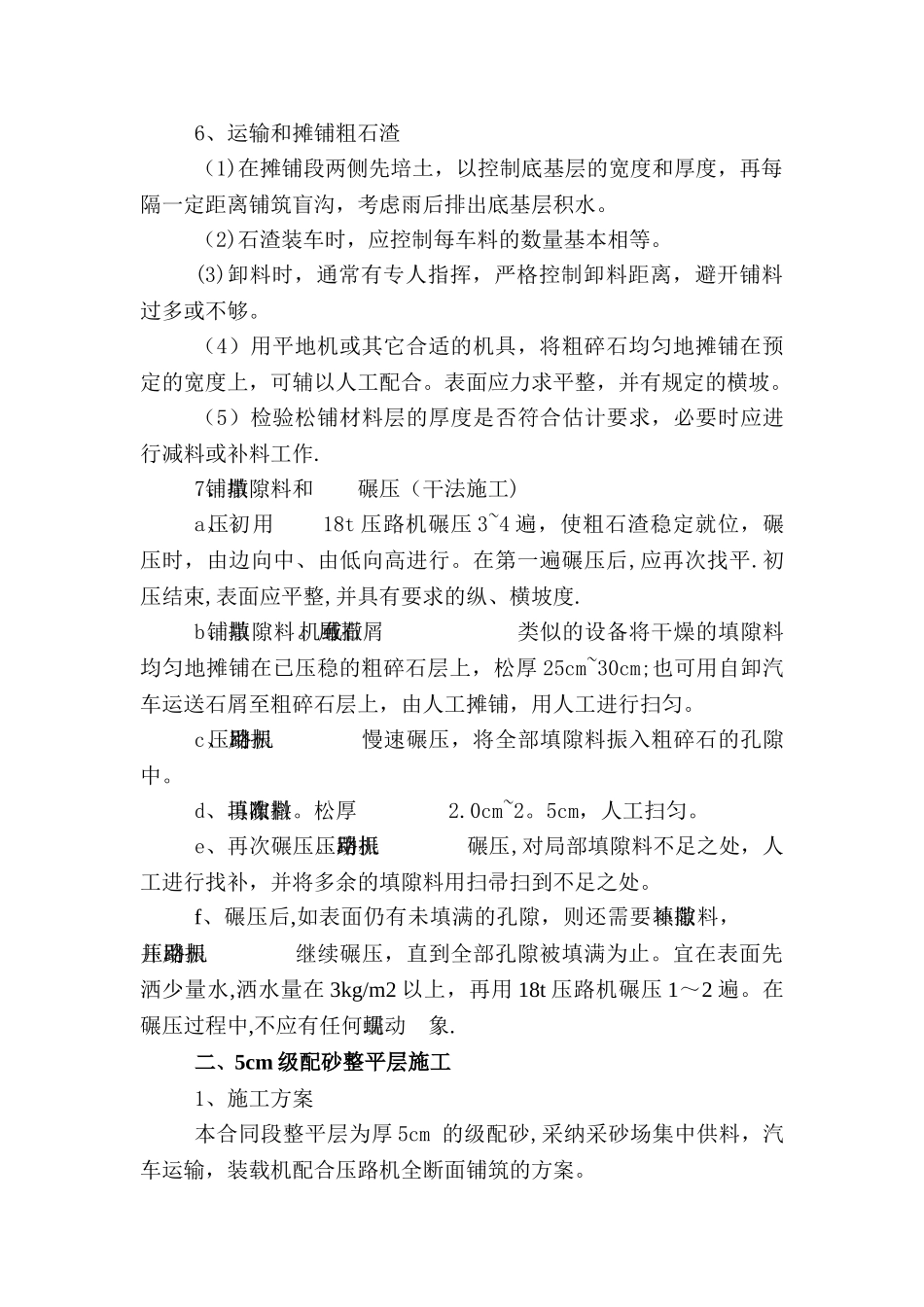

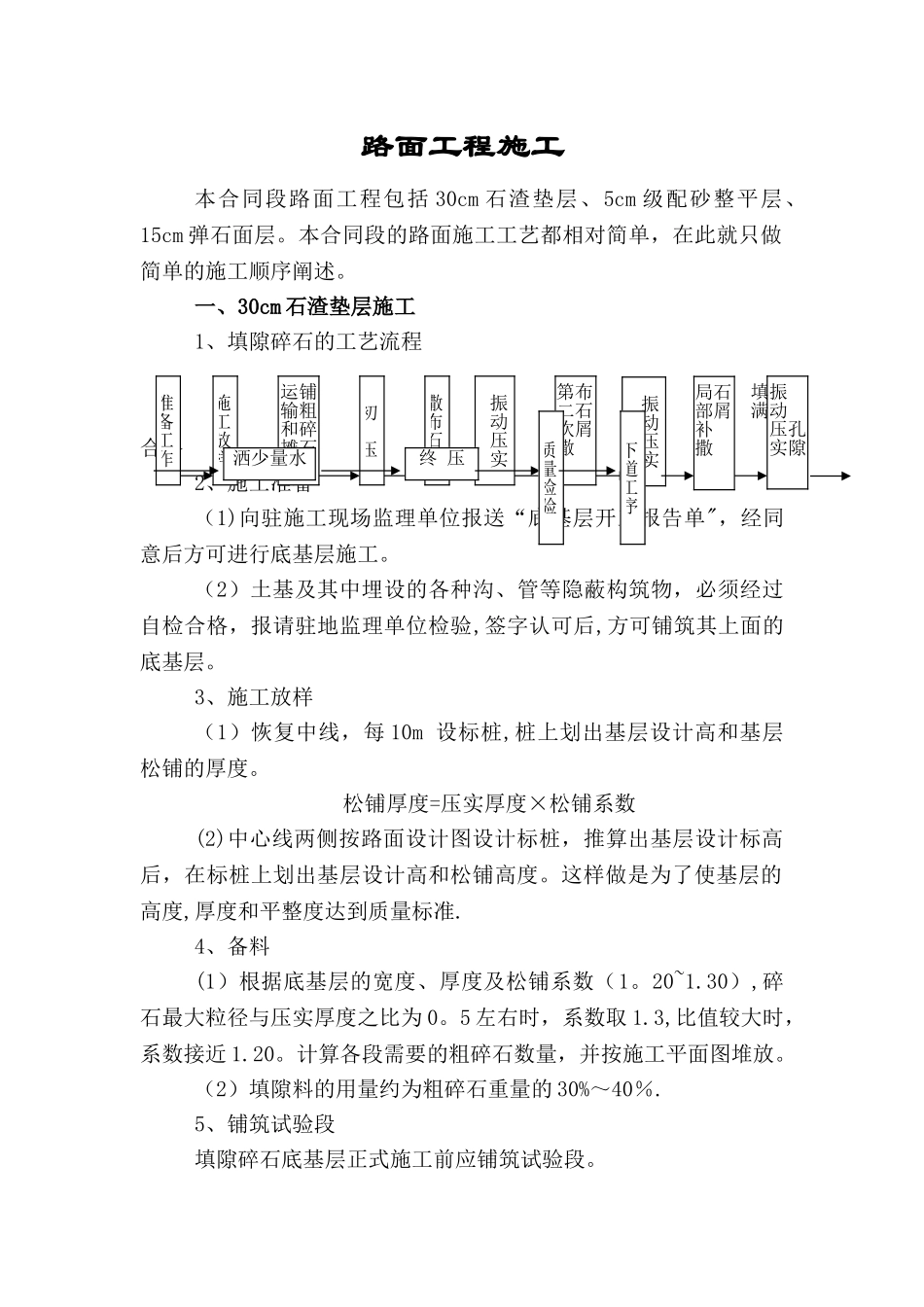

路面工程施工本合同段路面工程包括 30cm 石渣垫层、5cm 级配砂整平层、15cm 弹石面层。本合同段的路面施工工艺都相对简单,在此就只做简单的施工顺序阐述。一、30cm 石渣垫层施工1、填隙碎石的工艺流程合格2、施工准备(1)向驻施工现场监理单位报送“底基层开工报告单",经同意后方可进行底基层施工。(2)土基及其中埋设的各种沟、管等隐蔽构筑物,必须经过自检合格,报请驻地监理单位检验,签字认可后,方可铺筑其上面的底基层。3、施工放样(1)恢复中线,每 10m 设标桩,桩上划出基层设计高和基层松铺的厚度。松铺厚度=压实厚度×松铺系数(2)中心线两侧按路面设计图设计标桩,推算出基层设计标高后,在标桩上划出基层设计高和松铺高度。这样做是为了使基层的高度,厚度和平整度达到质量标准.4、备料(1)根据底基层的宽度、厚度及松铺系数(1。20~1.30),碎石最大粒径与压实厚度之比为 0。5 左右时,系数取 1.3,比值较大时,系数接近 1.20。计算各段需要的粗碎石数量,并按施工平面图堆放。(2)填隙料的用量约为粗碎石重量的 30%~40%.5、铺筑试验段填隙碎石底基层正式施工前应铺筑试验段。准备工作施工放样运铺输粗和碎摊石初 压撒布石屑第布二石次屑撒振动压实局石部屑补撒振填动满压孔实隙振动压实洒少量水终 压质量检验下道工序6、运输和摊铺粗石渣(1)在摊铺段两侧先培土,以控制底基层的宽度和厚度,再每隔一定距离铺筑盲沟,考虑雨后排出底基层积水。(2)石渣装车时,应控制每车料的数量基本相等。(3)卸料时,通常有专人指挥,严格控制卸料距离,避开铺料过多或不够。(4)用平地机或其它合适的机具,将粗碎石均匀地摊铺在预定的宽度上,可辅以人工配合。表面应力求平整,并有规定的横坡。(5)检验松铺材料层的厚度是否符合估计要求,必要时应进行减料或补料工作.7、撒铺填隙料和碾压(干法施工)a、初压。用18t 压路机碾压 3~4 遍,使粗石渣稳定就位,碾压时,由边向中、由低向高进行。在第一遍碾压后,应再次找平.初压结束,表面应平整,并具有要求的纵、横坡度.b、撒铺填隙料。用石屑撒布机或类似的设备将干燥的填隙料均匀地摊铺在已压稳的粗碎石层上,松厚 25cm~30cm;也可用自卸汽车运送石屑至粗碎石层上,由人工摊铺,用人工进行扫匀。c、用振动压路机慢速碾压,将全部填隙料振入粗碎石的孔隙中。d、再次撒布填隙料。松厚2.0cm~2。5cm,人工扫匀。e、再次碾压。用振动压路机碾压,对局部填隙料不足之处,人工进行找补,...
