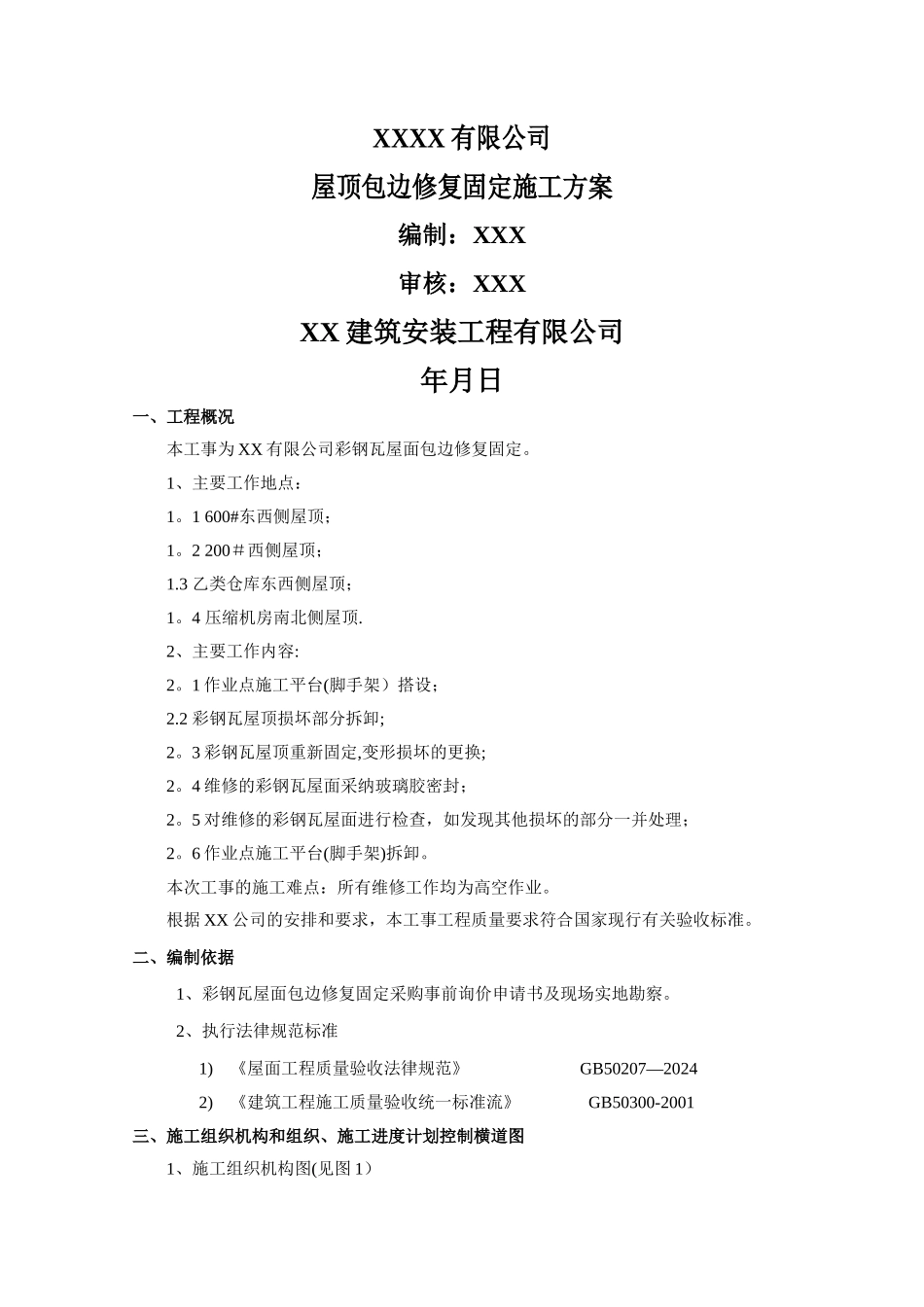

XXXX 有限公司屋顶包边修复固定施工方案编制:XXX审核:XXXXX 建筑安装工程有限公司年月日一、工程概况本工事为 XX 有限公司彩钢瓦屋面包边修复固定
1、主要工作地点:1
1 600#东西侧屋顶;1
2 200#西侧屋顶;1
3 乙类仓库东西侧屋顶;1
4 压缩机房南北侧屋顶
2、主要工作内容:2
1 作业点施工平台(脚手架)搭设;2
2 彩钢瓦屋顶损坏部分拆卸;2
3 彩钢瓦屋顶重新固定,变形损坏的更换;2
4 维修的彩钢瓦屋面采纳玻璃胶密封;2
5 对维修的彩钢瓦屋面进行检查,如发现其他损坏的部分一并处理;2
6 作业点施工平台(脚手架)拆卸
本次工事的施工难点:所有维修工作均为高空作业
根据 XX 公司的安排和要求,本工事工程质量要求符合国家现行有关验收标准
二、编制依据1、彩钢瓦屋面包边修复固定采购事前询价申请书及现场实地勘察

2、执行法律规范标准1)《屋面工程质量验收法律规范》 GB50207—20242)《建筑工程施工质量验收统一标准流》 GB50300-2001三、施工组织机构和组织、施工进度计划控制横道图1、施工组织机构图(见图 1)2、联系方式序号职务姓名联系电话1项目经理XXX2项目负责人XXX3
1 技术准备:针对本工程的要求,项目部配置本着精干、高效、平衡、协调、一专多能的原则
我公司将抽调一批施工经验丰富、技术过硬的项目管理人员全面负责本工程的施工管理工作,保质保量的完成施工任务
组织施工人员学习图纸、工艺和法律规范 ,明确施工安全、质量和技术要求,编制更换工艺方案和质量保证方案
2 物资准备:施工工器具、彩钢瓦包边料、彩钢平瓦、螺栓、铆钉及玻璃胶等
1 工器具准备:维护保养好各种施工必备工具和设备,并组织运入施工现场

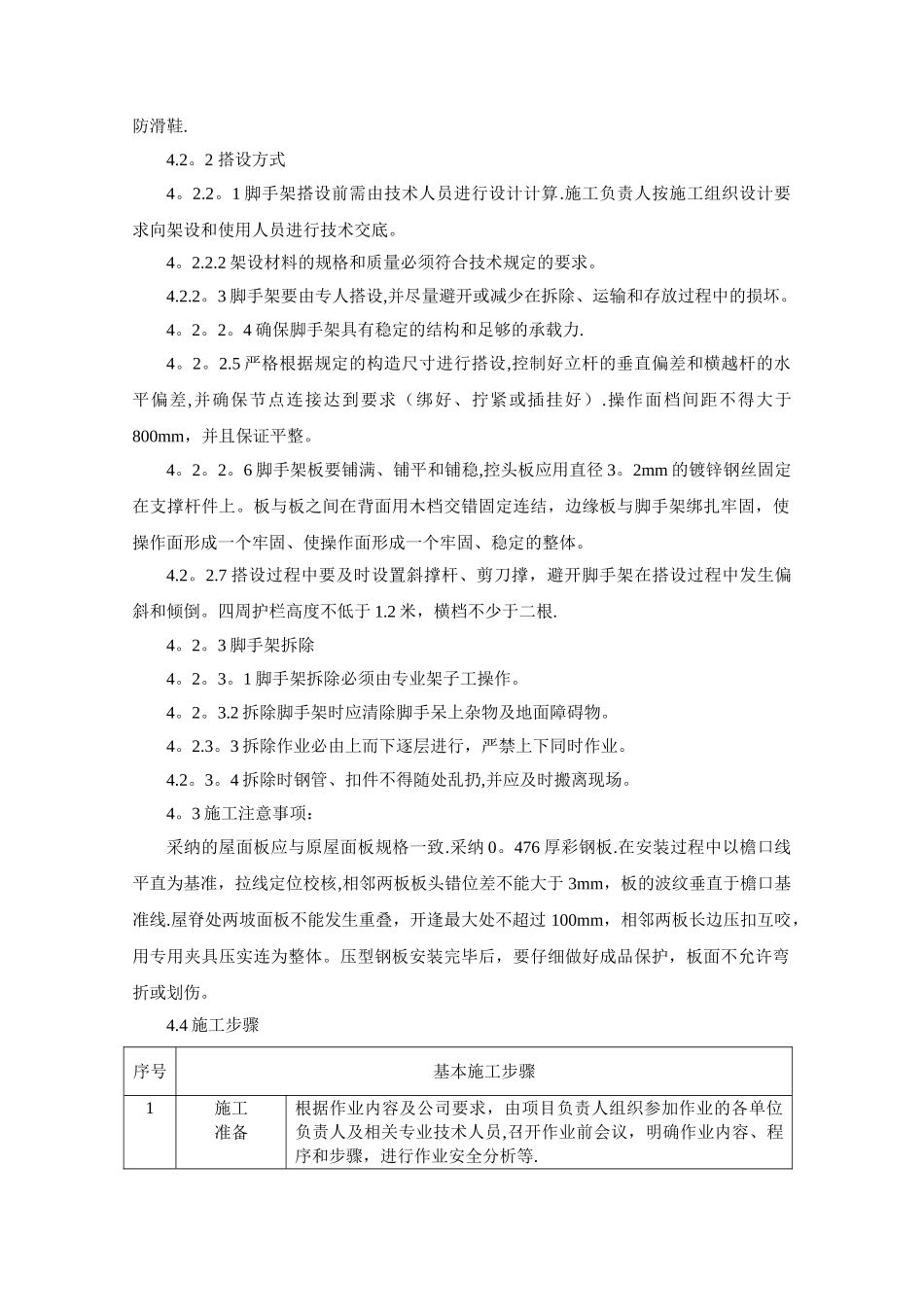

2 材料准备:根据设计要求采购施工材料,进场施工前组织质检人员进行外观检验
