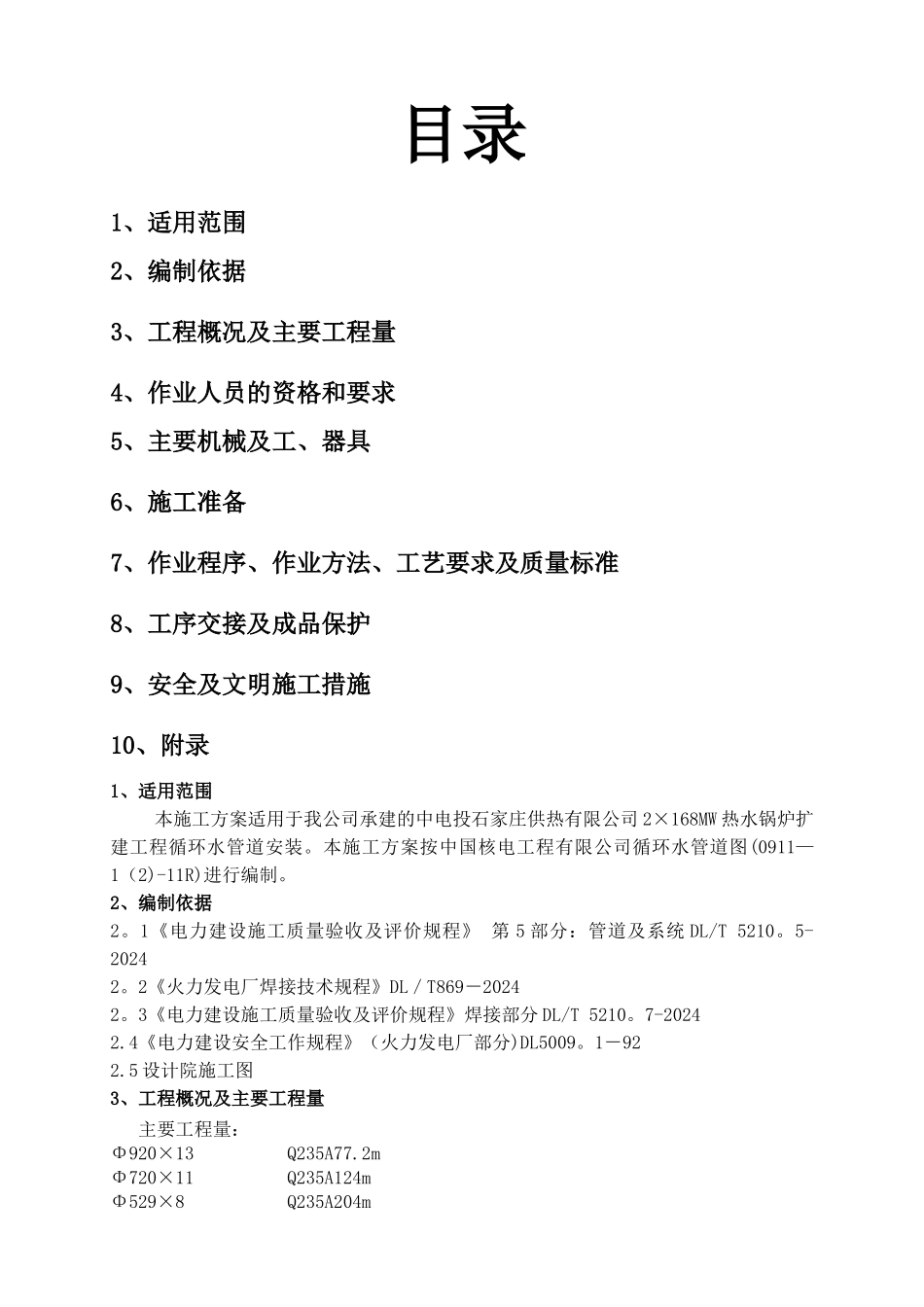

目录1、适用范围2、编制依据3、工程概况及主要工程量4、作业人员的资格和要求5、主要机械及工、器具6、施工准备7、作业程序、作业方法、工艺要求及质量标准8、工序交接及成品保护9、安全及文明施工措施10、附录1、适用范围本施工方案适用于我公司承建的中电投石家庄供热有限公司 2×168MW 热水锅炉扩建工程循环水管道安装
本施工方案按中国核电工程有限公司循环水管道图(0911—1(2)-11R)进行编制
2、编制依据2
1《电力建设施工质量验收及评价规程》 第 5 部分:管道及系统 DL/T 5210
5-20242
2《火力发电厂焊接技术规程》DL/T869-20242
3《电力建设施工质量验收及评价规程》焊接部分 DL/T 5210
7-20242
4《电力建设安全工作规程》(火力发电厂部分)DL5009
5 设计院施工图3、工程概况及主要工程量 主要工程量:Φ920×13 Q235A77

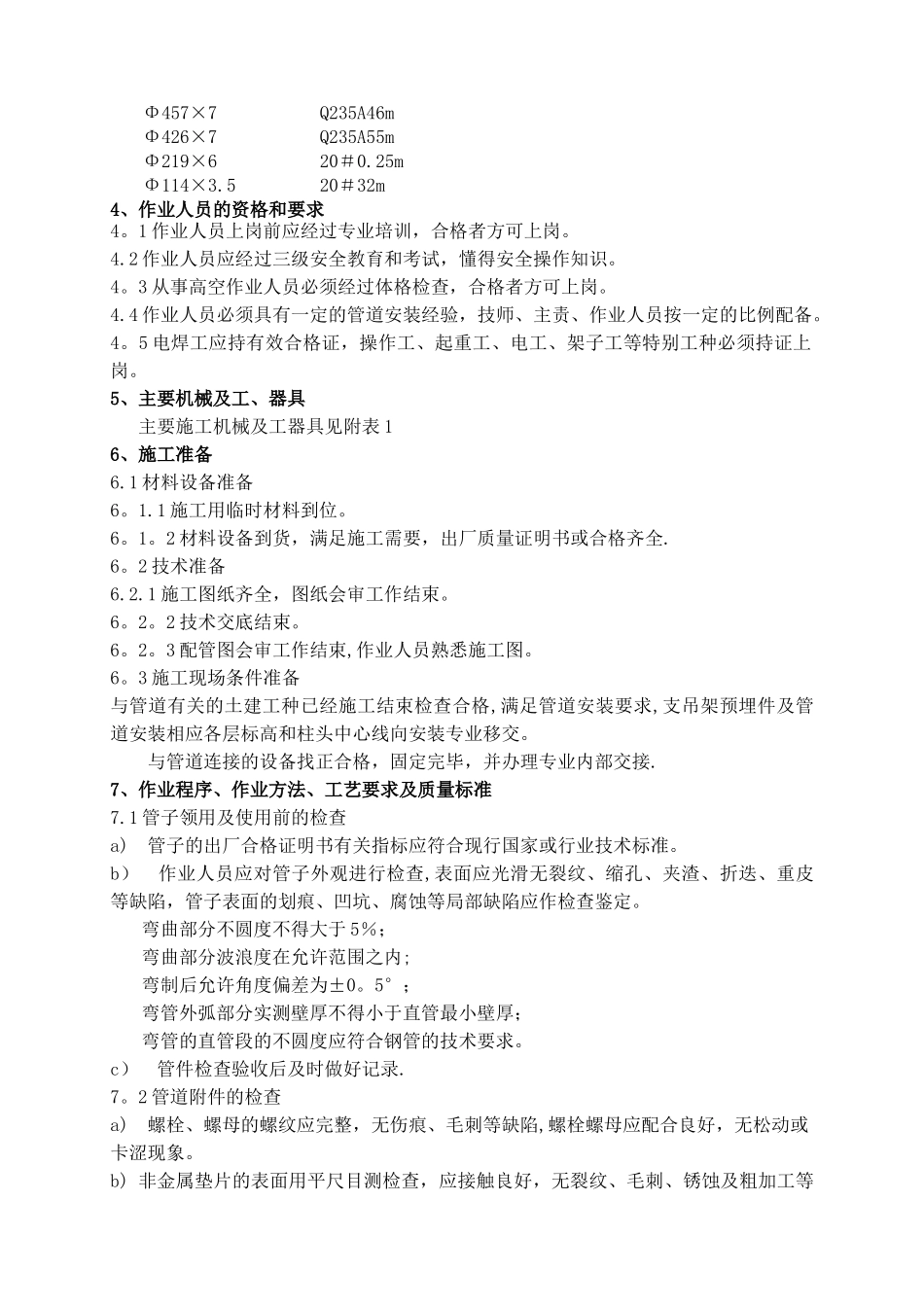

2mΦ720×11 Q235A124mΦ529×8 Q235A204mΦ457×7 Q235A46mΦ426×7 Q235A55mΦ219×6 20#0
25mΦ114×3
5 20#32m4、作业人员的资格和要求4
1 作业人员上岗前应经过专业培训,合格者方可上岗
2 作业人员应经过三级安全教育和考试,懂得安全操作知识
3 从事高空作业人员必须经过体格检查,合格者方可上岗
4 作业人员必须具有一定的管道安装经验,技师、主责、作业人员按一定的比例配备
5 电焊工应持有效合格证,操作工、起重工、电工、架子工等特别工种必须持证上岗
5、主要机械及工、器具 主要施工机械及工器具见附表 16、施工准备6
1 材料设备准备6
1 施工用临时材料到位
2 材料设备到货,满足施工需要,出厂质量证明书或合格齐全
2 技术准备6
1 施工图纸齐全,图纸会审工
