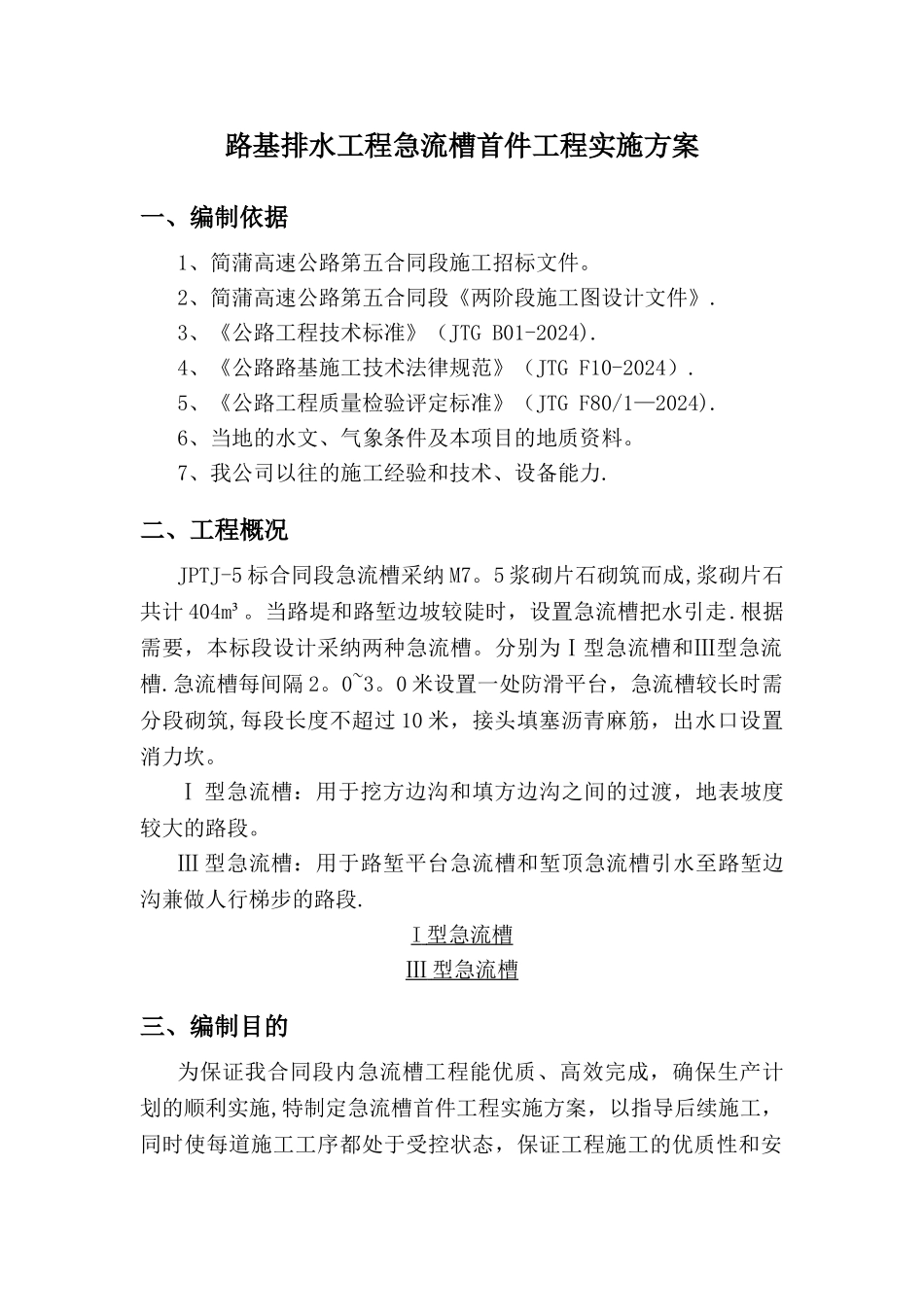

路基排水工程急流槽首件工程实施方案一、编制依据1、简蒲高速公路第五合同段施工招标文件
2、简蒲高速公路第五合同段《两阶段施工图设计文件》
3、《公路工程技术标准》(JTG B01-2024)
4、《公路路基施工技术法律规范》(JTG F10-2024)
5、《公路工程质量检验评定标准》(JTG F80/1—2024)
6、当地的水文、气象条件及本项目的地质资料
7、我公司以往的施工经验和技术、设备能力
二、工程概况JPTJ-5 标合同段急流槽采纳 M7
5 浆砌片石砌筑而成,浆砌片石共计 404m³
当路堤和路堑边坡较陡时,设置急流槽把水引走
根据需要,本标段设计采纳两种急流槽
分别为Ⅰ型急流槽和Ⅲ型急流槽
急流槽每间隔 2
0 米设置一处防滑平台,急流槽较长时需分段砌筑,每段长度不超过 10 米,接头填塞沥青麻筋,出水口设置消力坎
Ⅰ 型急流槽:用于挖方边沟和填方边沟之间的过渡,地表坡度较大的路段
Ⅲ 型急流槽:用于路堑平台急流槽和堑顶急流槽引水至路堑边沟兼做人行梯步的路段
I 型急流槽 Ⅲ 型急流槽 三、编制目的为保证我合同段内急流槽工程能优质、高效完成,确保生产计划的顺利实施,特制定急流槽首件工程实施方案,以指导后续施工,同时使每道施工工序都处于受控状态,保证工程施工的优质性和安全性

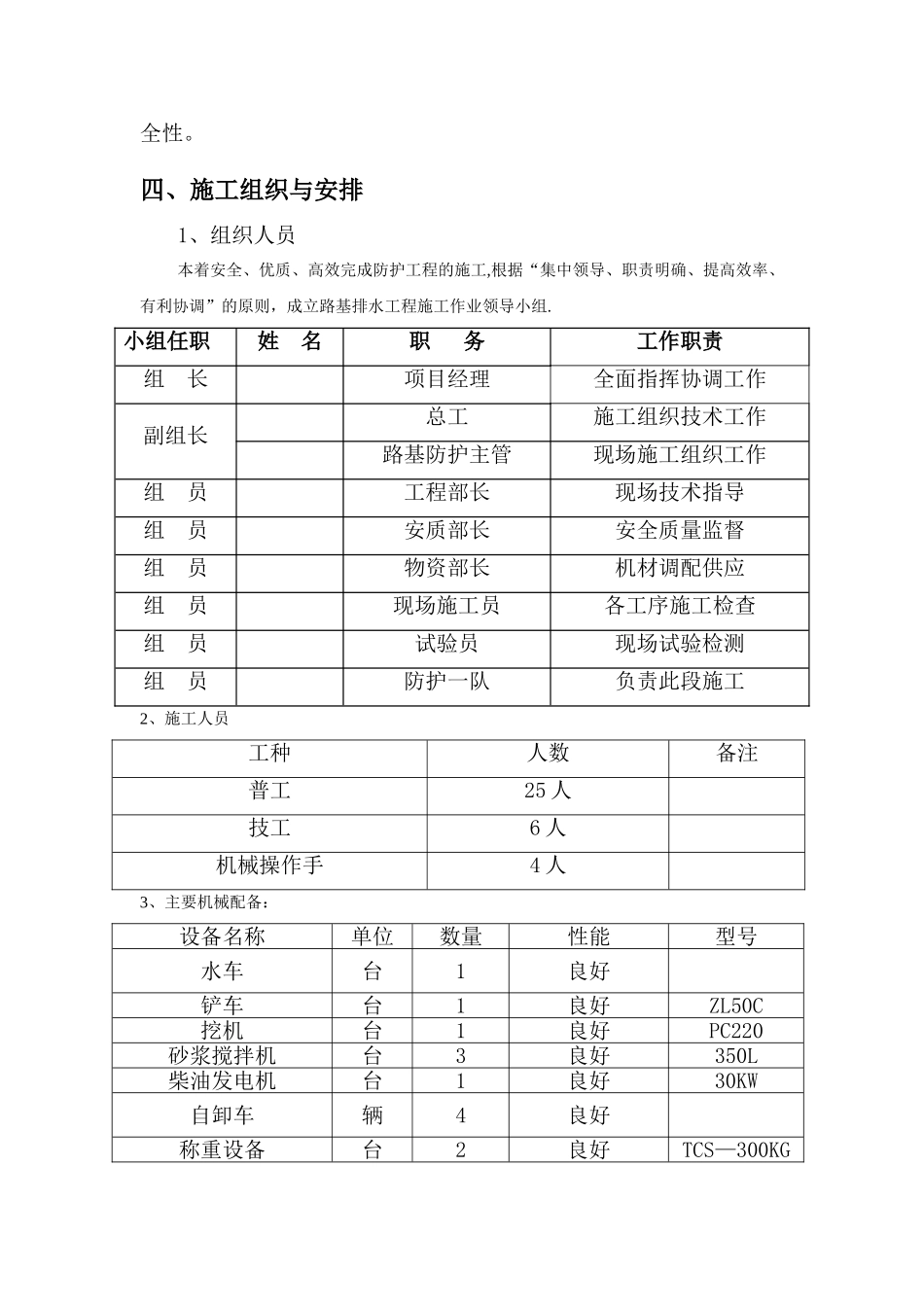

四、施工组织与安排1、组织人员 本着安全、优质、高效完成防护工程的施工,根据“集中领导、职责明确、提高效率、有利协调”的原则,成立路基排水工程施工作业领导小组

小组任职姓 名职 务工作职责组 长项目经理全面指挥协调工作副组长总工施工组织技术工作路基防护主管现场施工组织工作组 员工程部长现场技术指导组 员安质部长安全质量监督组 员物资部长机材调配供应组 员现场施工员各工序施工检查组 员试验员现场试验检测组 员防护一队负责此段施工2、施工人员工种人数备注普工25 人技工6 人机械操
