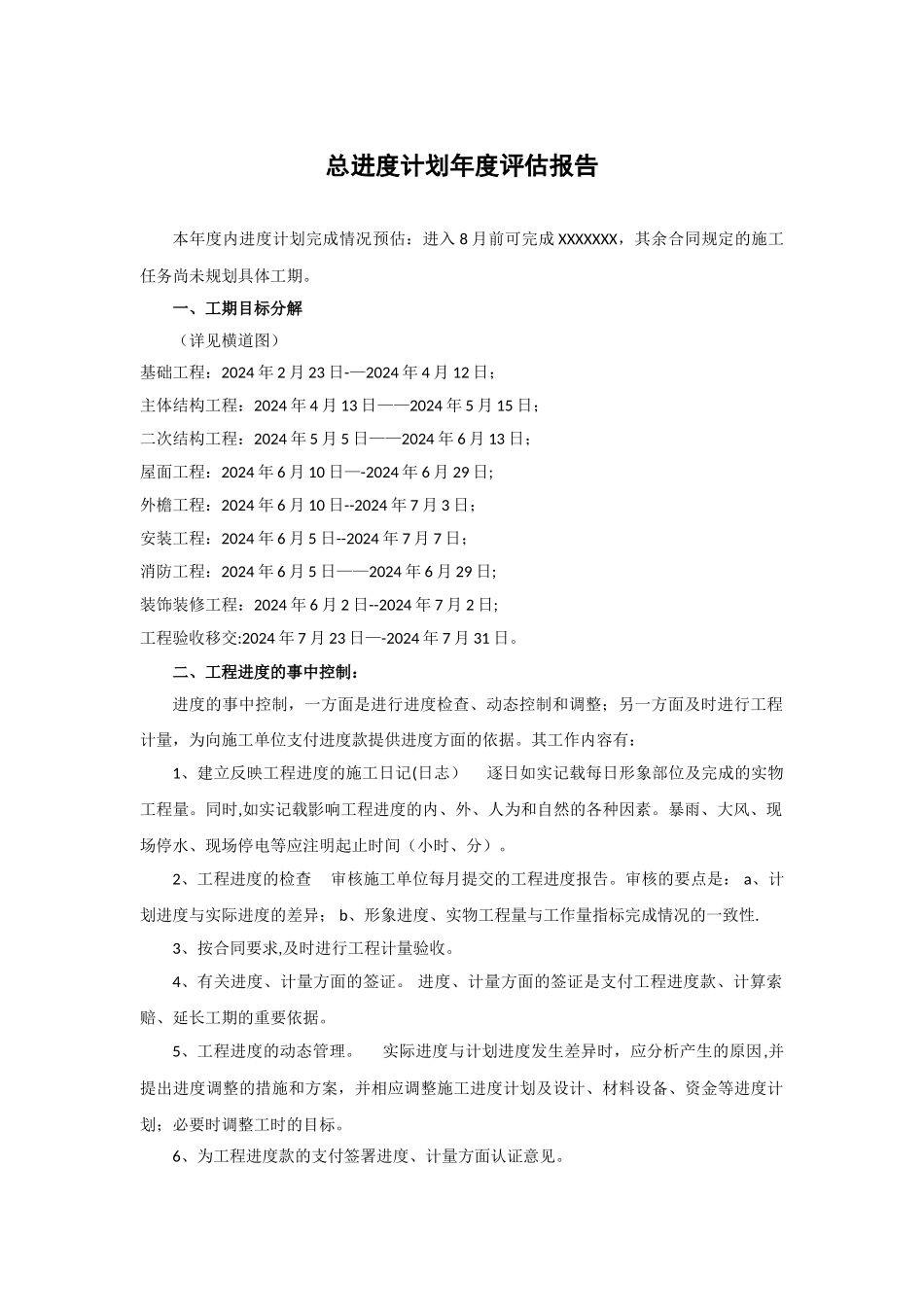

总进度计划年度评估报告本年度内进度计划完成情况预估:进入 8 月前可完成 XXXXXXX,其余合同规定的施工任务尚未规划具体工期
一、工期目标分解(详见横道图)基础工程:2024 年 2 月 23 日-—2024 年 4 月 12 日;主体结构工程:2024 年 4 月 13 日——2024 年 5 月 15 日;二次结构工程:2024 年 5 月 5 日——2024 年 6 月 13 日;屋面工程:2024 年 6 月 10 日—-2024 年 6 月 29 日;外檐工程:2024 年 6 月 10 日--2024 年 7 月 3 日;安装工程:2024 年 6 月 5 日--2024 年 7 月 7 日;消防工程:2024 年 6 月 5 日——2024 年 6 月 29 日;装饰装修工程:2024 年 6 月 2 日--2024 年 7 月 2 日;工程验收移交:2024 年 7 月 23 日—-2024 年 7 月 31 日
二、工程进度的事中控制:进度的事中控制,一方面是进行进度检查、动态控制和调整;另一方面及时进行工程计量,为向施工单位支付进度款提供进度方面的依据
其工作内容有: 1、建立反映工程进度的施工日记(日志) 逐日如实记载每日形象部位及完成的实物工程量
同时,如实记载影响工程进度的内、外、人为和自然的各种因素
暴雨、大风、现场停水、现场停电等应注明起止时间(小时、分)
2、工程进度的检查 审核施工单位每月提交的工程进度报告
审核的要点是: a、计划进度与实际进度的差异; b、形象进度、实物工程量与工作量指标完成情况的一致性
3、按合同要求,及时进行工程计量验收
4、有关进度、计量方面的签证
进度、计量方面的签证是支付工程进度款、计算索赔、延长工期的重要依据
5、工程进度的动态管理

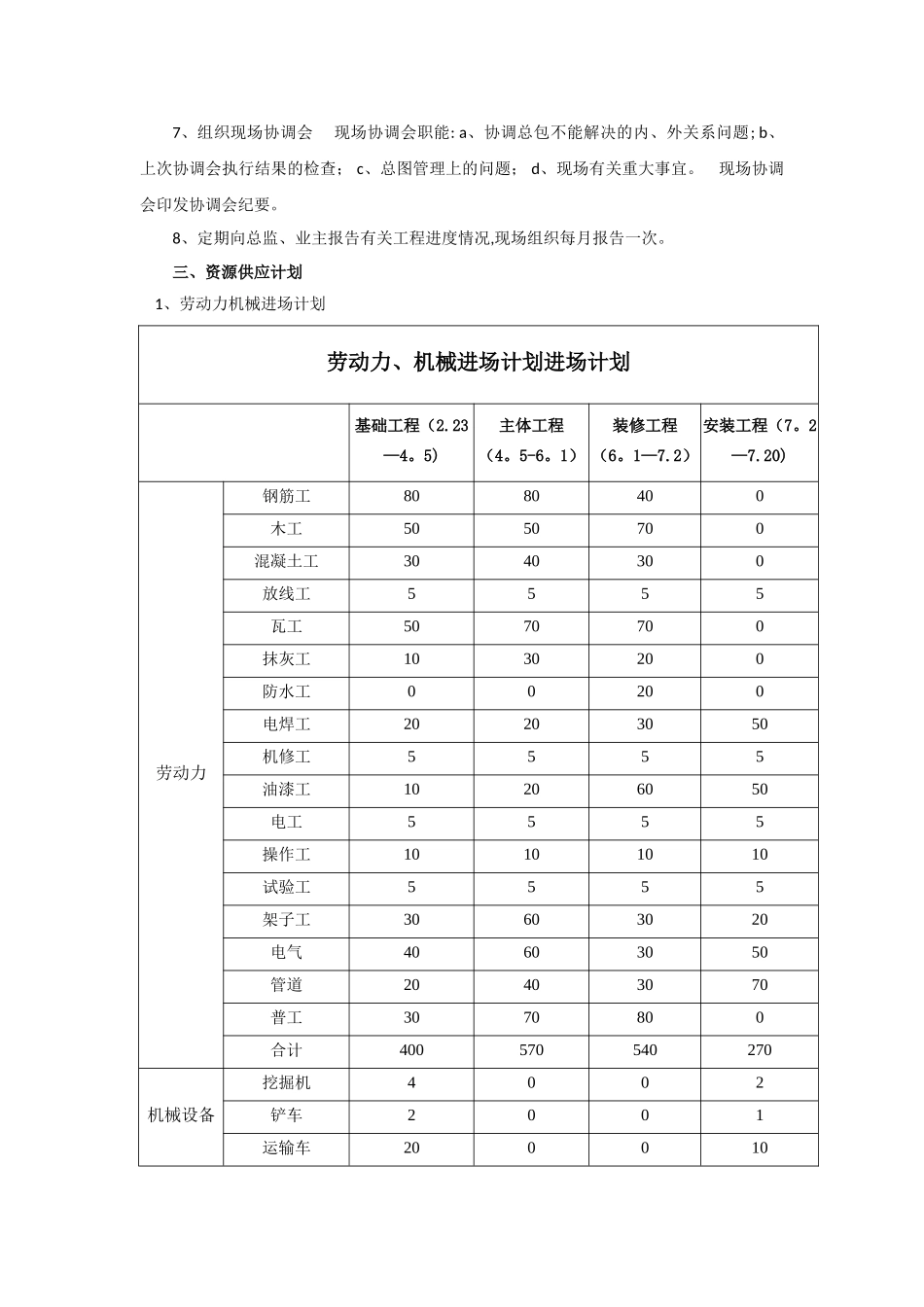

实际进度与计划进度发生差异时,应分析产生的原因,并提出进度调
