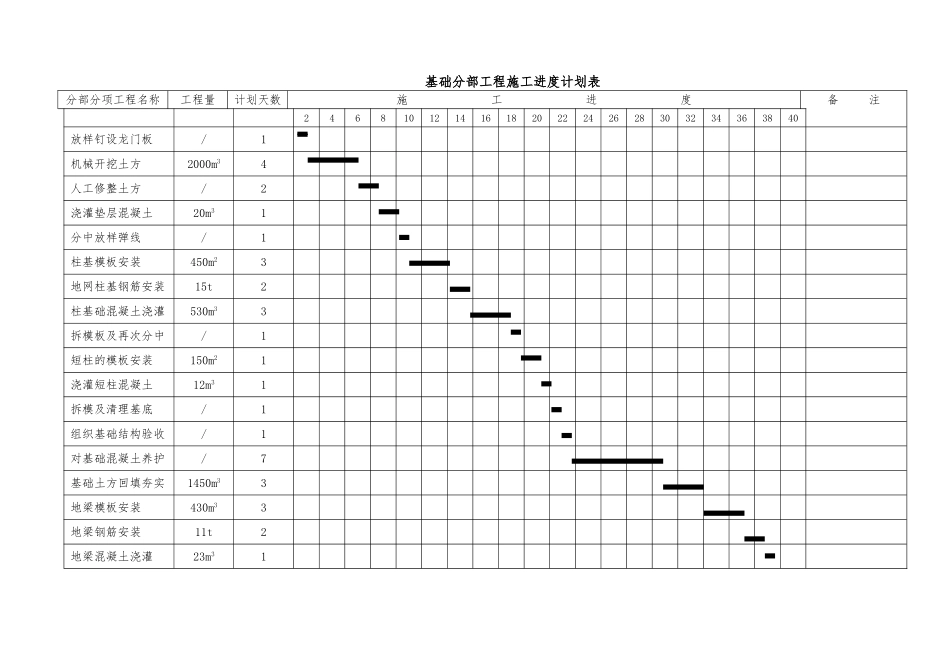

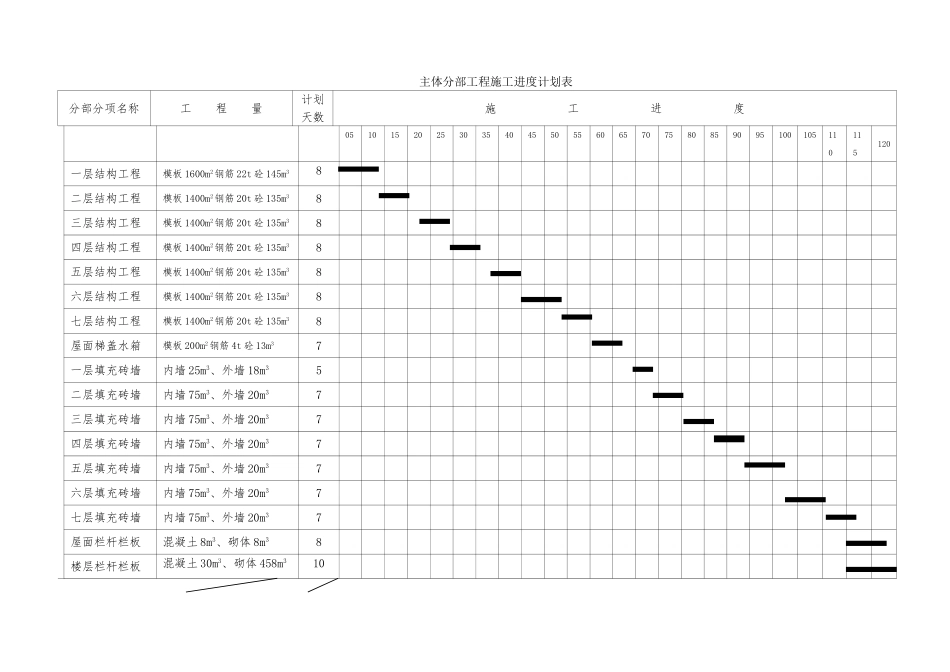

基础分部工程施工进度计划表分部分项工程名称工程量计划天数施 工 进 度备 注246810121416182022242628303234363840放样钉设龙门板/1机械开挖土方2000m34人工修整土方/2浇灌垫层混凝土20m31分中放样弹线/1柱基模板安装450m23地网柱基钢筋安装15t2柱基础混凝土浇灌530m33拆模板及再次分中/1短柱的模板安装150m21浇灌短柱混凝土12m31拆模及清理基底/1组织基础结构验收/1对基础混凝土养护/7基础土方回填夯实1450m33地梁模板安装430m33地梁钢筋安装11t2地梁混凝土浇灌23m31主体分部工程施工进度计划表分部分项名称工 程 量计划天数施 工 进 度05101520253035404550556065707580859095100105110115120一层结构工程模板 1600m2钢筋 22t 砼 145m38二层结构工程模板 1400m2钢筋 20t 砼 135m38三层结构工程模板 1400m2钢筋 20t 砼 135m38四层结构工程模板 1400m2钢筋 20t 砼 135m38五层结构工程模板 1400m2钢筋 20t 砼 135m38六层结构工程模板 1400m2钢筋 20t 砼 135m38七层结构工程模板 1400m2钢筋 20t 砼 135m38屋面梯盖水箱模板 200m2钢筋 4t 砼 13m37一层填充砖墙内墙 25m3、外墙 18m35二层填充砖墙内墙 75m3、外墙 20m37三层填充砖墙内墙 75m3、外墙 20m37四层填充砖墙内墙 75m3、外墙 20m37五层填充砖墙内墙 75m3、外墙 20m37六层填充砖墙内墙 75m3、外墙 20m37七层填充砖墙内墙 75m3、外墙 20m37屋面栏杆栏板混凝土 8m3、砌体 8m38楼层栏杆栏板混凝土 30m3、砌体 458m310
