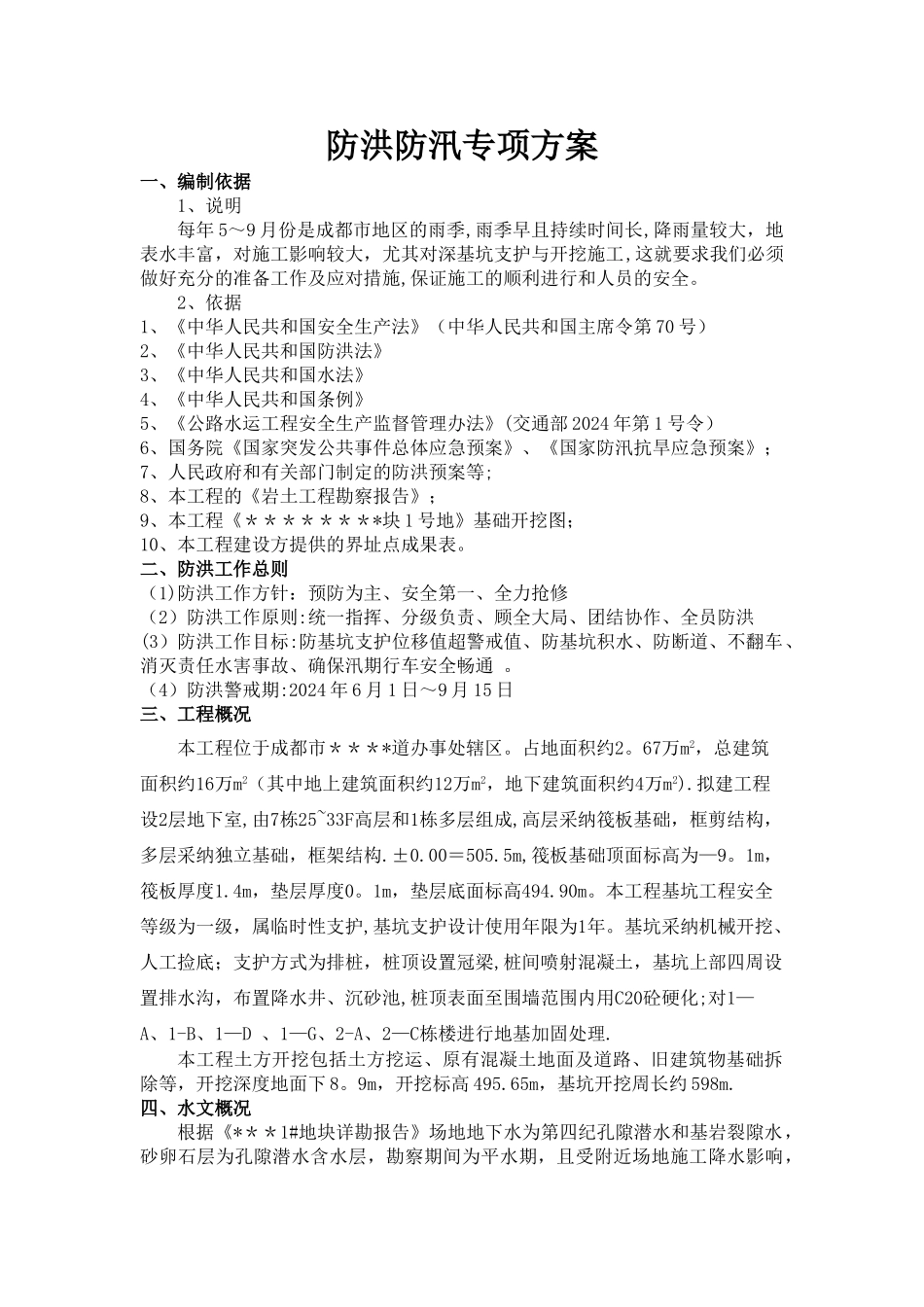

防洪防汛专项方案一、编制依据 1、说明 每年 5~9 月份是成都市地区的雨季,雨季早且持续时间长,降雨量较大,地表水丰富,对施工影响较大,尤其对深基坑支护与开挖施工,这就要求我们必须做好充分的准备工作及应对措施,保证施工的顺利进行和人员的安全
2、依据 1、《中华人民共和国安全生产法》(中华人民共和国主席令第 70 号) 2、《中华人民共和国防洪法》3、《中华人民共和国水法》4、《中华人民共和国条例》 5、《公路水运工程安全生产监督管理办法》(交通部 2024 年第 1 号令) 6、国务院《国家突发公共事件总体应急预案》、《国家防汛抗旱应急预案》;7、人民政府和有关部门制定的防洪预案等;8、本工程的《岩土工程勘察报告》;9、本工程《********块 1 号地》基础开挖图;10、本工程建设方提供的界址点成果表
二、防洪工作总则 (1)防洪工作方针:预防为主、安全第一、全力抢修 (2)防洪工作原则:统一指挥、分级负责、顾全大局、团结协作、全员防洪 (3)防洪工作目标:防基坑支护位移值超警戒值、防基坑积水、防断道、不翻车、消灭责任水害事故、确保汛期行车安全畅通

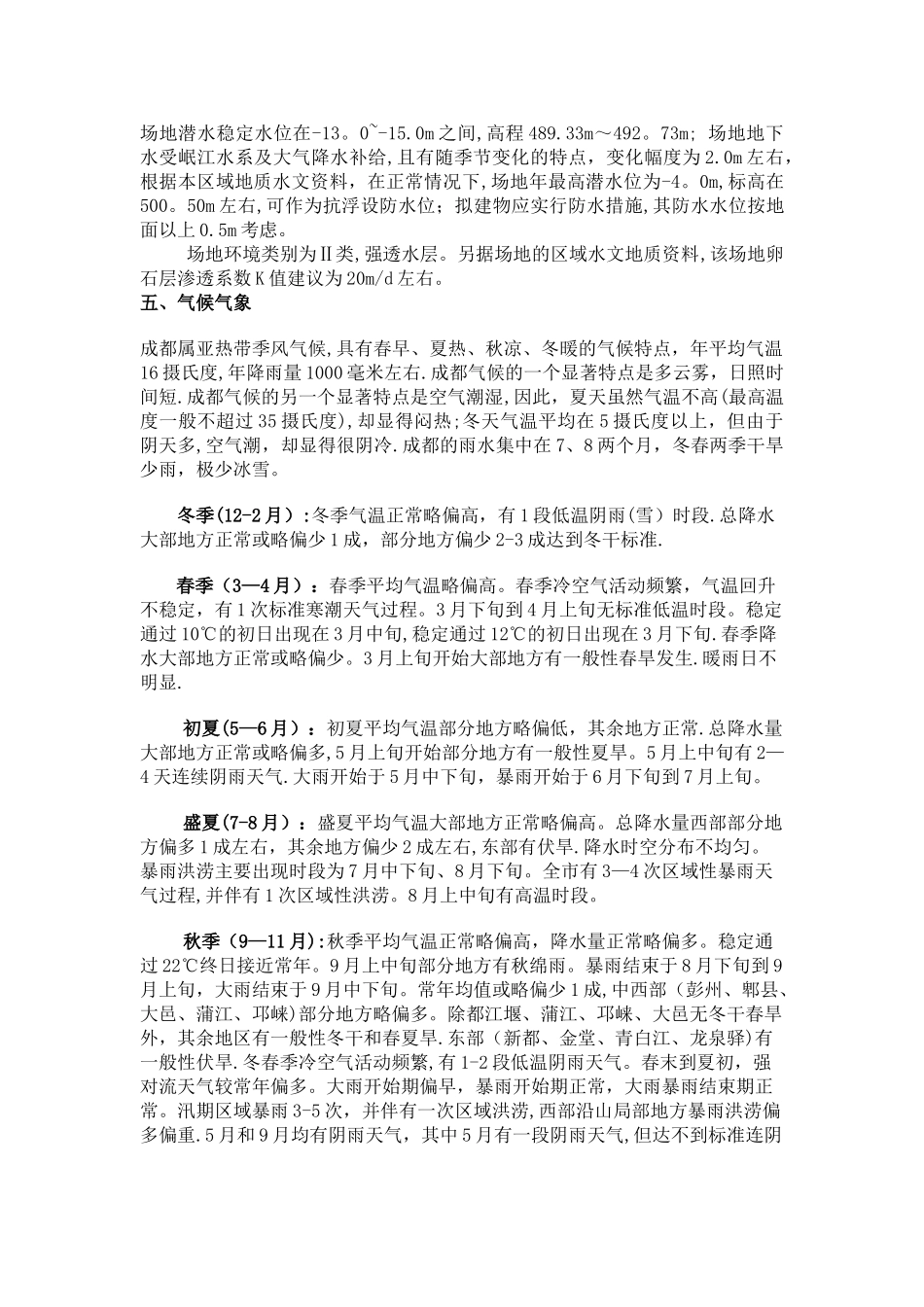

(4)防洪警戒期:2024 年 6 月 1 日~9 月 15 日 三、工程概况 本工程位于成都市****道办事处辖区
占地面积约2
67万m2,总建筑面积约16万m2(其中地上建筑面积约12万m2,地下建筑面积约4万m2)
拟建工程设2层地下室,由7栋25~33F高层和1栋多层组成,高层采纳筏板基础,框剪结构,多层采纳独立基础,框架结构
00=505
5m,筏板基础顶面标高为—9
1m,筏板厚度1
4m,垫层厚度0
1m,垫层底面标高494
本工程基坑工程安全等级为一级,属临时性支护,基坑支护设计使用年限为1年

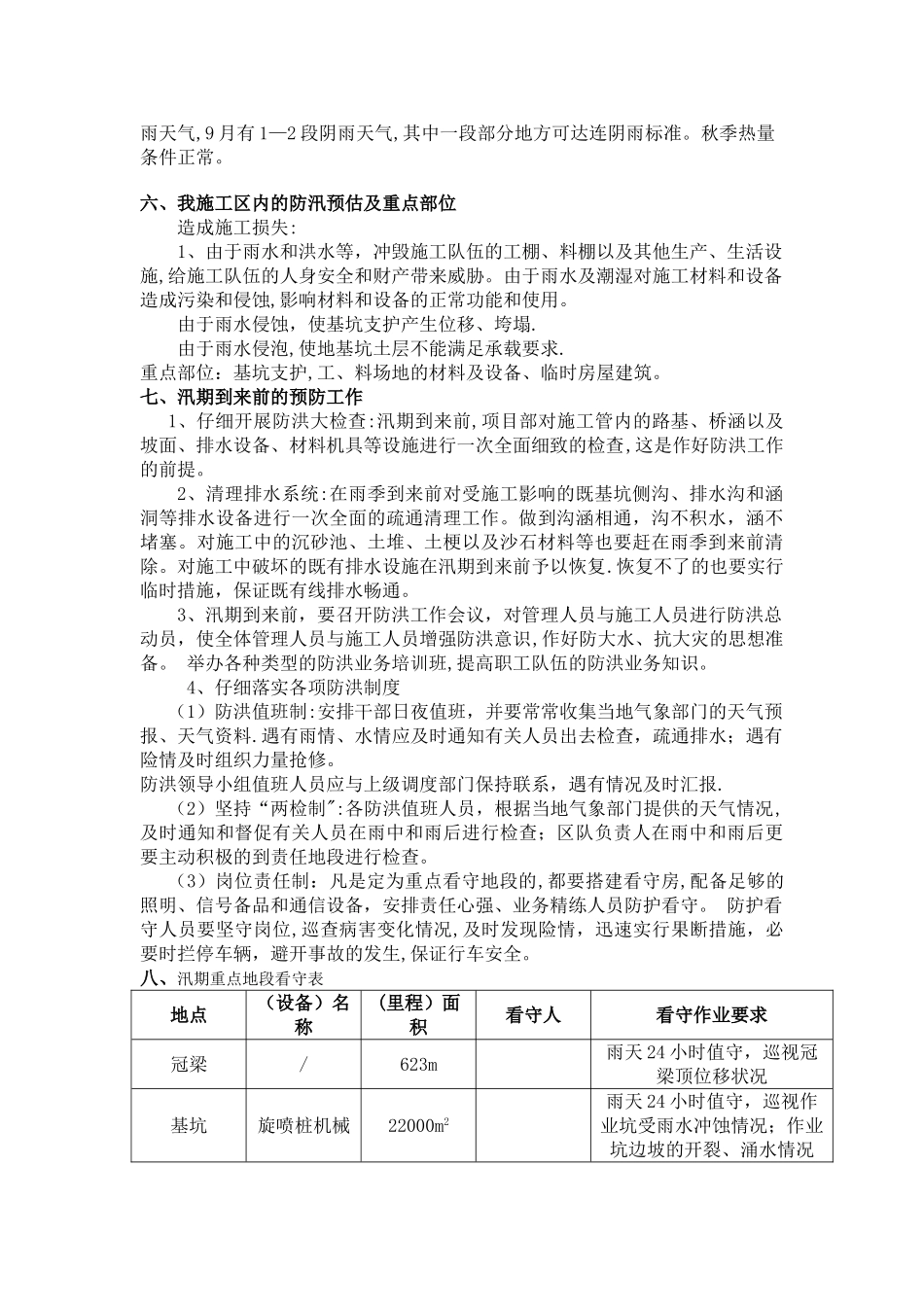

基坑采纳机械开挖、人工捡底;支护方式为排桩,桩顶设置冠梁,桩间喷射混凝土,基坑上部四周设置排
