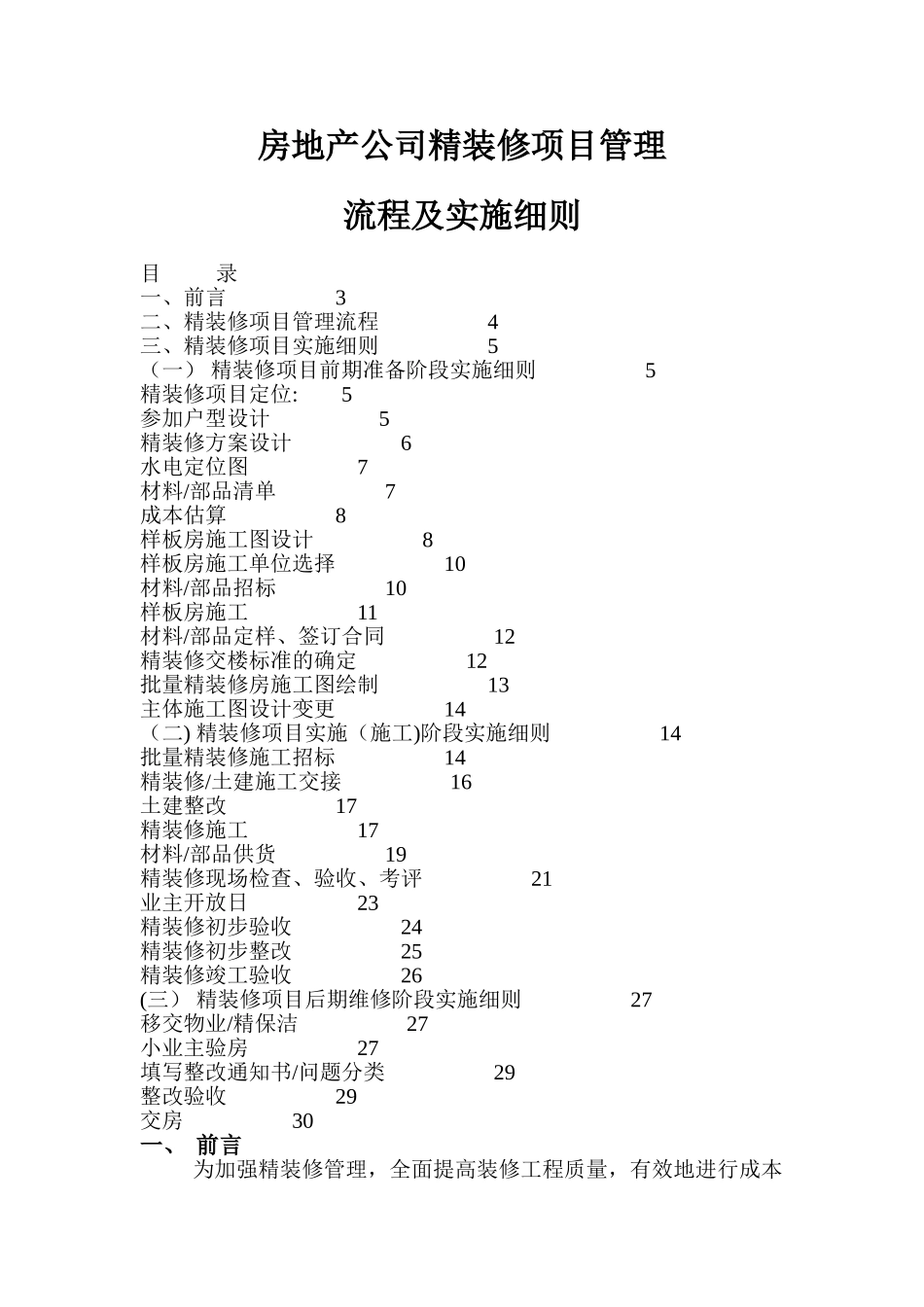

房地产公司精装修项目管理流程及实施细则目 录一、前言 3二、精装修项目管理流程 4三、精装修项目实施细则 5(一) 精装修项目前期准备阶段实施细则 5精装修项目定位: 5参加户型设计 5精装修方案设计 6水电定位图 7材料/部品清单 7成本估算 8样板房施工图设计 8样板房施工单位选择 10材料/部品招标 10样板房施工 11材料/部品定样、签订合同 12精装修交楼标准的确定 12批量精装修房施工图绘制 13主体施工图设计变更 14(二) 精装修项目实施(施工)阶段实施细则 14批量精装修施工招标 14精装修/土建施工交接 16土建整改 17精装修施工 17材料/部品供货 19精装修现场检查、验收、考评 21业主开放日 23精装修初步验收 24精装修初步整改 25精装修竣工验收 26(三) 精装修项目后期维修阶段实施细则 27移交物业/精保洁 27小业主验房 27填写整改通知书/问题分类 29整改验收 29交房 30一、 前言为加强精装修管理,全面提高装修工程质量,有效地进行成本控制,法律规范精装修管理流程,减少返修率,提高公司开发的产品的竞争力,整理并编写了精装修项目的管理流程及实施细则.本流程及实施细则的内容包括从精装修的项目定位到交房的跟精装修有关管理过程,与主体工程、配套工程等管理流程平行操作,对交房后的维修等另见相关流程。本流程及实施细则按中元房产开发流程及实施细则的格式编写,可与已颁发的中元房地产开发流程及实施细则配套使用.本流程及实施细则由集团公司工程成本部会同百胜麒麟(南京)建设进展有限公司材料装修部结合东郊小镇一期的实施全过程和二、三期实际操作的经验,并参考了其他开发公司的管理经验,对公司已有的制度、管理流程及实施细则进行了汇总、补充和完善,特别针对一期交房后出现的问题进行了流程整理及提出实施方法,供中元集团范围内各房地产开发子公司精装修管理人员参考使用。二、精装修项目管理流程三、精装修项目实施细则(一) 精装修项目前期准备阶段实施细则精装修项目定位:在整个项目定位阶段对是否做精装修、精装修风格、材料/部品和设备的使用档次、成本指标进行定位。1、责任部门:集团公司市场讨论部组织,设计讨论部、工程成本部配合2、工作程序:1)市场讨论部对在项目定位时对是否做精装修作出论证;2)市场讨论部会同设计讨论部、集团公司工程成本部根据项目定位调查装修风格、装修标准、当地常用材料/部品和设备的品牌、型号及装修成本提出建议;3)根据项目定位,提出项...
