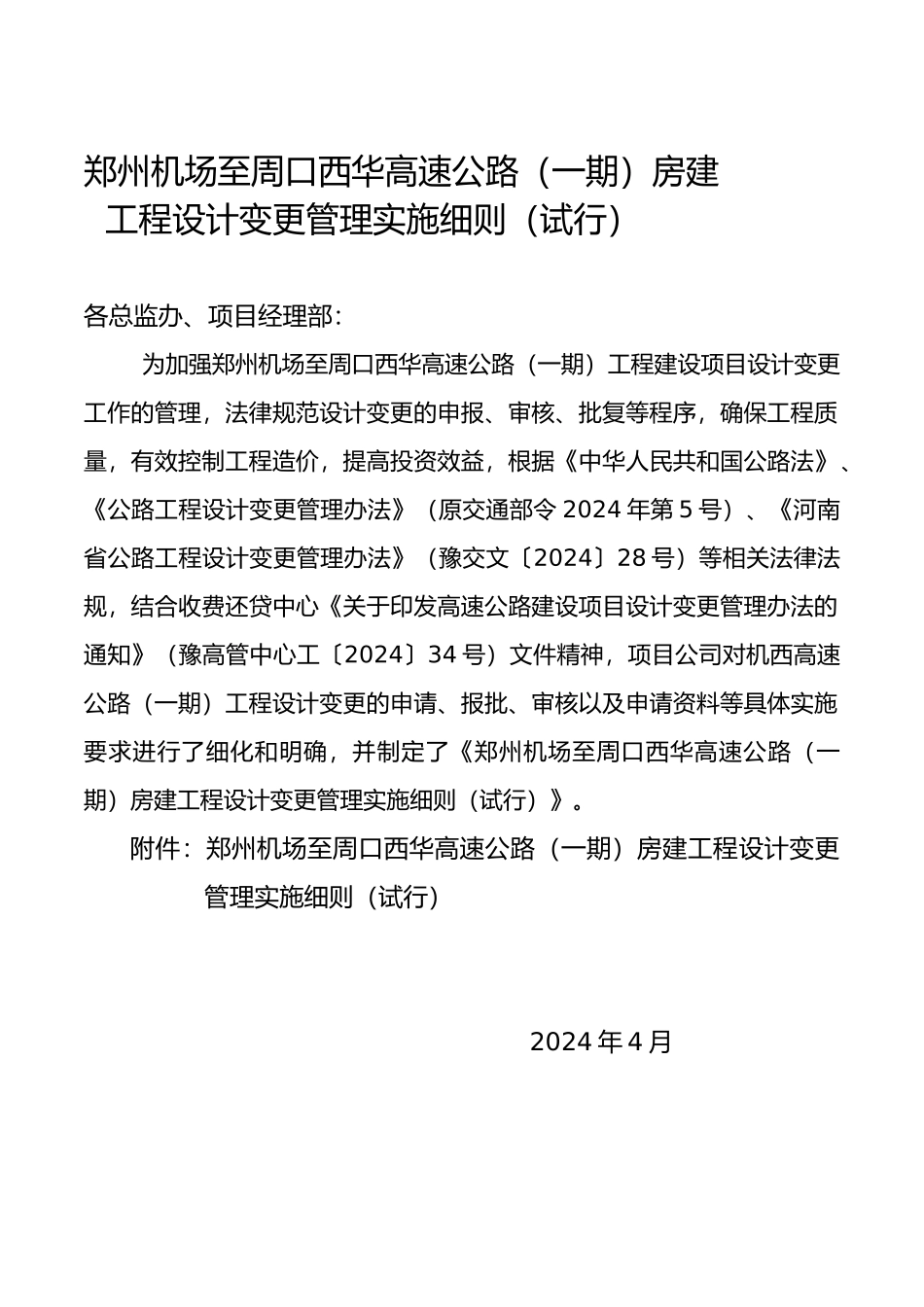

郑州机场至周口西华高速公路(一期)房建 工程设计变更管理实施细则(试行)各总监办、项目经理部:为加强郑州机场至周口西华高速公路(一期)工程建设项目设计变更工作的管理,法律规范设计变更的申报、审核、批复等程序,确保工程质量,有效控制工程造价,提高投资效益,根据《中华人民共和国公路法》、《公路工程设计变更管理办法》(原交通部令 2024 年第 5 号)、《河南省公路工程设计变更管理办法》(豫交文〔2024〕28 号)等相关法律法规,结合收费还贷中心《关于印发高速公路建设项目设计变更管理办法的通知》(豫高管中心工〔2024〕34 号)文件精神,项目公司对机西高速公路(一期)工程设计变更的申请、报批、审核以及申请资料等具体实施要求进行了细化和明确,并制定了《郑州机场至周口西华高速公路(一期)房建工程设计变更管理实施细则(试行)》。附件:郑州机场至周口西华高速公路(一期)房建工程设计变更管理实施细则(试行)2024 年 4 月郑州机场至周口西华高速公路(一期)房建工程设计变更管理实施细则(试行)本实施细则适用于郑州机场至周口西华高速公路(一期)房建工程。第一条 工程变更的审批权责(一)工程设计变更管理工作由公司附属工程管理办公室、合同部分工负责,附属工程管理办公室负责房建工程变更项目技术方案的审查、变更数量的审核等工程变更管理工作;涉及到地方协调的三改问题等需协调部参加;合同部负责工程变更单价的确定及变更工程的计量支付工作。(二)所有各方提出的变更均由施工单位整理资料并按规定程序申报。第二条 工程设计变更的报批程序(一)工程设计变更申报分为技术方案申报和费用(工程量与单价)申报两个部分。所有设计变更方案均由项目公司附属工程管理办公室依据各自职责进行方案初步审核后,提出意见,提交项目公司审查。新增项目和单价调整的,由施工单位提出,项目公司合同部审核后提交项目公司审查。(二)对于施工单位提出的工程设计变更,由施工单位填报“设计变更申报审批表(JXBG—01)、设计变更方案申报表(JXBG—02)”,并附相关资料,报驻地监理工程师、监理代表处工程部、总监代表审核后,提交项目公司审批。估算费用小于 30 万元的一般设计变更,由项目公司审查确定变更与否,如变更,由项目公司附属工程工程管理办公室依据各自职责下发变更通知;估算费用大于 30 万元的一般设计变更,或新增项目和单价的,由项目公司审查确定后,上报上级单位审批。上...
