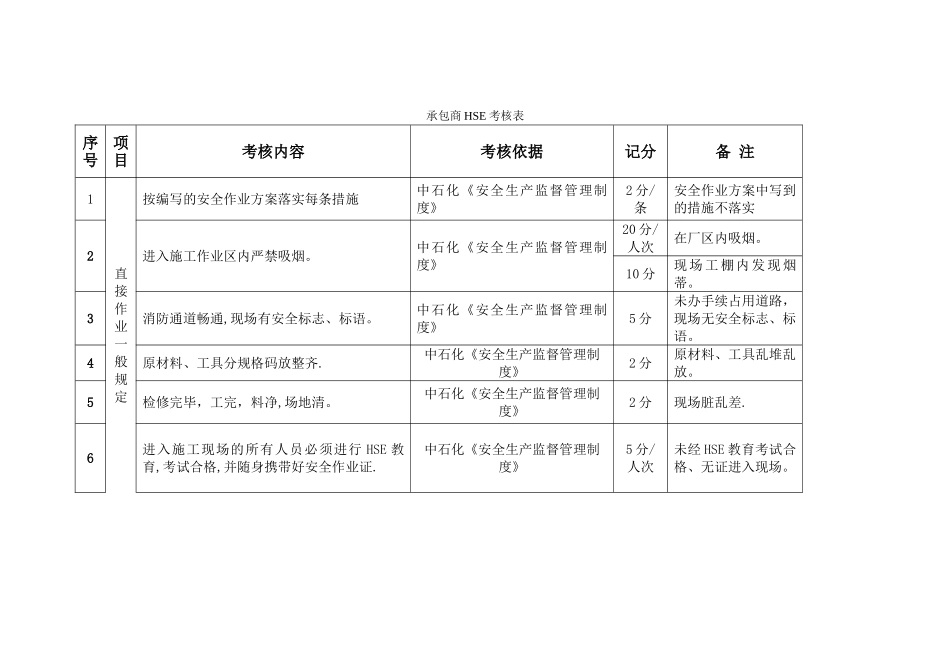

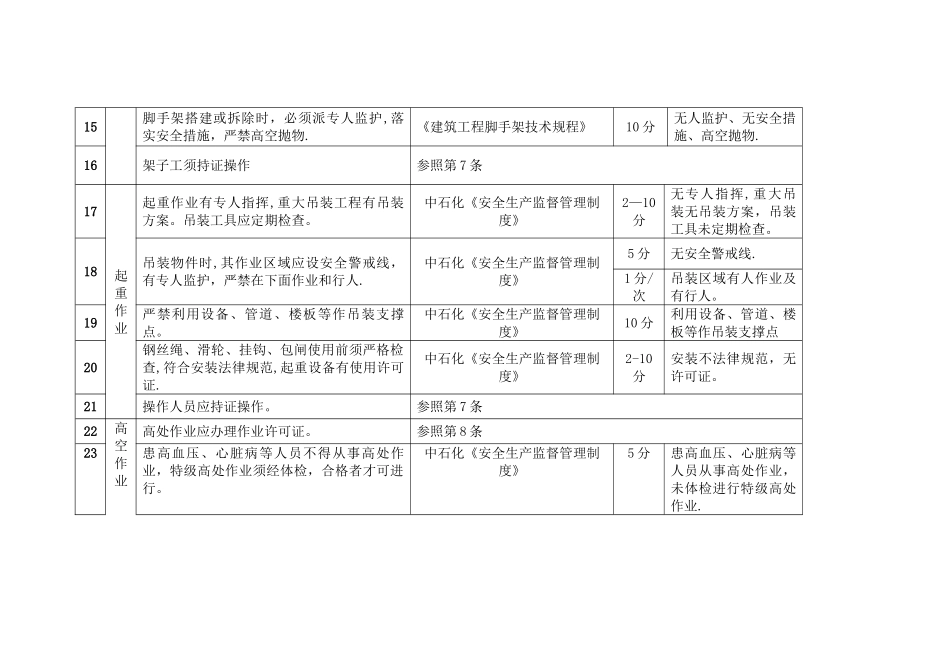

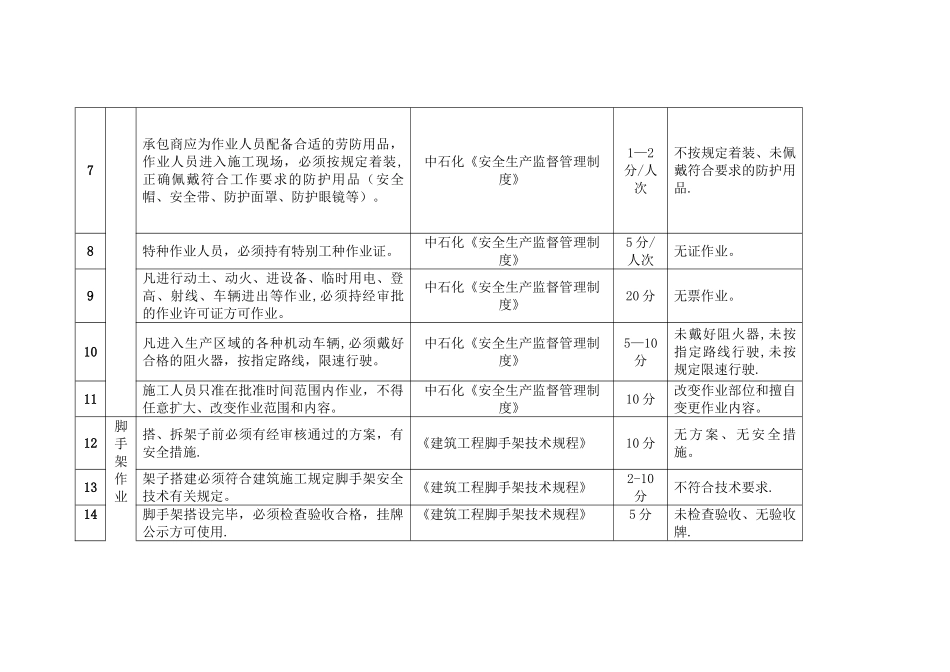

承包商 HSE 考核表序号项目考核内容考核依据记分备 注1直接作业一般规定按编写的安全作业方案落实每条措施中石化《安全生产监督管理制度》2 分/条安全作业方案中写到的措施不落实2进入施工作业区内严禁吸烟。中石化《安全生产监督管理制度》20 分/人次在厂区内吸烟。10 分现场工棚内发现烟蒂。3消防通道畅通,现场有安全标志、标语。中石化《安全生产监督管理制度》5 分未办手续占用道路,现场无安全标志、标语。4原材料、工具分规格码放整齐.中石化《安全生产监督管理制度》2 分原材料、工具乱堆乱放。5检修完毕,工完,料净,场地清。中石化《安全生产监督管理制度》2 分现场脏乱差.6进入施工现场的所有人员必须进行 HSE 教育,考试合格,并随身携带好安全作业证.中石化《安全生产监督管理制度》5 分/人次未经 HSE 教育考试合格、无证进入现场。7承包商应为作业人员配备合适的劳防用品,作业人员进入施工现场,必须按规定着装,正确佩戴符合工作要求的防护用品(安全帽、安全带、防护面罩、防护眼镜等)。中石化《安全生产监督管理制度》1—2分/人次不按规定着装、未佩戴符合要求的防护用品.8特种作业人员,必须持有特别工种作业证。中石化《安全生产监督管理制度》5 分/人次无证作业。9凡进行动土、动火、进设备、临时用电、登高、射线、车辆进出等作业,必须持经审批的作业许可证方可作业。中石化《安全生产监督管理制度》20 分无票作业。10凡进入生产区域的各种机动车辆,必须戴好合格的阻火器,按指定路线,限速行驶。中石化《安全生产监督管理制度》5—10分未戴好阻火器,未按指定路线行驶,未按规定限速行驶.11施工人员只准在批准时间范围内作业,不得任意扩大、改变作业范围和内容。中石化《安全生产监督管理制度》10 分改变作业部位和擅自变更作业内容。12脚手架作业搭、拆架子前必须有经审核通过的方案,有安全措施.《建筑工程脚手架技术规程》10 分无方案、无安全措施。13架子搭建必须符合建筑施工规定脚手架安全技术有关规定。《建筑工程脚手架技术规程》2-10分不符合技术要求.14脚手架搭设完毕,必须检查验收合格,挂牌公示方可使用.《建筑工程脚手架技术规程》5 分未检查验收、无验收牌.15脚手架搭建或拆除时,必须派专人监护,落实安全措施,严禁高空抛物.《建筑工程脚手架技术规程》10 分无人监护、无安全措施、高空抛物.16架子工须持证操作参照第 7 条17起重作业起重作业有专人指挥,重大吊装工程有吊装方案。吊装工...
