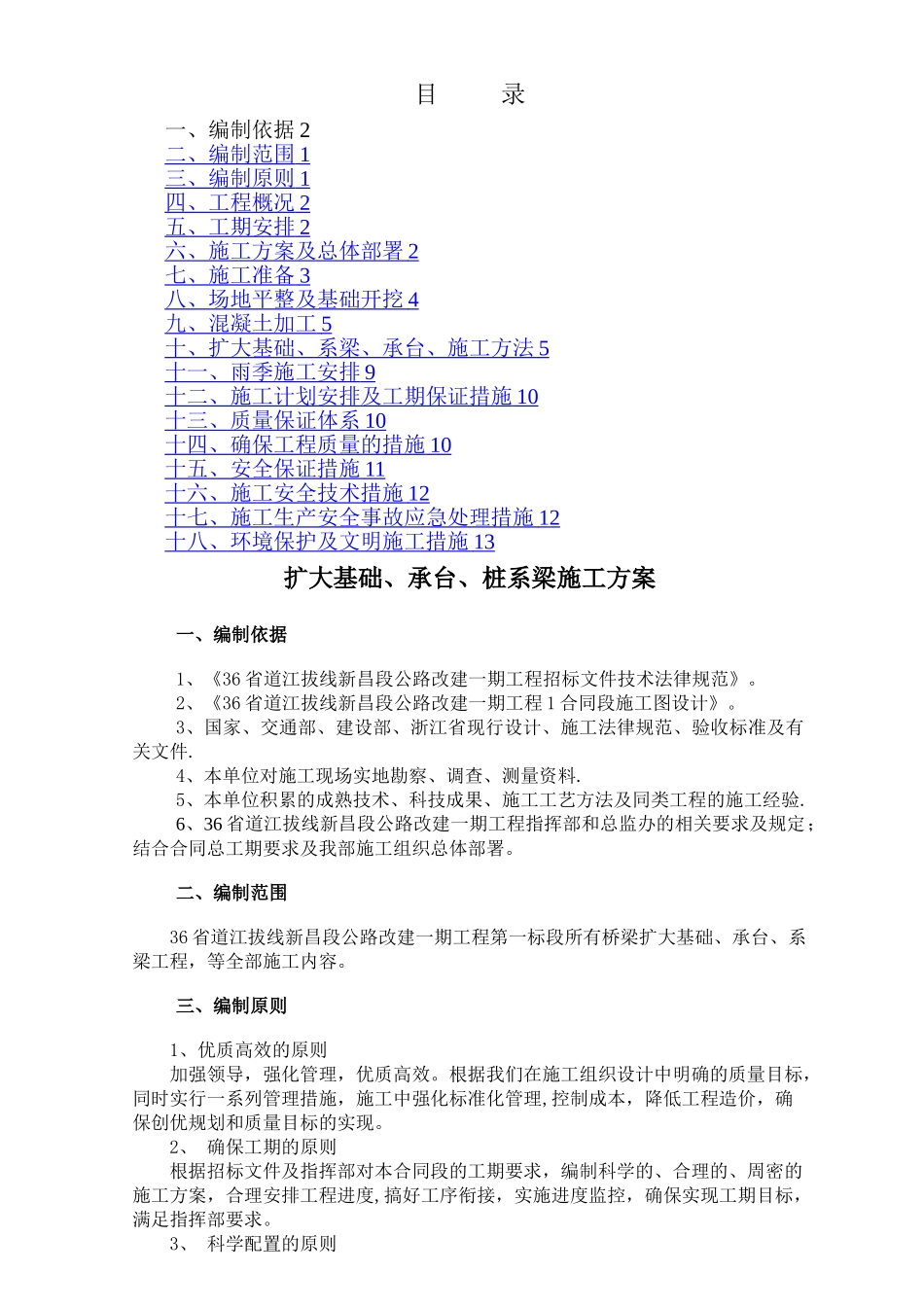

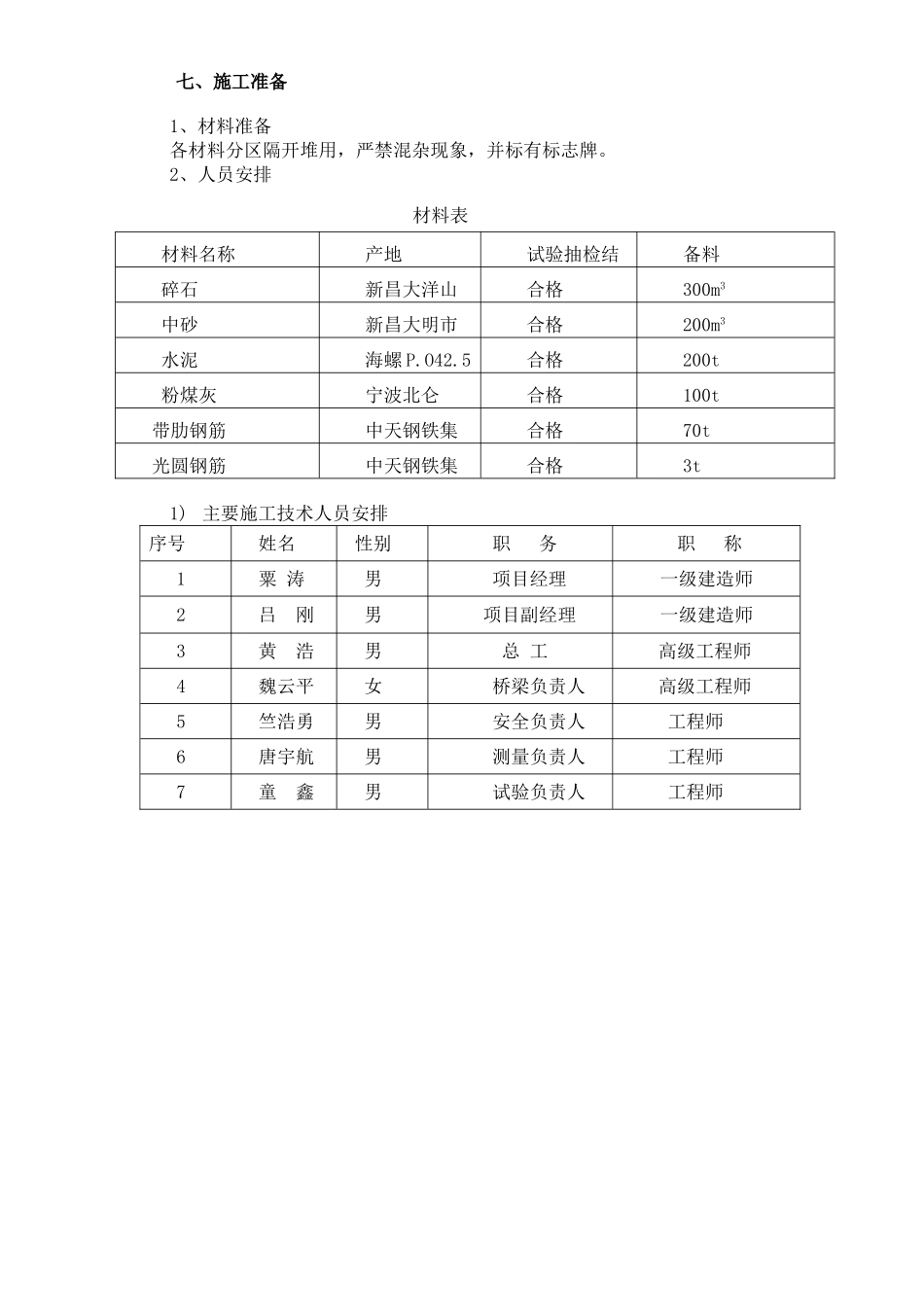

目 录一、编制依据 2二、编制范围 1 三、编制原则 1 四、工程概况 2 五、工期安排 2 六、施工方案及总体部署 2 七、施工准备 3 八、场地平整及基础开挖 4 九、混凝土加工 5 十、扩大基础、系梁、承台、施工方法 5 十一、雨季施工安排 9 十二、施工计划安排及工期保证措施 10 十三、质量保证体系 10 十四、确保工程质量的措施 10 十五、安全保证措施 11 十六、施工安全技术措施 12 十七、施工生产安全事故应急处理措施 12 十八、环境保护及文明施工措施 13 扩大基础、承台、桩系梁施工方案一、编制依据1、《36 省道江拔线新昌段公路改建一期工程招标文件技术法律规范》。2、《36 省道江拔线新昌段公路改建一期工程 1 合同段施工图设计》。3、国家、交通部、建设部、浙江省现行设计、施工法律规范、验收标准及有关文件.4、本单位对施工现场实地勘察、调查、测量资料.5、本单位积累的成熟技术、科技成果、施工工艺方法及同类工程的施工经验.6、36 省道江拔线新昌段公路改建一期工程指挥部和总监办的相关要求及规定;结合合同总工期要求及我部施工组织总体部署。二、编制范围36 省道江拔线新昌段公路改建一期工程第一标段所有桥梁扩大基础、承台、系梁工程,等全部施工内容。三、编制原则1、优质高效的原则加强领导,强化管理,优质高效。根据我们在施工组织设计中明确的质量目标,同时实行一系列管理措施,施工中强化标准化管理,控制成本,降低工程造价,确保创优规划和质量目标的实现。2、 确保工期的原则根据招标文件及指挥部对本合同段的工期要求,编制科学的、合理的、周密的施工方案,合理安排工程进度,搞好工序衔接,实施进度监控,确保实现工期目标,满足指挥部要求。3、 科学配置的原则根据本合同段的承台及地系梁工程量及各项管理目标的要求,在施工组织中实行科学配置,选派有施工经验的各类工程技术人员和管理人员,选配专业化施工队伍,投入高效先进的施工设备,确保流动资金的周转使用,并做到专款专用。选用优质材料,确保人、财、物、设备等施工要素的科学合理配置。四、工程概况36 省道江拔线新昌段公路改建一期工程第一标段起止里程为K7+800~K16+000,路线全长 8。2 公里。全线共有大桥 5 座、中桥 1 座;扩大基础 6个、承台 4 个、桩系梁共计 21 个.承台、系梁、扩大基础、主要工程数量表如下桥位中心桩号承台HRB335(kg)C30 砼(m3)C25 砼(m3)C15 砼(m3)系梁HRB335(...
